2011年造價工程師《理論與法規》專家分析(7)
3. 時間參數
時間參數是指在組織流水施工時,用以表達流水施工在時間安排上所處狀態的參數,主要包括流水節拍、流水步距和流水施工工期等。

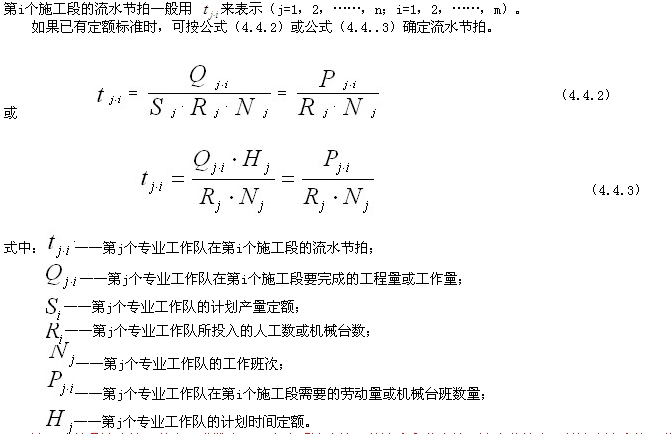

?。?)流水節拍。流水節拍是指在組織流水施工時,某個專業工作隊在一個施工段上的施工時間。第j個專業工作隊在
流水節拍是流水施工的主要參數之一,它表明流水施工的速度和節奏性。流水節拍小,其流水速度快,節奏感強;反之則相反。
[例]有一條200米長溝槽,其土方為1760m3,按流水施工分為四段,每段人工挖土作業隊合理組成為20人,為加快進度采用兩班倒施工,已知勞動定額為0.5工日/ m3,則挖土施工的流水節拍為( )天。
A、22
B、44
C、5.5
D、11
答案:C
思路:每段的工程量為1760/4=440m3,流水節拍=440/((20*1/0.5)*2)
?。?)流水步距。流水步距是指組織流水施工時,相鄰兩個施工過程(或專業工作隊)相繼開始施工的最小間隔時間。流水步距一般用來表示,其中j(j=1,2,……,n-1)為專業工作隊或施工過程的編號。它是流水施工的主要參數之一。
流水步距的數目取決于參加流水的施工過程數。如果施工過程數為n個,則流水步距的總數為n-1個。
流水步距的大小取決于相鄰兩個施工過程(或專業工作隊)在各個施工段上的流水節拍及流水施工的組織方式。
?。?)流水施工工期。流水施工工期是指從第一個專業工作隊投入流水施工開始,到最后一個專業工作隊完成流水施工為止的整個持續時間。流水施工工期一般均不是整個工程的總工期。


- ·2019年監理工程師案例分析考試特點分析及備考方法
- ·2019年監理工程師考試輔導課程 老師助陣備考無憂
- ·2019年監理工程師《建設工程監理案例分析》預習班開通
- ·湖南無負壓供水設備穩流補償器的技術要求
- ·2016年造價工程師實驗/定制班服務再次升級 贈送課程重磅來襲
- ·2016年監理工程師實驗/定制班服務再次升級 贈送課程重磅來襲
- ·房地產經紀人復習要點:財務凈現值概念
- ·房地產經紀人復習要點:房地產投資動態盈利指標
- ·關于中央空調系統若干節能措置
- ·關于中央空調系統若干節能措置
