某分部工程由4個施工過程組成,分為3個施工段組織流水施工
書山有路勤為徑,學海無涯苦作舟。2020年監理工程師考試已經結束,想要備考2021年監理工程師考試的小伙伴們要準備起來啦!小編為大家整理了監理工程師知識點相關習題,小伙伴們快做起來吧!

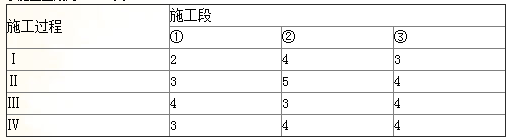

1、某分部工程由4個施工過程組成,分為3個施工段組織流水施工,其流水節拍(天)見下表。則流水施工工期為( )天。
A、20
B、21
C、22
D、23
【正確答案】 D
【答案解析】 本題考查的是流水施工工期的確定。用錯位相減取大差法計算流水步距,
Ⅰ與Ⅱ:
在差數列中取最大值求出流水步距。
施工過程Ⅰ與Ⅱ之間的流水步距:K1,2=3天;施工過程Ⅱ與Ⅲ之間的流水步距:K2,3=5天;施工過程Ⅲ與Ⅳ之間的流水步距:K3,4=4天。流水施工工期=(3+5+4)+(3+4+4)=23天。參見教材P32
