    建設工程監理組織歷年考試分值+練習題+思維導圖

    2021-12-14 10:59 來源:建設工程教育網
    打印
    字體:

    監理土建案例知識點:建設工程監理組織

      一、分值統計

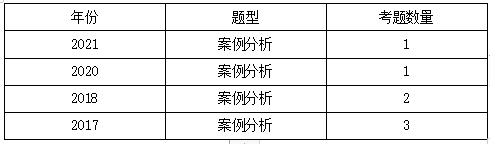

    監理工程師土建案例分值

      二、金題鞏固

      【2021年】(試題一)事件1:為保證總監理工程師統一指揮,同時又能發揮職能部門業務指導作用,監理單位根據工程特點和服務內容等因素,在組建的項目監理機構中設置了若干子項目監理組,此外,還設有目標控制、合同管理等部門作為總監理工程師的工作參謀。

      問題:針對事件1,指出項目監理機構采用的是什么組織形式?該組織形式有哪些優缺點?

      【正確答案】采用的是直線職能制組織形式。

      直線職能制組織形式既保持了直線制組織實行直線領導、統一指揮、職責分明的優點,又保持了職能制組織目標管理專業化的優點。缺點是職能部門與指揮部門易產生矛盾,信息傳遞路線長,不利于互通信息。

      【2020年】(試題一)事件2:監理招標文件規定,項目監理機構在配備專業監理工程師、監理員和行政文秘人員時,需綜合考慮施工合同價款和工期因素。已知:上述人員配備定額分別為0.5、0.4和0.1(人/年/千萬元)。

      問題:針對事件2,按施工合同價款計算的工程建設強度是多少(千萬元/年)?需要配備的專業監理工程師、監理員和行政文秘人員的數量分別是多少?

      【正確答案】主要考核考生對監理組織機構中人員合理配置內容的掌握程度。

      (1)按施工合同價款計算的工程建設強度是:

      工程建設強度=施工合同價款/工期=30000/(36/12)=10(千萬元/年);

      (2)按人員配備定額要求,需要配備的專業監理工程師、監理員和行政文秘人員的數量分別是:

     ?、賹?zhuān)業監理工程師=10×0.5=5(人)

     ?、诒O理員=10×0.4=4(人)

     ?、坌姓拿厝藛T=10×0.1=1(人)

      【2018年】(試題一)事件2:總監理工程師委托總監理工程師代表完成下列工作:①組織召開監理例會(huì );②組織審查施工組織設計;③組織審核分包單位資格;④組織審查工程變更;⑤簽發工程款支付證書;⑥調解建設單位與施工單位的合同爭議。

      問題:逐條指出事件2中,總監理工程師可委托和不可委托總監理工程師代表完成的工作。

      【正確答案】可委托的工作有①、③、④;不可委托的工作有②、⑤、⑥。

      【2018年】(試題五)事件1:為加強施工進度控制,總監理工程師指派總監理工程師代表:①制訂進度目標控制的防范性對策;②調配進度控制監理人員。

      問題:指出事件1中總監理工程師做法的不妥之處,說明理由。

      【正確答案】不妥之處:指派總監理工程師代表調配進度控制監理人員。

      理由:不能將調配監理人員的工作委托總監理工程師代表。

      【2017年】(試題一)事件1:監理合同簽訂后,監理單位按照下列步驟組建項目監理機構:①確定項目監理機構目標;②確定監理工作內容;③制定監理工作流程和信息流程;④進行項目監理機構組織設計。根據項目特點,決定采用矩陣制組織形式組建項目監理機構。

      問題:指出事件1中項目監理機構組建步驟的不妥之處和采用矩陣制組織形式的優點。

      【正確答案】(1)不妥之處:③、④順序顛倒。

      (2)矩陣制組織形式的優點:①可加強各職能部門的橫向聯系;②可實現集權與分權的最佳結合;③有利于解決復雜難題;④有利于監理人員業務能力的培養。

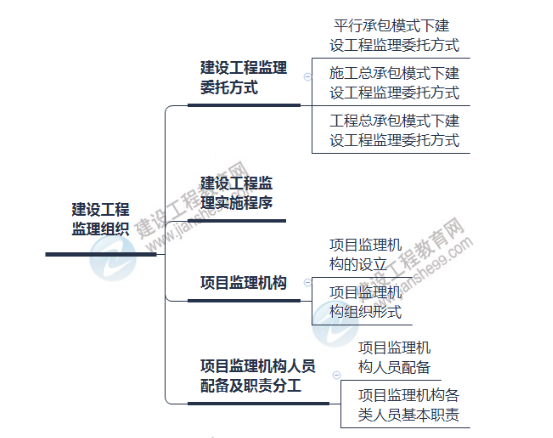

      三、思維導圖

    監理分值

    • 公開課
    • 輔導課程
    • 免費直播
    更多免費試聽課程點擊查看
    精品題
    建筑刷題寶

    · 全國聯考

    · 模擬實戰

    · 歷年真題

    免費掃碼免費做題
    學習社區
    • 備考交流
    • 微信
    • 抖音
    • 視頻號
    拒絕盲目備考,加學習群共同進步!
    尋找學習搭子
    回到頂部
    折疊
