網絡(luò )計劃工期優化及計劃調整歷年考試分值+練習題+思維導圖
監理土建案例知識點:網絡(luò )計劃工期優化及計劃調整

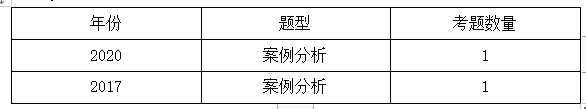

一、分值統計
二、金題鞏固

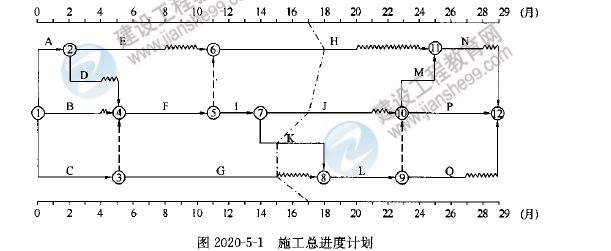

【2020年】(試題五)某工程,建設單位與施工單位按照《建設工程施工合同(示范文本)》簽訂了施工合同。經總監理工程師審核確認的施工總進度計劃如圖2020-5-1所示,各項工作均按最早開始時間安排且勻速施工。
工程施工過程中發生如下事件:
事件3:工程施工至第17個月末,項目監理機構檢查進度后繪制的實際進度前鋒線如圖2020-5-1所示。施工單位為確保工程按原計劃工期完成,采取了趕工措施,相關工作趕工費率及可縮短時間見表2020-5-1。

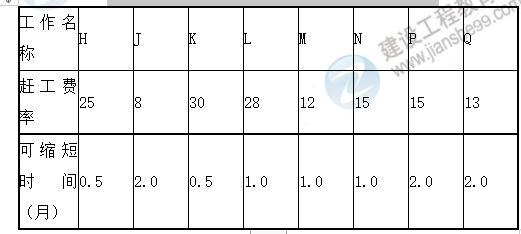

表2020-5-1 工作趕工費率及可縮短時間
問題:針對事件3,為達到趕工目的,應首先選擇哪幾項工作作為壓縮對象?為使趕工費最少,應壓縮哪幾項工作的持續時間?各壓縮多少個月?至少需要增加趕工費多少萬元?
【正確答案】主要考核考生是否掌握進度控制知識,具有工程進度計劃管理和優化的能力。
(1)應首先選擇工作K、L、P工作為壓縮對象;
(2)為使趕工費最少,應壓縮工作P的持續時間和工作M的持續時間;工作P壓縮2個月;工作M壓縮1個月。
(3)此時至少需要增加趕工費42萬元。

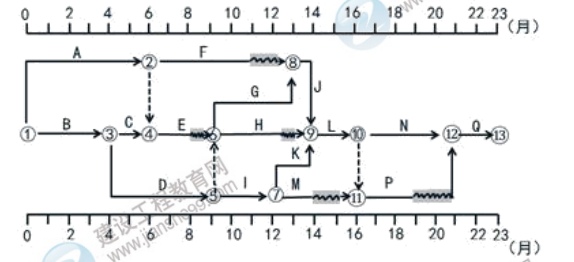

【2017年】(試題五)某工程,建設單位與施工單位按照《建設工程施工合同(示范文本)》簽訂了施工合同,經項目監理機構批準的施工總進度計劃如圖5-1所示(時間單位:月),各項工作均按最早開始時間安排且勻速施工。
施工過程中發生如下事件:
事件3:事件2發生后,建設單位要求工程仍按原計劃工期完工,為此,施工單位決定采取趕工措施,經確認,相關工作趕工費率及可縮短時間見表5-1。

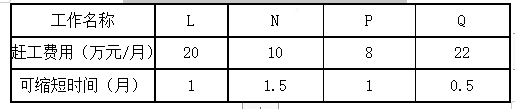

工作趕工費率及可縮短時間 表5-1
問題:針對事件3,為使趕工用最少,應選哪幾項工作進行壓縮?說明理由,需要增加趕工費多少萬元?
【正確答案】(1)計劃調整
?、俟ぷ鱈、N、Q為關鍵工作,選趕工費率最小的工作N進行壓縮;
?、诠ぷ鱊壓縮1.5個月,趕工費1.5×10=15萬元;
?、跮、N、Q仍為關鍵工作,選趕工費率較小的工作L進行壓縮;
?、芄ぷ鱈壓縮0.5個月,趕工費為0.5×20=10萬元。
(2)趕工費總計:15+10=25萬元。

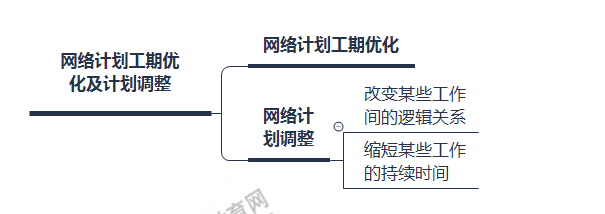

三、思維導圖
