監理知識點:前鋒線比較法

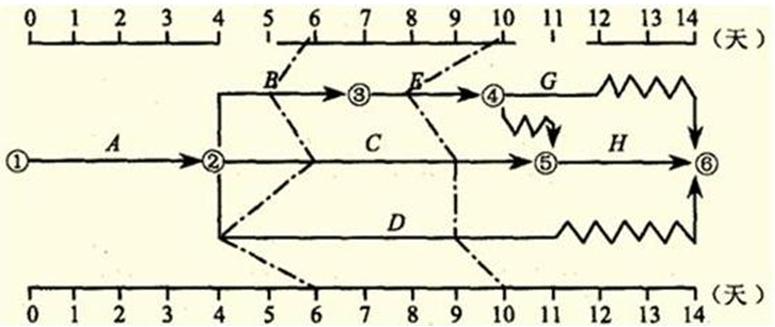

某分部工程雙代號時標網絡(luò )計劃執行到第6天和第10天結束時,檢查其實際進度如下圖前鋒線所示,檢查結果表明( )。
A、第6天結束檢查時,工作B的實際進度超前一天
B、第6天結束檢查時,工作D的總時差尚有2天
C、第10天結束檢查時,工作E的實際進度會(huì )影響總工期
D、第10天結束檢查時,工作C的實際進度影響工期1天
E、在第6天到第10天內,工作D的實際進度加快1天
【正確答案】 CDE
【答案解析】 本題考查的是前鋒線比較法。第6天結束檢查時,工作B的實際進度拖后一天,工作D的總時差尚有1天。
