08監理工程師《進度控制》練習題1
單項選擇題
1、( )是一個由若干個處于不同層次且相互間有關聯的網絡(luò )計劃組成的系統。
A、搭接網絡(luò )計劃
B、多級網絡(luò )計劃
C、時標網絡(luò )計劃
D、橫道圖計劃
2、如果工作A和工作B在工程網絡(luò )計劃中之間的先后順序關系屬于組織關系,則說明它們的先后順序不是由( )決定的。
A、勞動力調配需要
B、原材料調配需要
C、工藝技術過程
D、機械設備調配需要
3、施工圖設計工作進度計劃是工程建設階段性設計進度計劃的主要內容之一,它主要考慮各個( )的設計進度及其搭接關系。
A、單項工程、單項工程
B、分部工程、分部工程
C、單位工程、單位工程
D、分項工程、分項工程
4、在進度計劃實施中,若某工作的進度偏差小于或等于該工作的( ),此偏差將不會(huì )影響總工期。
A、自由時差
B、緊前工作最遲完成時間
C、總時差
D、緊后工作最早開始時間
5、在工程網絡(luò )計劃執行過程中,當某項工作的總時差剛好被全部利用時,則會(huì )影響( )。
A、其緊后工作的最早開始時間
B、其后續工作的最早開始時間
C、其緊后工作的最遲開始時間
D、本工作的最早完成時間
6、某分部工程其流水節拍如下表所示:
施工過程施工段 | ?、佟 ?/TD> | ?、?/TD> | ?、?/TD> |
?、?/TD> | 2 | 4 | 3 |
?、?/TD> | 3 | 4 | 5 |
?、?/TD> | 2 | 4 | 3 |
下列說法,正確的有( )。
A、KⅠ,Ⅱ=3,KⅡ,Ⅲ=5,T=17
B、KⅠ,Ⅱ=12,KⅡ,Ⅲ=9,T=21
C、KⅠ,Ⅱ=3,KⅡ,Ⅲ=6,T=18
D、KⅠ,Ⅱ=2,KⅡ,Ⅲ=9,T=20
7、工作總時差是( )。
A、在不影響緊后工作最早開始時間前提下,本工作的機動時間
B、在不影響緊后工作最遲完成時間前提下,本工作所具有的機動時間
C、在不影響總工期前提下,本工作所具有的機動時間
D、在不影響緊前工作最早完成時間前提下,本工作所具有的機動時間
8、在建設工程進度控制計劃體系中,用來明確各種設計文件交付日期、主要設備交貨日期、施工單位進場日期、水電及道路接通日期等的計劃表是()。
A、工程項目總進度計劃表
B、工程年度計劃項目表
C、工程項目進度平衡表
D、投資計劃年度分配表
9、在費用優化時,如果被壓縮對象的直接費用率或組合費用率等于工程間接費用率時( )。
A、應壓縮關鍵工作
B、應壓縮非關鍵工作的持續時間
C、停止縮短關鍵工作
D、停止縮短非關鍵工作的持續時間
10、在雙代號網絡(luò )計劃中,節點的最遲時間就是以該節點為( )。
A、完成節點的工作的最早完成時間
B、開始節點的工作的最早開始時間
C、完成節點的工作的最遲完成時間
D、開始節點的工作的最遲開始時間
11、某項工作有兩端緊前工作A、B,其持續時間是A=3,B=4,其最早開始時間是A=5,B=6,則本工作的最早開始時間是( )。
A、5
B、6
C、8
D、10
12、當某工程網絡(luò )計劃的計劃工期大于計算工期時,關鍵工作的( )。
A、總時差為零
B、總時差均大于零
C、自由時差為零
D、自由時差均大于零
13、監理工程師控制工程建設進度的措施包括( )。
A、組織措施
B、經濟措施和技術措施
C、合同措施
D、以上全部?jì)热?/P>
14、在工程網絡(luò )計劃中,M工作的最早開始時間為第16天,其持續時間為4天,該工作有三項緊后工作,它們的最早開始時間分別為第22天、第23天、第25天,則M工作的自由時差為( )天。
A、4
B、2
C、3
D、5
15、某分部工程由三個施工段組成,組織等節奏流水施工,已知施工過程數為4,流水節拍為2天,間歇時間之和為2天,則工期為()天。
A、8
B、10
C、12
D、14
16、在工程網絡(luò )計劃中,工作M的最早開始時間為第28天,其持續時間為9天。該工作有三項緊后工作,它們的最遲開始時間分別為第40天、第43天和第48天,則工作M的總時差為( )天。
A、20
B、11
C、3
D、12
17、當采用非勻速進展橫道圖比較工作實際進度與計劃進度時,如果同一時刻橫道線上方累計百分比大于橫道線下方累計百分比,表明( )。
A、實際少投入的時間
B、進度超前的時間
C、實際進度拖后
D、實際多投入的時間
18、網絡(luò )計劃工期優化的目的是為了縮短( )。
A、計劃工期
B、計算工期
C、要求工期
D、合同工期
19、下列描述網絡(luò )計劃中的虛工作正確的是( )。
A、既消耗時間,又消耗資源
B、只消耗時間,不消耗資源
C、既不消耗時間,也不消耗資源
D、不消耗時間,只消耗資源
20、當采用非勻速進展橫道圖比較法時,如果表示實際進度的橫道線起點落在計劃橫道線起點的右側,則二者之間的差距表示工作( )。
A、實際早開工的時間
B、實際晚開工的時間
C、超額完成的工作量
D、拖欠的工作量
21、某道路工程劃分為4個施工過程、5個施工段進行施工,各施工過程的流水節拍分別為6、4、4、2天。如果組織加快的成倍節拍流水施工,則流水施工工期為()天。
A、40
B、30
C、24
D、20
22、當采用勻速進展橫道圖比較工作實際進度與計劃進度時,如果表示實際進度的橫道線右端落在檢查日期的右側,則表明( )。
A、實際進度超前
B、實際進度拖后
C、實際進度與進度計劃一致
D、無法說明實際進度與計劃進度的關系
23、在某工程網絡(luò )計劃中,如果發現工作L的總時差和自由時差分別為4天和2天,監理工程師檢查實際進度時發現該工作的持續時間延長了1天,則說明工作L的實際進度()。
A、不影響總工期,但影響其后續工作
B、既不影響總工期,也不影響其后續工作
C、影響工期1天,但不影響其后續工作
D、既影響工期1天,也影響后續工作1天
24、主要用來安排自設計準備開始至施工圖設計完成的總設計時間內所包含的各階段工作的開始時間和完成時間,從而確保設計進度控制總目標實現的是()。
A、設計總進度計劃
B、技術性設計進度計劃
C、初步設計工作進度計劃
D、施工圖設計進度計劃
多項選擇題

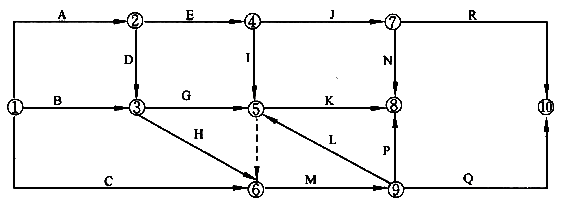

1、某分部工程雙代號網絡(luò )計劃如下圖所示,圖中錯誤為( )
A.節點編號有誤
B.工作代號重復
C.多個起點節點
D.多個終點節點
E.存在循環回路
2、能比較工程項目中各項工作實際進度與計劃進度的方法有( )。
A、勻速進展橫道圖比較法
B、S曲線比較法
C、非勻速進展橫道圖比較法
D、前鋒線比較法
E、香蕉曲線比較法
3、在下列給定工作的先后順序中,屬于工藝關系的是( )。
A、先室內裝修,后室外裝修
B、先支模板,后澆筑混凝土
C、先設計,后施工
D、先挖基槽,后做墊層
E、先基礎,后主體
4、下列雙代號網絡(luò )計劃時間參數計算式,正確的有( )。
A、ESi-j=ESh-i-Dh-i
B、LSi-j=min(LFj-k-Dj-k)
C、TFi-j=LSi-j-ESi-j
D、FFi-j=ESj-k-ESi-j-Di-j
E、LFi-j=min(LFj-k-Dj-k)
5、固定節拍流水施工的特點有( )。
A、所有施工過程在各個施工段上的流水節拍均相等
B、相鄰施工過程的流水步距相等,且等于流水節拍的最大公約數
C、相鄰施工過程的流水步距相等,且等于流水節拍
D、專業工作隊數等于施工過程數
E、專業工作隊數大于施工過程數
6、屬于建設工程進度控制計劃體系的有( )。
A、建設單位的計劃系統
B、勘察單位的計劃系統
C、設計單位的計劃系統
D、施工單位的計劃系統
E、材料供應的計劃系統
7、監理工程師控制工程建設進度的組織措施包括( )。
A、落實進度控制人員及其職責
B、編制項目建設總進度計劃
C、進度目標實現的風險分析
D、確定進度協調工作制度
E、實際進度與計劃進度的動態比較
8、工程建設設計階段進度控制的任務包括( )。
A、編制項目總進度計劃
B、編制設計工作進度計劃
C、編制詳細的出圖計劃
D、編制單位工程施工進度計劃
E、編制施工總進度計劃

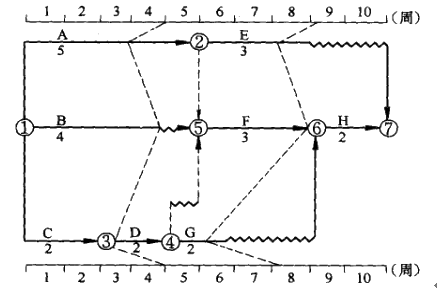

9、某分部工程時標網絡(luò )計劃如下圖所示,當設計執行到第4周末及第8周末時,檢查實際進度如圖中前鋒線所示,該圖表明()。
A、第4周末檢查時預計工期將延長1周
B、第4周末檢查只有工作D拖后而影響工期
C、第4周末檢查時工作A尚有總時差1周
D、第8周末檢查時工作G進度拖后并影響工期
E、第8周末檢查時工作E實際進度不影響總工期
10、工程項目年度計劃的內容包括( )。
A、工程項目總進度計劃
B、工程項目進度平衡表
C、竣工投產交付使用表
D、年度建設資金平衡表
E、工程項目一覽表
11、監理工程師在業主的委托下,有可能編制的進度計劃是( )。
A、階段性設計進度計劃
B、工程項目總進度計劃
C、單位工程施工進度計劃
D、工程項目年度計劃
E、設計工作分專業進度計劃

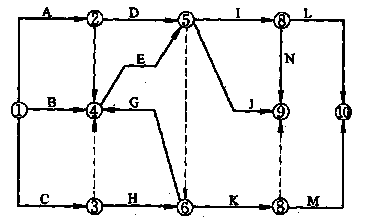

12、某分部工程雙代號網絡(luò )計劃如下圖所示,其作圖錯誤包括( )。
A、有多個起點節點
B、有多個終點節點
C、存在循環回路
D、工作代號重復
E、節點編號有誤
單項選擇題答案
1:B| 2:C| 3:C| 4:C| 5:D| 6:C| 7:C| 8:C| 9:A| 10:C| 11:D| 12:B| 13:D| 14:B| 15:D| 16:C| 17:C| 18:B| 19:C| 20:B| 21:C| 22:A| 23:B| 24:A|
多項選擇題答案
1:A、D、E、 | 2: A、C、D、 | 3:B、C、D、E、 | 4:C、E、 | 5: A、C、D、 | 6: A、C、D、 | 7: A、D、 | 8:B、C、 | 9: A、D、E、 | 10:C、D、 | 11:B、D、 | 12:B、C、E、 |
建設工程教育網論壇

- ·2020年廣安監理工程師考試題型及可報考專業
- ·2020年固原監理工程師考試題型及可報考專業
- ·2020年贛州監理工程師考試題型及可報考專業
- ·2020年甘南監理工程師考試題型及可報考專業
- ·2020年阜陽監理工程師考試題型及可報考專業
- ·2020年阜新監理工程師考試題型及可報考專業
- ·2020年撫州監理工程師考試題型及可報考專業
- ·2020年撫順監理工程師考試題型及可報考專業
- ·2020年福州監理工程師考試題型及可報考專業
- ·2020年佛山監理工程師考試題型及可報考專業
