    二建法規考點:竣工結算、質量爭議的規定

    2020-06-30 17:53 來源:建設工程教育網
    打印
    字體:

    2020年二級建造師報名在即,考生們都在積極備考,但有許多考生可能在這個階段會(huì )不知從何下手來進行學習,小編為大家整理了二級建造師《建設工程法規及相關知識》的一些知識點與考點,希望對考生們有所幫助。

    考點:竣工結算、質量爭議的規定

    一、工程竣工結算

    (一)工程竣工結算的編制與審查

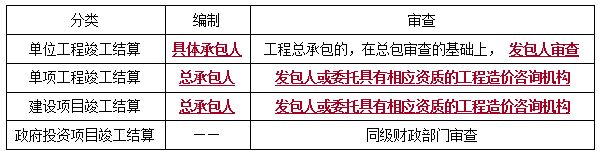

    二建法規考點101

    (二)工程竣工結算審查期限(兩類)

    1.單項工程竣工結算(如圖書館、宿舍樓)

    承包人應在提交竣工驗收報告的同時遞交竣工結算報告。

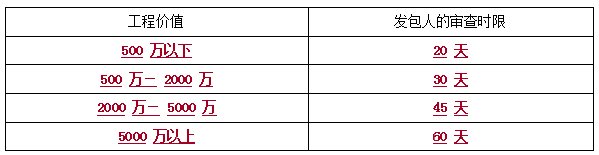

    二建法規考點102

    (三)工程竣工價款結算

    1.發包人對承包人遞交的竣工結算文件給予確認或提出修改意見;

    2.發包人保留3%左右的質量保證(保修)金,其余的支付給承包人;

    3.保證(保修)金待工程交付使用質保期到期后清算;

    4.質保期內如有返修,發生費用應在質量保證(保修)金內扣除;

    5.竣工結算以合同工期為準,實際施工工期比合同工期提前或延后,應執行獎懲。

    (四)索賠及合同以外零星項目工程價款結算

    1.發承包人未能完全履行合同給另一方造成損失的,受損方可索賠;

    2.發包人要求承包人完成合同以外的項目,承包人應在接受發包人要求的7天內要求發包人簽證;

    3.如發包人未簽證,施工后發生的爭議由承包人自負;

    4.凡由發、承包雙方授權的現場代表簽字的現場簽證以及雙方協商確定的索賠費用,應在工程竣工結算中辦理,不因雙方現場代表中途變更而影響效力(簽訂是單位行為,不是個人行為)。

    (五)未按規定時限辦理事項的處理

    1.承包人如未在規定的時間內提交竣工結算資料,經發包人催告后14天內仍未提供,發包人有權根據已有資料審查,責任由承包人自負;

    2.發包人在收到竣工結算資料后,在規定的時限內沒有提出意見,視同認可,發包人應在確認竣工結算報告的15天內支付結算款;

    3.到期發包人未付款的處理(兩種情況):

    (1)達成延期付款協議,按照銀行同期同類貸款利率支付利息;

    (2)未達成延期協議,承包人可與發包人協商將工程折價,也可以申請人民法院將項目拍賣,價款承包人優先受償。

    (六)工程價款結算爭議的處理

    1.工程造價咨詢機構接受發包人或承包人委托,編審工程竣工結算,出具的竣工結算報告經發、承包人雙方簽字后生效;

    2.一方對工程造價咨詢機構出具的竣工結算有異議的

    (1)可就異議部分向有關部門申請咨詢后協商處理;

    (2)若協商不成,雙方可按解決爭議或糾紛的程序辦理。

    3.當事人對工程造價發生合同糾紛的處理

    (1)雙方協商解決;(2)按合同條款約定的辦法提請調解;(3)仲裁或者起訴。

    4.因設計變更導致建設工程的質量標準發生變化的處理

    (1)當事人協商一致;

    (2)不能協商一致,參照簽訂合同時當地建設行政主管部門發布的計價方法或者計價標準結算。

    (七)工程價款結算管理

    工程竣工后,發承包雙方應及時辦清工程竣工結算。否則,工程不得交付使用,有關部門不予辦理權屬登記。

    二、竣工工程質量爭議的處理

    工程竣工時只要發現質量問題,無論是哪一方的責任,施工單位都有義務進行修復或返修,但費用和造成的損失,由責任方承擔(也是指合同的當事人,非真正的責任人

    (一)承包方質量責任的處理

    1.發包人有權要求施工人在合理期限內無償修理或者返工、改建;

    2.如承包人拒絕修理、返工或改建,發包人請求減少支付工程價款,應予支持。

    (二)發包方質量責任的情形

    1.提供的設計有缺陷;

    2.提供或者指定購買的建筑材料、構配件和設備不符合強制性標準;

    3.直接指定分包人分包專業工程。

    (三)未經竣工驗收擅自使用的處理原則

    1.建設工程未經驗收或者驗收不合格的,不得交付使用;

    2.未經驗收擅自提前占有使用的處理

    (1)發包人擅自使用后又以使用部分質量不符合約定為由主張權利的,不予支持;

    (2)但承包人應在建設工程合理使用壽命內對地基基礎工程和主體結構質量承擔民事責任。(這兩部分是終身保修,即使未驗收占用承包人也得承擔責任)

    推薦

    2020二級建造師實務案例特訓班開通:

    二級建造師實務

    • 公開課
    • 輔導課程
    • 免費直播
    更多免費試聽課程點擊查看
    精品題庫
    建筑刷題寶

    · 天天練

    · 歷年金題

    · 全國聯考

    免費 掃碼免費做題
    學習社區
    • 備考交流
    • 微信
    • 抖音
    • 視頻號
    拒絕盲目備考,加學習群共同進步!
    尋找學習搭子
    回到頂部
    折疊
