監理知識點:雙代號網絡(luò )計劃時間參數的計算

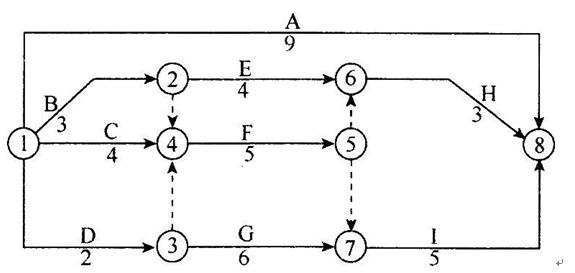

某工程雙代號網絡(luò )計劃如下圖所示,對此說法正確的有( )。
A、計算工期為14
B、工作F為關鍵工作
C、工作D的總時差為2
D、工作I的最早開始時間為9
E、工作A的自由時差為5
【正確答案】 ABDE
【答案解析】 本題考查的是雙代號網絡(luò )計劃時間參數的計算。關鍵線路:1→4→5→7→8.關鍵工作為CFI,計算工期為14.工作I為關鍵工作,最早開始時間=最遲開始時間=14-5=9.工作A的自由時差=14-9=5.選項C,經計算工作D的總時差為1.
