土建控制課程:翠花上干貨之知識點記憶技巧
2022年監理工程師怎么學?建設工程教育網準備了系列小課堂,通過知識點+習題的方式幫助大家更好的汲取知識,趕快來看看吧~
課程講義:
合格標準:96分
●科目特點
重者恒重,以歷年試題為備考方向;
題型固定,角色題、職責題、歸屬題、排序題、數字題、計算題等;
質量控制記憶為主,歸納總結;投資和進度控制,掌握原理。

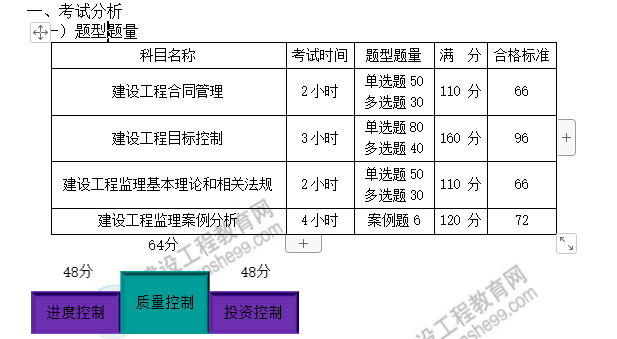

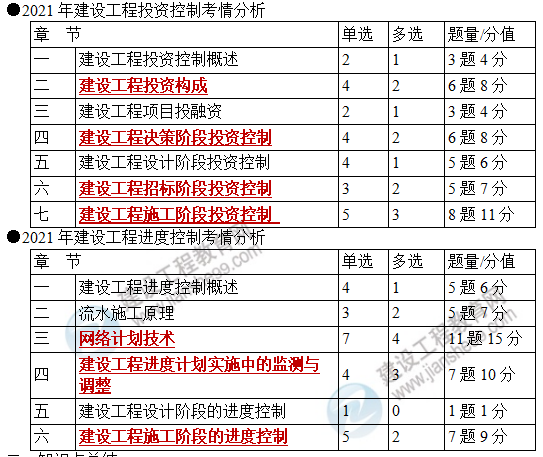

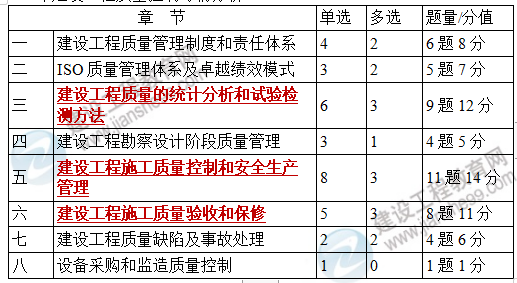

(二)章節分值分布
●2021年建設工程質量控制考情分析
二、知識點總結
(一)質量控制——工程質量統計分析方法(第三章)
工程質量統計分析方法包括:調查表法、分層法、排列圖法、因果分析圖法、直方圖法、控制圖法、相關圖法。
【口訣】指(直)控官(關)因掉(調)分裂(列)
直方圖法:
(1)折齒型是由于分組組數不當或者組距確定不當出現的直方圖。
(2)左(或右)緩坡型主要是由于操作中對上限(或下限)控制太嚴造成的。
(3)孤島型是原材料發生變化,或者臨時他人頂班作業造成的。
(4)雙峰型是由于用兩種不同方法或兩臺設備或兩組工人進行生產,然后把兩方面數據混在一起整理產生的。
(5)絕壁型是由于數據收集不正常,可能有意識地去掉下限以下的數據,或是在檢測過程中存在某種人為因素影響所造成的。
記憶技巧:折齒不當;緩坡太嚴;孤島頂班;雙峰混合;絕壁不正常。
控制圖法:

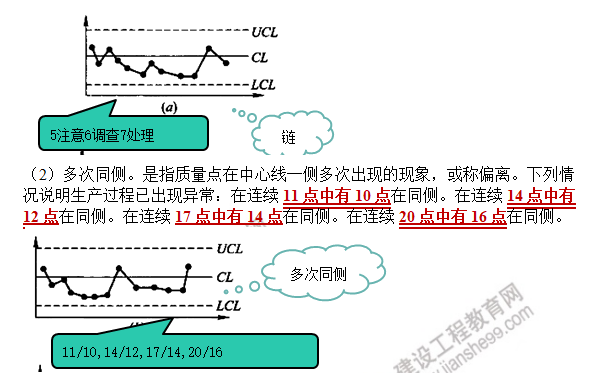

(1)鏈。是指質量點連續出現在中心線一側的現象。出現五點鏈,應注意生產過程發展狀況。出現六點鏈,應開始調查原因。出現七點鏈,應判定工序異常,需采取處理措施。

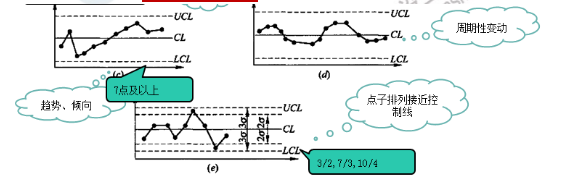

(3)趨勢或傾向。是指質量點連續上升或連續下降的現象。連續7點或7點以上上升或下降排列,就應判定生產過程有異常因素影響,要立即采取措施。
(4)周期性變動。即質量點的排列顯示周期性變化的現象。這樣即使所有質量點都在控制界限內,也應認為生產過程為異常。
(5)接近控制界限。是指質量點落在μ±2σ以外和μ±3σ以?xún)?。如屬下列情況的,判定為異常:連續3點至少有2點接近控制界限;連續7點至少有3點接近控制界限;連續10點至少有4點接近控制界限。
【口訣】“5注意6調查7處理”、“11/10,14/12,17/14,20/16”、“7點及以上”和“3/2,7/3,10/4”
(二)質量控制——施工組織設計的審查(第五章)
施工組織設計審查的基本內容:
(1)編審程序應符合相關規定
(2)基本內容是否完整,應包括編制依據、工程概況、施工部署、施工進度計劃、施工平面布置及施工管理計劃等;
(3)工程進度、質量、安全、環境保護、造價等方面應符合施工合同要求;
(4)資金、勞動力、材料、設備等資源供應計劃應滿足工程施工需要,施工方法及技術措施應可行與可靠;
(5)施工總平面布置應科學合理。
【口訣】程序、內容完整、資源措施、符合合同

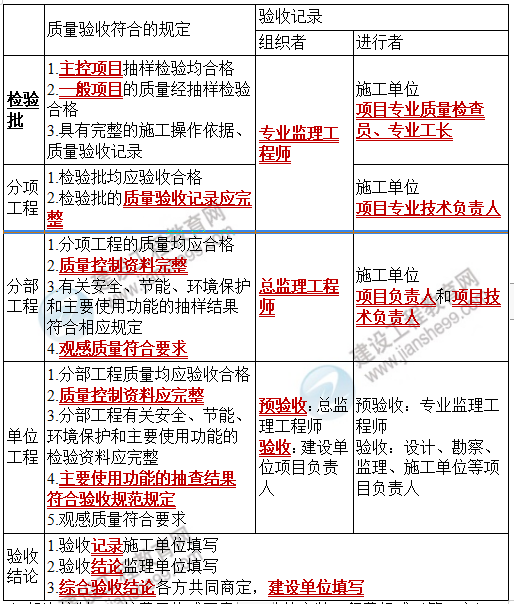

(三)質量控制——建筑工程施工質量驗收程序和合格規定(第六章)
(四)投資控制——按費用構成要素劃分建筑安裝工程費組成(第二章)
1.人工費的組成
(1)計時工資或計件工資;
(2)獎金-超額勞動、增收節支,如節約獎、勞動競賽獎;
(3)津貼補貼-流動施工、特殊地區施工、高溫(寒)作業臨時、高空津貼等、物價補貼;
(4)加班加點工資;
(5)特殊情況下支付的工資:工傷、產假、婚喪假、生育假、事假、停工學習、執行國家或社會(huì )義務等。
【口訣】蔣家鐵書記
2.施工機械臺班單價的費用組成
折舊費、大修理費、經常修理費、安拆費及場外運費、人工費、燃料動力費、稅費。
【口訣】折大人經常拆燃料外運,不交稅
3.措施項目費的組成
(1)安全文明施工費(非競爭性費用)
(2)夜間施工增加費
(3)二次搬運費
(4)冬雨季施工增加費
(5)已完工程及設備保護費
(6)工程定位復測費
(7)特殊地區施工增加費
(8)大型機械設備進出場及安拆費
(9)腳手架工程費
【口訣】二夜保護冬雨安定,特大腳
(五)投資控制——法律法規變化引起的價格變動(第七章)
因承包人原因導致工期延誤,且規定的調整時間,在合同工程原定竣工時間之后:
(1)合同價款調增的不予調整
(2)合同價款調減的予以調整
【口訣】懲罰延誤者,少獲得錢
(六)進度控制——雙代號網絡(luò )計劃時間參數的計算【六時標注法】(第三章)
(七)進度控制——實際進度與計劃進度的比較方法(第四章)

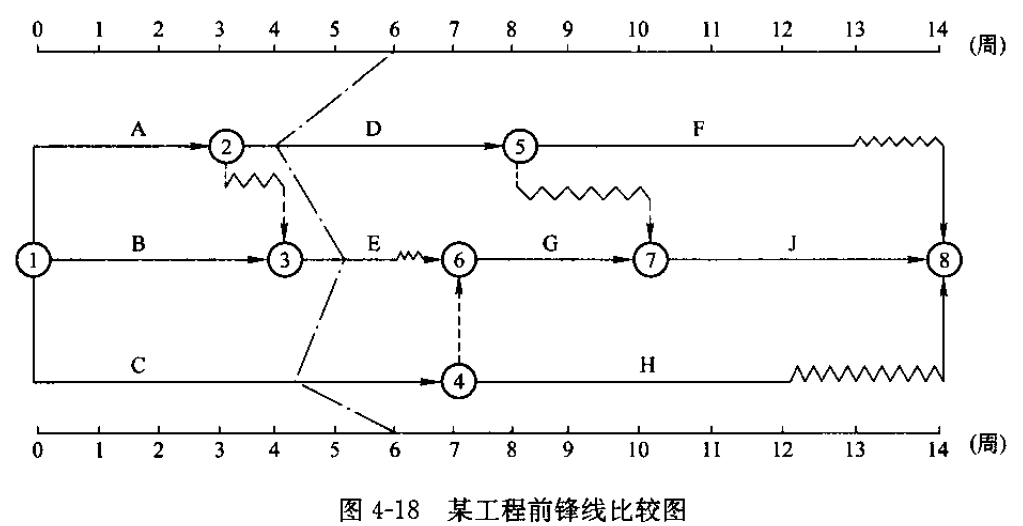

前鋒線比較法:
(1)工作實際進展位置點落在檢查日期的左側,表明該工作實際進度拖后,拖后的時間為二者之差;
(2)工作實際進展位置點落在檢查日期的右側,表明該工作實際進度超前,超前的時間為二者之差。
【口訣】左拖右超
(八)進度控制——縮短某些工作的持續時間(第六章)
1.組織措施“增加”
(1)增加工作面,組織更多的施工隊伍;
(2)增加每天的施工時間;
(3)增加勞動力和施工機械的數量。
2.技術措施“改進”
(1)改進施工工藝和施工技術,縮短工藝技術間歇時間;
(2)采用更先進的施工方法,減少施工過程的數量;
(3)采用更先進的施工機械。
3.經濟措施“錢”
(1)實行包干獎勵;
(2)提高獎金數額;
(3)對采取的技術措施給予相應的經濟補償。
4.其他配套措施“強有力改善”
(1)改善外部配合條件;
(2)改善勞動條件;
(3)實施強有力的調度。
【口訣】“增加”、“改進”、“錢”和“強有力改善”

- · 【考點回顧】2025年監理工程師考試《土建控制》科目考點回顧
- · 【考點回顧】2025年監理工程師考試《案例分析(土建)》科目考點回顧
- · 2025年監理工程師新教材變化解讀
- · 監理工程師土建控制李娜老師29個記憶口訣視頻課
- · 2025年監理工程師合同管理學習計劃時間表
- · 2025年監理工程師監理概論學習計劃時間表
- · 2025年監理工程師土建控制學習計劃時間表
- · 2025年監理工程師土建案例學習計劃時間表
- · 【考情】2024年監理工程師《目標控制土建》考試考點回顧
- · 【考情】2024年注冊監理工程師《理論和法規》考試考點回顧
