2007年現代咨詢方法與實務考核重點預測(第十一章)
第十一章 工程項目管理方法
大綱要求
1.了解責任矩陣法、控制圖法及計劃評審技術;
2.熟悉費用管理中的贏值法;
3.掌握質量管理中的ABC法、魚刺圖分析法,時間進度法管理理中的關系路徑法(CPM)、S曲線法。
題型組合
1.通過網絡(luò )圖計算各種時間參數和,確定關鍵路線、計算工期、調整施工方案,從而優化資源;
2.利用計劃評審技術估計目標最可能時間、樂(lè )觀時間和悲觀時間,建立模型,確定方差,預測項目工期;
3.通過S曲線比較圖的分析,確定工程實際進度情況,從而調整后期工程的進度;
4.運用責任矩陣法來進行項目組織結構的分析;
5.利用贏值法計算擬完工程計劃費用、已完工程計劃費用、已完工程實際費用。從而計算進度偏差和投資偏差,確定是否超支和拖延工期;
6.繪制ABC分析圖,尋找影響質量的主要因素;
7.繪制因果分析圖,進而分析產生質量問題的原因;8.通過控制圖對產品質量特性值分布進行分析。
知識框架
1.關鍵路徑法
?。?)關鍵路徑法的概述
表11-1 關鍵路徑法的內容
類別 | 內容 | |
概念 | 是在項目管理中應用最為廣泛的網絡(luò )技術之一,它是當計劃的工作之間的邏輯關系肯定,且每項工作只估計一個肯定的持續時間的網絡(luò )計劃技術,通過應用關鍵路徑法對網絡(luò )圖進行分析和運算,就可為管理工作指明方向,為項目經理提供決策依據,從而保證項目在預算范圍內如期完成 | |
時間參數 | 最早開始時間 最早結束時間 最遲開始時間 最遲結束時間 總時差 自由時差 | |
關鍵路線 | 總持續時間最長的路線 | |
關鍵工作 | 關鍵路線上的工作 | |
關鍵路線的確定 | 線路枚舉法 | 該方法是將圖中所有線路列出,找出持續時間最長的線路。此法對單代號網絡(luò )和雙代號網絡(luò )均適用 |
關鍵工作法 | 關鍵工作連成關鍵路線,計算網絡(luò )圖參數后找出關鍵線路。在工作時間參數中總時差為零的工作為關鍵工作 | |
關鍵節點法 | 雙代號網絡(luò )圖節點時間參數計算后,可采用關鍵節點法尋找關鍵路線。某節點最早時間均等于該節點最遲時間的節點成為關鍵節點,兩關鍵節點構成 關鍵工作 |

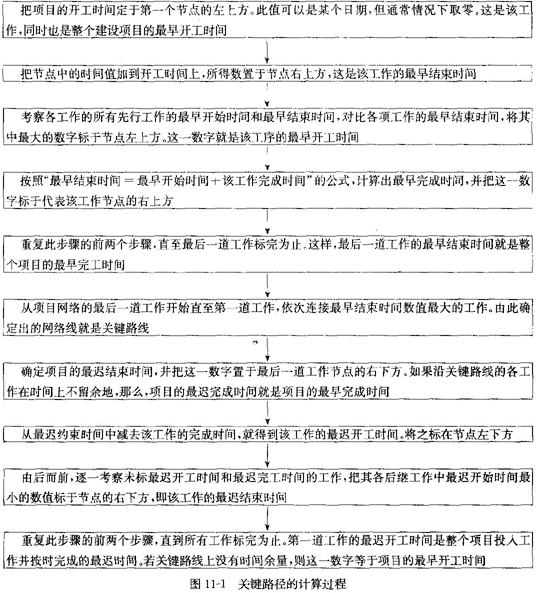

?。?)關鍵路線的計算過程
2.計劃評審技術
?。?)計劃評審技術概述
表11-2 計劃評審技術的內容
類別 | 內容 |
概念 | 是計劃中工作與工作之間的邏輯關系肯定,但是每項目工作的持續時間不肯定,一般采用加權平均時間估計,并對按期完成項目的可能性做出評價的網絡(luò )計劃方法 |
估計時間 | 最可能時間、樂(lè )觀時間、悲觀時間 |
適用范圍 | 適用于管理只有明確目標、而如何實現卻不十分清楚的項目,如軟件開發、新設備研制、科技攻關等 |
計算參數 | 工作期望時間 工作完成時間的方差 |

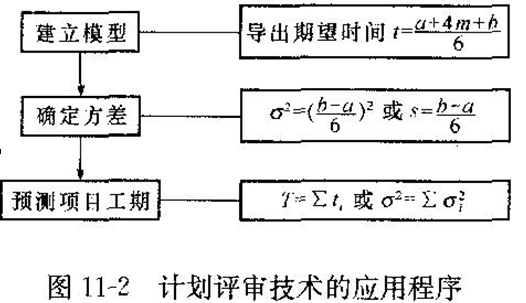

(2)計劃評審技術的應用程序
3.S曲線法
4.責任矩陣法
?。?)責任矩陣的概述
表11-33 責任矩陣的內容
類別 | 內容 |
概念 | 責任矩陣是一種將所分解的工作任務落實到項目有關部門或個人,并明確表示出他們在組織工作中的關系、責任和地位的一種方法和工具 |
工作任務表示符號 | X-執行工作 D-單獨或決定性決策 B-部分或參與決策 P-控制進度 T-需要培訓工作 C-必須咨詢的 I-必須通報的 A-可以提建議的 |
特點 | 易于制作和解讀,能夠清楚地反映項目各工作部門或個人之間的工作責任和相互關第 |
適用對象 | 里程碑責任矩陣 項目分級的程序責任矩陣 戰術級的日?;顒?dòng)責任矩陣 |

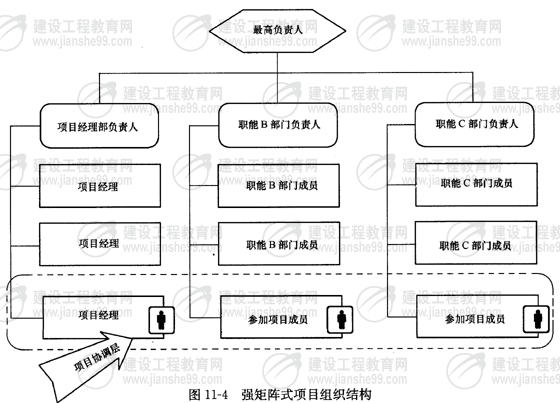

?。?)強矩陣式項目組織結構

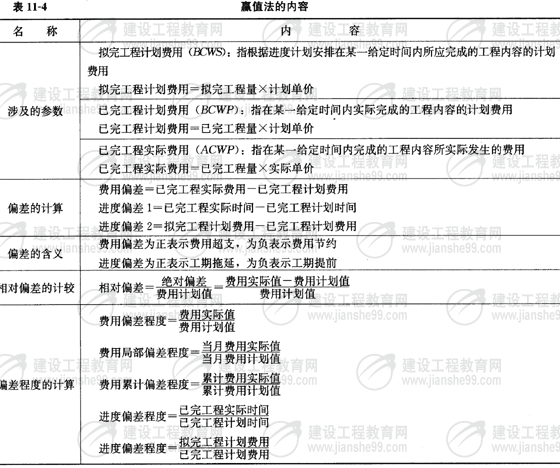

5.贏值法
6.ABC分析法

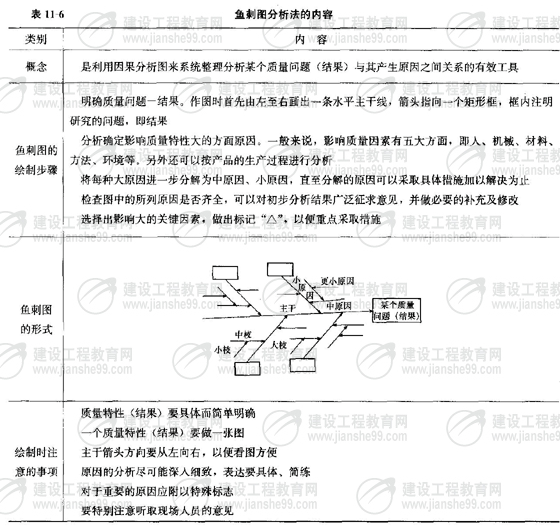

7.魚刺圖分析法

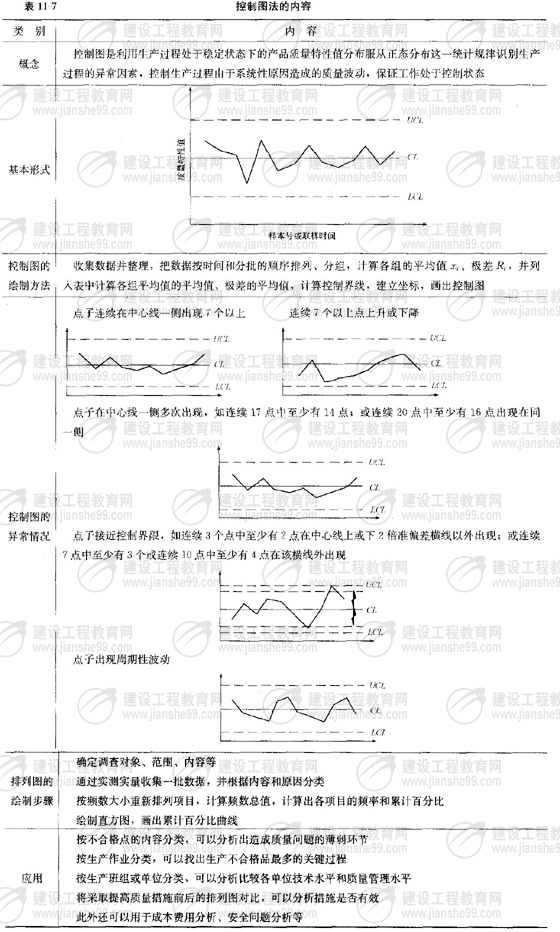

8.控制圖法
建設工程教育網原創(chuàng )·轉載請注明出處


- ·如何備考2020咨詢工程師考試?
- ·2020咨詢工程師項目管理復習重點:工程項目費用控制
- ·咨詢工程師考試教材項目管理復習重點:工程項目費用控制
- ·2019年咨詢工程師組織與管理第七章:施工圖預算的審查
- ·2019年咨詢工程師組織與管理第三章:項目團隊能力培育
- ·2019年咨詢工程師組織與管理第二章:工程咨詢單位的執業管理
- ·2019年咨詢工程師組織與管理第二章:制訂相關規定
- ·宿遷關于2019年度咨詢工程師考試工作有關事項的通知
- ·關于做好淮安市2019年度咨詢工程師考試工作有關事項的通知
- ·連云港關于2019年咨詢工程師考試工作有關事項的通知
