背景資料
某重點工程項目計劃于2004年12月28日開工,由于工程復雜,技術難度高,一般施工隊伍難以勝任,業主自行決定采取邀請招標方式。于2004年9月8日向通過資格預審的a、b、c、d、e五家施工承包企業發出了投標邀請書。該五家企業均接受了邀請,并于規定時間9月20-22日購買了招標文件。招標文件中規定,10月18日下午4時是招標文件規定的投標截止時間,11月10日發出中標通知書。
在投標截止時間之前,a、b、d、e四家企業提交了投標文件,但c企業于10月18日下午5時才送達,原因是中途堵車;10月21日下午由當地招投標監督管理辦公室主持進行了公開開標。
評標委員會(huì )成員共有7人組成,其中當地招投標監督管理辦公室1人,公證處1人,招標人1人,技術經濟方面專家4人。評標時發現e企業投標文件雖無法定代表人簽字和委托人授權書,但投標文件均已有項目經理簽字并加蓋了公章。評標委員會(huì )于10月28日提出了評標報告。b、a企業分別綜合得分第一、第二名。由于b企業投標報價高于a企業,11月10日招標人向a企業發出了中標通知書,并于12月12日簽訂了書面合同。
問題:
?。?)企業自行決定采取邀請招標方式的做法是否妥當?說明理由。
?。?)c企業和e企業投標文件是否有效?分別說明理由。

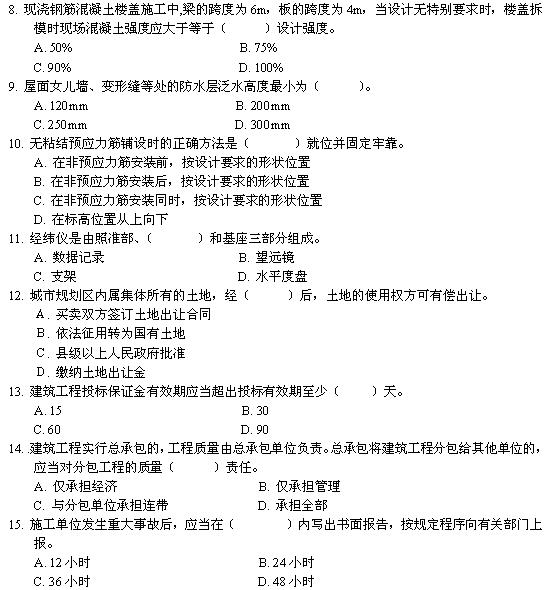

?。?)請指出開標工作的不妥之處,說明理由。
?。?)請指出評標委員會(huì )成員組成的不妥之處,說明理由。
?。?)招標人確定a企業為中標人是否違規?說明理由。
?。?)合同簽訂的日期是否違規?說明理由。

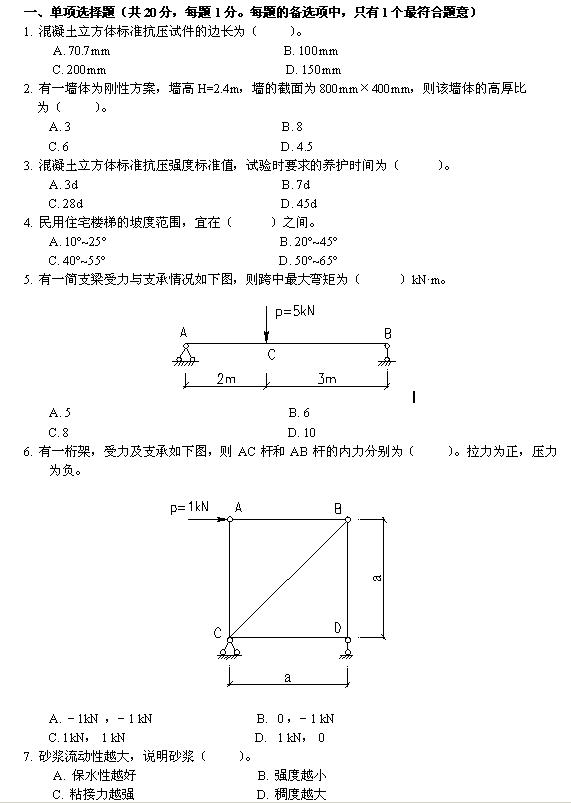

一、單項選擇
1. D 2. C 3. C 4. B 5. A 6. B 7. D 8. B 9. C 10. B 11. D 12. B
13. B 14. C 15. B 16. D 17. C 18. A 19. A 20. B
二、多項選擇題

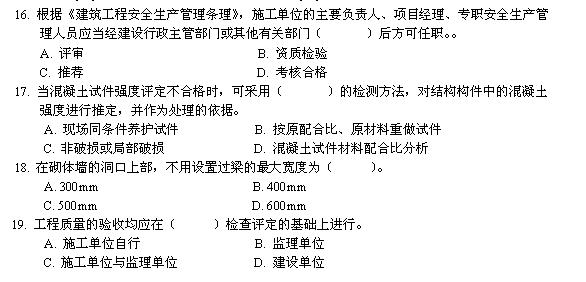

21. A B C D 22. B C E 23. A B C 24. A E 25. A D 26. A B E 27.A B D E
28. B C D E 29. A D E 30. A B C E
三、案例分析題

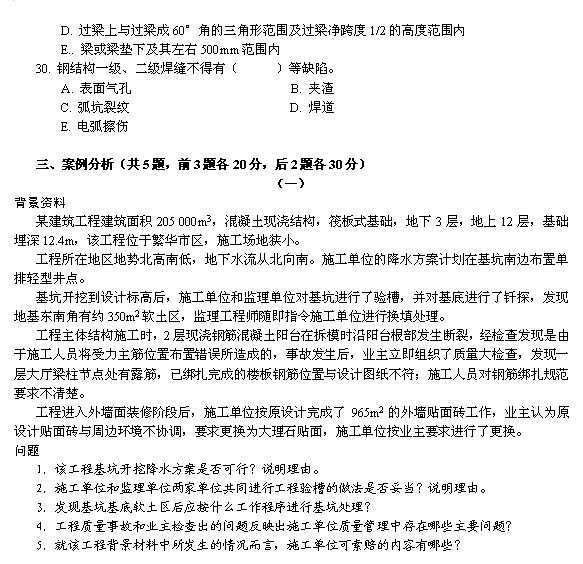

1. 答:

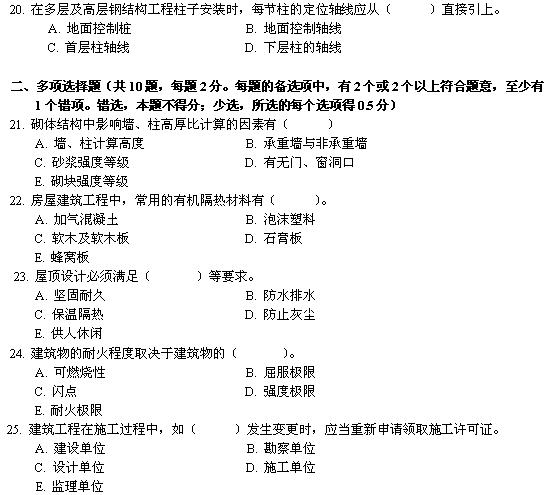

?。?)不可行。理由有三條:
a.基礎埋深12.4m,基坑面積又較大,不宜布置單排單排輕型井點;
b.單排單排輕型井點應布置在地下水位的上游一側,即應該在基坑北邊布置;
c.工程位于繁華市區,井點降水會(huì )對周邊環境造成影響。
?。?)不妥。
工程驗槽應由施工單位、建設單位(監理單位)、勘查單位和設計單位共同進行。

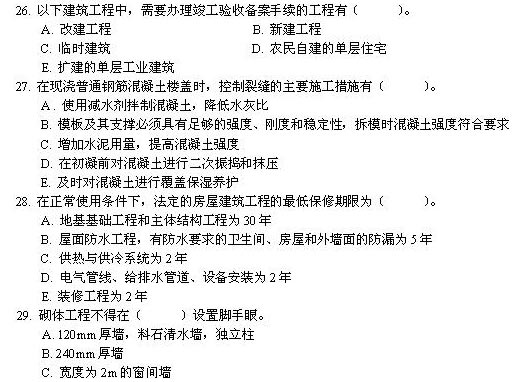

?。?)應按如下程序處理:
a.建設單位應要求勘查單位對軟土區進一步進行勘查;
b.建設單位應要求設計單位根據勘察結果對軟土區地基提出設計變更方案;
c.建設單位或授權監理單位研究設計變更方案并做出決定,與施工單位協議實施的費用與工期;
d.由總監理工程師簽發工程變更單,指示承包單位按設計變更組織地基處理施工。
?。?)主要問題:
a.技術交底制度不健全,對陽臺、梁柱節點等關鍵部位的施工要點未交底清楚;
b.施工單位現場鋼筋工人員素質差,沒有嚴格執行按圖施工;
c.缺乏對重要的分部分項工程保證質量的施工措施。
?。?)可索賠的內容:
a. 基坑基底軟土區處理所需的費用與時間;
b. 拆除外墻貼面磚并更換大理石貼面所需的費用與時間。

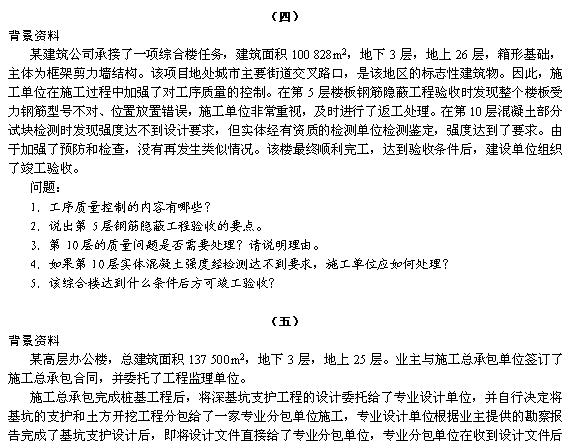

2.答:
?。?)

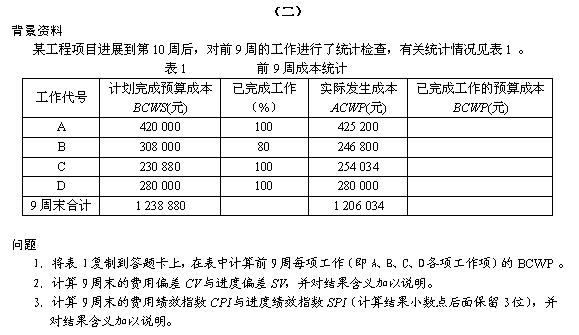

工作代號 | 計劃完成預算成本BCWS(元) | 已完成工作 (%) | 實際發生成本 ACWP(元) | 已完成工作的預算成本BCWP(元) |
A | 420 000 | 100 | 425 200 | 420 000 |
B | 308 000 | 80 | 246 800 | 246 400 |
C | 230 880 | 100 | 254 034 | 230 880 |
D | 280 000 | 100 | 280 000 | 280 000 |
9周末合計 | 1 238 880 | 1 206 034 | 1 177 280 |
?。?)9周末的費用偏差:
CV = BCWP - ACWP = 1 177 280 - 1 206 034 = -28 754,由于CV為負,故超出預算費
?。?)9周末的費用績效指數cpi=bcwp/acwp=1177280/1206034=0.976,由于cpi<1,故費用超支;9周末的進度績效指數spi=bcwp/bcws=1177280/1238880=0.950,由于spi,<1,故進度延誤。
3.答:
?。?)根據《招標投標法》(第十一條)規定,省、自治區、直轄市人民政府確定的地方重點項目中不適宜公開招標的項目,要經過省、自治區、直轄市人民政府批準,方可進行邀請招標。因此,本案業主自行對省重點工程項目決定采取邀請招標的做法是不妥的。
?。?)根據《招標投標法》(第二十八條)規定,在招標文件要求提交投標文件的截止時間后送達的投標文件,招標人應當拒收。本案c企業的投標文件送達時間遲于投標截止時間,因此該投標文件應被拒收。
根據《招標投標法》和國家計委、建設部等《評標委員會(huì )和評標方法暫行規定》,投標文件若沒有法定代表人簽字和加蓋公章,則屬于重大偏差。本案e企業投標文件沒有法定代表人簽字,項目經理也未獲得委托人授權書,無權代表本企業投標簽字,盡管有單位公章,仍屬存在重大偏差,應作廢標處理。
?。?)1)根據《招標投標法》(第三十四條)規定,開標應當在投標文件確定的提交投標文件的截止時間公開進行,本案招標文件規定的投標截止時間是10月18日下午4時,但遲至10月21日下午才開標,是不妥之處一;2)根據《招標投標法》(第三十五條)規定,開標應由招標人主持,本案由屬于行政監督部門的當地招投標監督管理辦公室主持,是不妥出資二。
?。?)根據《招標投標法》和國家計委、建設部等《評標委員會(huì )和評標方法暫行規定》,評標委員會(huì )由招標人或其委托的招標代理機構熟悉相關業務的代表,以及有關技術、經濟等方面的專家,并規定項目主管部門或者行政監督部門的人員不得擔任評標委員會(huì )委員。一般而言公證處人員不熟悉工程項目相關業務,當地招投標監督管理辦公室屬于行政監督部門,顯然招投標監督管理辦公室人員和公證處人員擔任評標委員會(huì )成員是不妥的?!墩型稑朔ā愤€規定評標委員會(huì )技術、經濟等方面的專家不得少于成員總數的2/3.本案技術、經濟等方面的專家比例為4/7,低于規定的比例要求。
?。?)根據《招標投標法》(第四十一條)規定,能夠最大限度地滿足招標文件中規定的各項綜合評價標準的中標人的投標應當中標。因此中標人應當是綜合評分最高或投標價最低的投標人。本案中b企業綜合評分是第一名應當中標,以b企業投標報價高于a企業為由,讓a企業中標是違規的。
?。?)《招標投標法》(第四十六條)規定,招標人和中標人應當自中標通知書發出之日起30天內,按照招標文件和中標人的投標文件訂立書面合同,本案11月10日發出中標通知書,遲至12月12日才簽訂書面合同,兩者的時間間隔已超過30天,違反了《招標投標法》的相關規定。
4.答:
?。?)工序質量控制的內容主要有:1)制定工序質量控制的計劃;2)嚴格遵守施工工藝規程;3)主動控制工序活動條件的質量;4)及時檢查工序活動效果的質量;5)設置工序質量控制點。
?。?)第5層鋼筋工程隱蔽驗收要點:1)按施工圖核查縱向受力鋼筋,檢查鋼筋品種、直徑、數量、位置、間距、形狀;2)檢查混凝土保護層厚度,構造鋼筋是否符合構造要求;3)鋼筋錨固長度,鋼筋加密區及加密間距;4)檢查鋼筋接頭:如綁扎搭接要檢查搭接長度,接頭位置和數量(錯開長度、接頭百分率);焊接接頭或機械連接要檢查外觀質量、取樣試件力學性能試驗是否達到要求,接頭位置(相互錯開)數量(接頭百分率)。
?。?)第10層的質量問題不需要處理,因為雖然達不到設計要求,但經有資質的檢測單位鑒定強度滿足要求可以予以驗收。
?。?)如果第10層實體混凝土強度經檢測東部到要求,施工單位應返工重做或者采取加固補強措施。
?。?)單位工程竣工驗收應當具備下列條件:1)完成建設工程設計和合同約定的各項內容;2)有完整的技術檔案和施工管理資料;3)有工程使用的主要建筑材料、建筑構配件和設備的進場試驗報告;4)有勘察、設計、施工、工程監理等單位分別簽署的質量合格文件;5)有承包商簽署的工程保修書。
5.答:

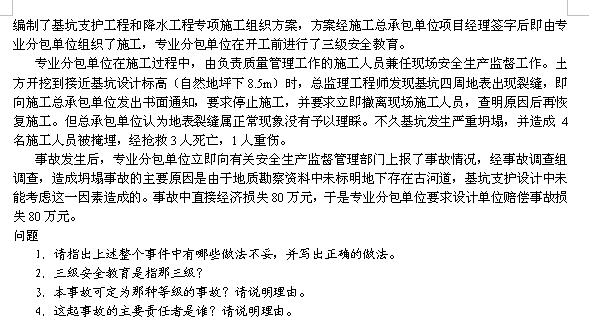

?。?)上述整個事件中存在如下不妥之處:1)施工總承包單位自行決定將基坑支護和土方開挖工程分包給了一家專業分包單位施工是不妥的,工程分包應報監理單位經建設單位同意后方可進行;2)專業設計單位完成基坑支護設計后,直接將設計文件給了專業分包單位的做法是不妥的,設計文件的交接應經發包人交付給施工單位;3)專業分包單位編制的基坑工程和降水工程專項施工組織方案,經施工總承包單位項目經理簽字后即組織施工的做法是不妥的,專業分包單位編制了基坑支護工程和降水工程專項施工組織方案后,應經總監理工程師審批后方可實施;4)事故發生后專業分包單位直接向有關安全生產監督管理部門上報事故的做法是不妥的,應經過總承包單位;5)專業分包單位要求設計單位賠償事故損失是不妥的,專業分包單位和設計單位之間不存在合同關系,不能直接向設計單位索賠,專業分包單位可通過總包單位向建設單位索賠,建設單位再向設計單位索賠。
?。?)三級安全教育是指公司、項目經理部、施工班組三個層次的安全教育。三級安全教育的內容、時間及考核結果要有記錄。按照建設部《建筑業企業職工安全培訓教育暫行規定》的規定:1)公司教育的內容是:國家和地方有關安全生產的方針、政策、法規、標準、規范、規程和企業的安全規章制度。2)項目經理部教育內容是:工地安全制度、施工現場環境,工程施工特點及可能存在的不安全因素等。3)施工班組教育內容是:本工種的安全操作規程,事故案例剖析,勞動紀律和崗位獎評等。
?。?)本起事故中3人死亡,1人重傷,事故應定為三級重大事故。因為滿足下列條件之一就認定為三級重大事故:1)死亡3人以上,10人以下;2)重傷20人以上;3)直接經濟損失30萬元以上,不足100萬元。
?。?)本起事故的主要責任應由施工總承包單位承擔。在總監理工程師發出書面通知要求停止施工的情況下,施工總承包單位繼續施工,直接導致事故的發生,所以本起事故的主要責任應由施工總承包單位承擔。
