2009年二級建造師《建設工程施工管理》習題八十四

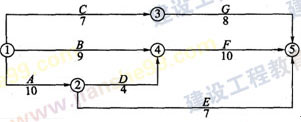

場景(六)某施工單位編制的某工程網絡(luò )圖,如下圖所示,已知計劃工期等于計算工期。
單位:天
根據場景(六),回答下列問題:
1.上述網絡(luò )計劃的計算工期Tc為( ?。┨?。
A.15
B.17
C.19
D.24
2.上述網絡(luò )計劃的關鍵線路為( ?。?。
A.①-③-⑤
B.①-④-⑤
C.①-②-④-⑤
D.①-②-⑤
3.上述網絡(luò )計劃中,C工作的總時差TF1-3為( ?。┨?。
A.6
B.7
C.8
D.9
4.上述網絡(luò )計劃中,B工作的自由時差TF1-4為( ?。┨?。
A.3
B.4
C.5
D.6
5.上述網絡(luò )計劃中,E工作的自由時差TF2-5為( ?。┨?。
A.6
B.7
C.8
D.9
6.關鍵線路是指在各線路中,有一條或幾條線路的( ?。?。
A.總時差最長
B.自由時差最長
C.總時差最短
D.自由時差最短
答案:1.D 2.C 3.D 4.C 5.B 6.C

- ·二級建造師查分季 無憂直達班低至0.71元/科/天
- ·2020年二級建造師備考疑慮全解答
- ·零基礎直達秘鑰,二建無憂直達班助力618 享折上折
- ·2020年二級建造師《水利工程》科目特點及備考建議
- ·《建設工程施工管理》知識點習題第100題_二級建造師
- ·《建設工程施工管理》知識點習題第99題_二級建造師
- ·《建設工程施工管理》知識點習題第98題_二級建造師
- ·《建設工程施工管理》知識點習題第97題_二級建造師
- ·《建設工程施工管理》知識點習題第96題_二級建造師
- ·《建設工程施工管理》知識點習題第95題_二級建造師
