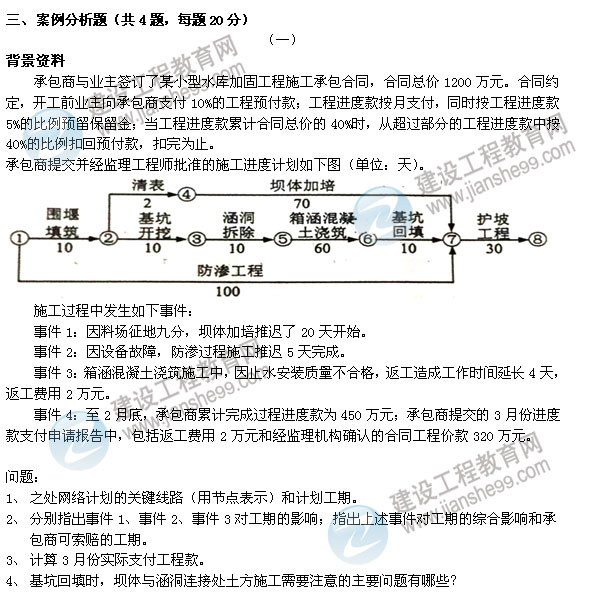

1、 關鍵線路共兩條,分別是:①②③⑤⑥⑦⑧及①⑦⑧。計劃工期:100+30=130(天)。
2、事件1、2、3對工期的分別影響如下:
事件1是由于料場征地導致壩體加培工期延誤20天,責任在業主方,由于壩體加培處于非關鍵線路有總時差18天,因此對工期的影響為2天;
事件2是由于設備故障導致防滲工程工期延誤5天,責任在承包商方,由于防滲工程處于關鍵線路,因此對工期的影響為5天;
事件3是由于止水安裝質量不合格導致箱涵混凝土澆筑工期延誤4天,責任在承包商方,由于防滲工程處于關鍵線路,因此對工期的影響為4天;
上述事件對工期的綜合影響為5天,承包商可對事件1造成的工期影響提出索賠2天,在綜合影響下,壩體加培處于非關鍵線路有總時差5天,所以最終承包商可提出0天索賠工期。
3、止水安裝質量不合格責任在承包商方,所以承包商提出的索賠2萬元不予支持。
工程預付款是1200×10% =120萬元,當累計達到總合同40%進度款即480萬元時按多出部分的40%扣回預付款,第二個月進度款是450萬,第三個月是320萬,即總進度款為770萬,比480萬元多出了290萬元,工程款扣回應為290×40%= 116萬元。按5%扣保留金即16萬元。
3月份實際支付工程款=320*0.95-(450+320-1200*0.4)*0.4=188萬元
4、壩體與涵洞連接處的土方施工需注意的主要問題為:靠近涵管部位不能采用大型機械壓實時,可采用小型機械夯或人工夯實。填土碾壓時,要注意涵管兩側均衡填料壓實,以免對其產生過大的側向壓力,影響其安全。 P67
責任編輯:風信子

- 二建vs一建考點重合度一覽表,轉戰一建的考生速看
- 湖北省關于2025年第三十三批二級建造師注冊人員名單的公告
- 四川關于2025年第十八批二級建造師初始注冊、重新注冊人員名單的通告
- 【考情】2025年二級建造師《水利》考試考點回顧/分析
- 【考情】2025年二級建造師《管理》考點回顧/分析
- 【考情】2025年二級建造師《市政》考試考點回顧/分析
- 【考情】2025年二級建造師《機電》考試考點回顧/分析
- 【考情】2025年二級建造師《法規》考試考點回顧/分析
- 【考情】2025年二級建造師《建筑》考試考點回顧/分析
- 【關注】2025年二級建造師考試考后常見問題解答
