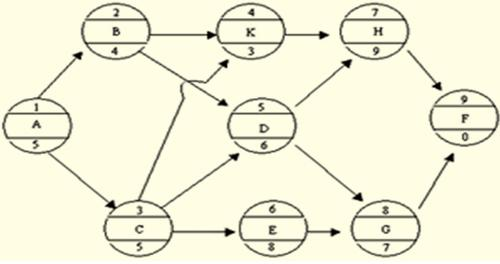

根據某工程項目的各項工作的持續時間和工作之間的邏輯關系,編制的單代號網絡(luò )計劃如下圖所示(時間單位:月),則工作K的最早完成和最遲完成時間分別為(?。﹤€(gè)月。
A.12,15
B.13,16
C.13,15
D.15,16
【正確答案】:B
【答案解析】:K有兩個緊前工作B.C,
ESA=0, EFA=0+5=5
ESB=5 ,EFB=5+4=9
ESC=5 ,EFC=5+5=10
ESK=max(EFB,EFC)=10, EFK=10+3=13
LFK=該工作的最早完成時間+總時差=13+3=16.參見教材P128.
建設工程教育網原創(chuàng )·轉載請注明出處
