二級建造師考試水利實務知識點:開槽管道施工技術

2018-12-21 11:11  來源:建設工程教育網  字體:  打印 收藏

 2025年二級建造師新課熱招中 搶跑趁現在

  二級建造師考試水利實務知識點:開槽管道施工技術,現在的競爭壓力這么大,同樣的在二級建造師考試中,也是壓力很大的,所以在備考考試的時候,一定要努力啦!為了幫助小伙們,接下來小編帶大家學習二級建造師考試水利實務知識點:開槽管道施工技術。

  知識點:開槽管道施工技術

  開槽鋪設預制成品管是目前國內外地下管道工程施工的主要方法,本條文簡要介紹開槽施工溝埋式管道的技術要點。

  一、溝槽施工方案

  (一)主要內容

  1.溝槽施工平面布置圖及開挖斷面圖。

  2.溝槽形式、開挖方法及堆土要求。

  3.無支護溝槽的邊坡要求;有支護溝槽的支撐形式、結構、支拆方法及安全措施。

  4.施工設備機具的型號、數量及作業要求。

  5.不良土質地段溝槽開挖時采取的護坡和防止溝槽坍塌的安全技術措施。

  6.施工安全、文明施工、沿線管線及構(建)筑物保護要求等。

  (二)確定溝槽底部開挖寬度

  1.溝槽底部的開挖寬度應符合設計要求。

  2.當設計無要求時,可按經驗公式計算確定:

  B=D0+2×(b1+b2+b3)

  式中B——管道溝槽底部的開挖寬度;

  D0——管外徑;

  b1——管道一側的工作面寬度;

  b2——有支撐要求時,管道一側的支撐厚度,可取150~200mm;

  b3——現場澆筑混凝土或鋼筋混凝土管渠一側模板厚度。

  管道一側的工作面寬度



管道的外徑D0(mm)
管道一側的工作面寬度b1(mm)
混凝土類管道
金屬類管道、化學建材管道
D0≤500
剛性接口
400
300
柔性接口
300
500<D0<1000
剛性接口
500
400
柔性接口
400
1000<D0<1500
剛性接口
600
500
柔性接口
500
1500<D0<3000
剛性接口
800~1000
700
柔性接口
600

  注:1.槽底需設排水溝時,b1應適當增加;

  2.管道有現場施工的外防水層時,b1宜取800mm;

  3.采用機械回填管道側面時,b1需滿足機械作業的寬度要求。

  (三)確定溝槽邊坡

  1.當地質條件良好、土質均勻、地下水位低于溝槽底面高程,且開挖深度在5m以?xún)?、溝槽不設支撐時,溝槽邊坡最陡坡度應符合下表的規定:

  深度在5m以?xún)鹊臏喜圻吰碌淖疃钙露取?/p>

土的類別
邊坡坡度(高:寬)
坡頂無荷載
坡頂有靜載
坡頂有動載
中密的砂土
1:1.00
1:1.25
1:1.50
中密的碎石類土(充填物為砂土)
1:0.75
1:1.00
1:1.25
硬塑的粉土
1:0.67
1:0.75
1:1.00
中密的碎石類土(充填物為黏性土)
1:0.50
1:0.67
1:0.75
硬塑的粉質黏土、黏土
1:0.33
1:0.50
1:0.67
老黃土
1:0.10
1:0.25
1:0.33
軟土(經井點降水后)
1:1.25



  2.當溝槽無法自然放坡時,邊坡應有支護設計,并應計入每側臨時堆土或施加的其他荷載,進行邊坡穩定性驗算。

  二、溝槽開挖與支護

  (一)分層開挖及深度

  (1)人工開挖溝槽的槽深超過3m時應分層開挖,每層的深度不超過2m。

  (2)人工開挖多層溝槽的層間留臺寬度:放坡開槽時不應小于0.8m,直槽時不應小于0.5m,安裝井點設備時不應小于1.5m。

  (3)采用機械挖槽時,溝槽分層的深度按機械性能確定。

  (二)溝槽開挖規定

  (1)槽底原狀地基土不得擾動,機械開挖時槽底預留200~300mm土層,由人工開挖至設計高程,整平。

  (2)槽底不得受水浸泡或受凍,槽底局部擾動或受水浸泡時,宜采用天然級配砂礫石或石灰土回填;槽底擾動土層為濕陷性黃土時,應按設計要求進行地基處理。

  (3)槽底土層為雜填土、腐蝕性土時,應全部挖除并按設計要求進行地基處理。

  (4)槽壁平順,邊坡坡度符合施工方案的規定。

  (5)在溝槽邊坡穩固后設置供施工人員上下溝槽的安全梯。

  (三)支撐與支護

  1.采用木撐板支撐和鋼板樁,應經計算確定撐板構件的規格尺寸。

  2.撐板支撐應隨挖土及時安裝。

  3.在軟土或其他不穩定土層中采用橫排撐板支撐時,開始支撐的溝槽開挖深度不得超過1.0m;開挖與支撐交替進行,每次交替的深度宜為0.4~0.8m。

  4.支撐應經常檢查,當發現支撐構件有彎曲、松動、移位或劈裂等跡象時,應及時處理;雨期及春季解凍時期應加強檢查。

  5.拆除支撐前,應對溝槽兩側的建筑物、構筑物和槽壁進行安全檢查,并應制定拆除支撐的作業要求和安全措施。

  6.施工人員應由安全梯上下溝槽,不得攀登支撐。

  7.拆除撐板應制定安全措施,配合回填交替進行。

  三、地基處理與安管

  (一)地基處理

  (1)管道地基應符合設計要求,管道天然地基的強度不能滿足設計要求時應按設計要求加固。

  (2)槽底局部超挖或發生擾動時,超挖深度不超過150mm時,可用挖槽原土回填夯實,其壓實度不應低于原地基土的密實度;槽底地基土壤含水量較大,不適于壓實時,應采取換填等有效措施。

  (3)排水不良造成地基土擾動時,擾動深度在100mm以?xún)?,宜填天然級配砂石或砂礫處理;擾動深度在300mm以?xún)?,但下部堅硬時,宜填卵石或塊石,并用礫石填充空隙并找平表面。

  (4)設計要求換填時,應按要求清槽,并經檢查合格;回填材料應符合設計要求或有關規定。

  (5)柔性管道地基處理宜采用砂樁、攪拌樁等復合地基。

  (二)安管



二級建造師考試水利實務知識點:開槽管道施工技術

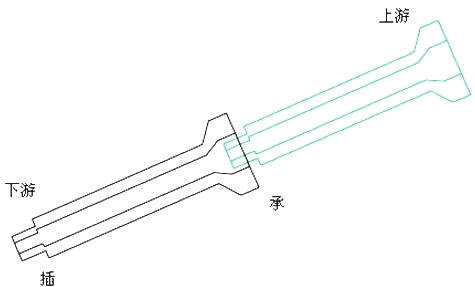

  1.管節及管件下溝前準備工作。管節、管件下溝前,必須對管節外觀質量進行檢查,排除缺陷,以保證接口安裝的密封性。

  2.采用法蘭和膠圈接口時,安裝應按照施工方案嚴格控制上、下游管道接裝長度、中心位移偏差及管節接縫寬度和深度。

  3.采用焊接接口時,兩端管的環向焊縫處齊平,錯口的允許偏差應為0.2倍壁厚,內壁錯邊量不宜超過管壁厚度的10%,且不得大于2mm。

  4.采用電熔連接、熱熔連接接口時,應選擇在當日溫度較低或接近最低時進行;電熔連接、熱熔連接時電熱設備的溫度控制、時間控制,擠出焊接時對焊接設備的操作等,必須嚴格按接頭的技術指標和設備的操作程序進行;接頭處應有沿管節圓周平滑對稱的內、外翻邊;接頭檢驗合格后,內翻邊宜鏟平。

  5.金屬管道應按設計要求進行內外防腐施工和施做陰極保護工程。

  【例題】背景:

  某公司承接了一項市政排水管道工程,管道為DN1200mm的混凝土管,合同價為1000萬元,采用明挖開槽施工。

  項目部進場后立即編制施工組織設計,擬將表層雜填土放坡挖除后再打設鋼板樁,設置兩道水平鋼支撐及型鋼圍撐,

  溝槽支護如下圖所示。溝槽擬采用機械開挖至設計標高,清槽后澆筑混凝土基礎,混凝土直接從商品混凝土輸送車上卸料到坑底。



二級建造師考試水利實務知識點:開槽管道施工技術

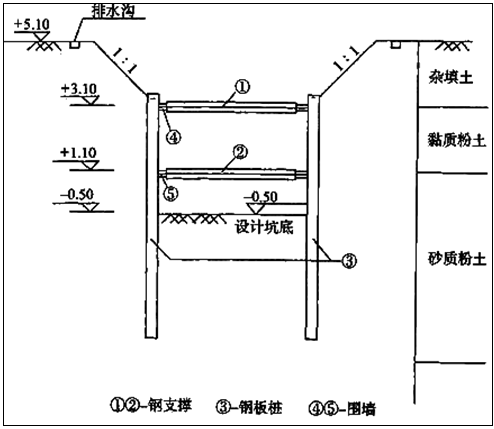

  溝槽基坑支護剖面圖

  在施工至下管工序時,發生了如下事件:吊車支腿距溝槽邊緣較近,致使溝槽局部變形過大,導致吊車傾覆;正在吊裝的混凝土管道掉入溝槽,導致一名施工人員重傷。施工負責人立即將傷員送到醫院救治,同時將吊車拖離現場,用了兩天時間對溝槽進行清理加固。在這些工作完成后,項目部把事故和處理情況匯報至上級主管部門。

  【問題】

  1.根據建造師職業工程規模標準,本工程屬于小型、中型還是大型工程?說明該工程規模類型的限定條件。

  2.本溝槽開挖深度是多少?

  3.用圖中序號①~⑤及“→”表示支護體系施工和拆除的先后順序。

  4.指出施工組織設計中錯誤之處并給出正確做法。

  5.按安全事故類別分類,背景資料中的事故屬哪類?該事故處理過程存在哪些不妥之處?

  【參考答案】

  1.本工程屬中型規模;

  限定條件為:管道直徑0.8~1.5m(或合同價為1000~3000萬元)。

  2.溝槽開挖深度為5.6m。

  3.施工順序:③→④→①→⑤→②;

  拆除順序:②→⑤→①→④→③。

  4.錯誤之處:(1)機械開挖至設計標高;(2)混凝土直接卸料到坑底。

  正確做法:

  (1)槽底應在設計高程以上保留一定余量(不小于200mm或機械開挖至-0.3m),余量由人工開挖;

  (2)混凝土卸料應采用串筒(溜槽、泵送、吊桶)。

  5.案例中的事故屬物體打擊;

  該事故處理在管理上存在錯誤:現場未保護,事故未及時報告,未組織事故調查處理。
