背景資料

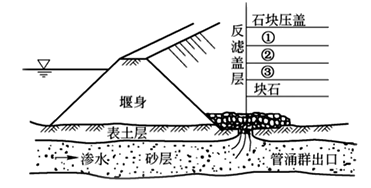

某攔河閘工程最大過閘流量為520m3/s,工程施工采用一次攔斷河床圍堰導流,圍堰斷面和地基情況如圖所示。
施工過程中發生如下事件:
事件1:依據水利部“關于貫徹落實《國務院關于堅持科學發展安全發展促進安全生產形勢持續穩定好轉的意見》,進一步加強水利安全生產工作的實施意見”(水安監[2012]57號),項目法人要求各參建單位強化安全生產主體責任,落實主要負責人安全生產第一責任人的責任,做到“一崗雙責”和強化崗位、職工安全責任,確保安全生產的“四項措施”落實到位。
事件2:上游圍堰背水側發生管涌,施工單位在管涌出口處采用反濾層壓蓋進行處理。反濾蓋層材料包括:塊石、大石子、小石子、粗砂等,如圖4所示。但由于管涌處理不及時,圍堰局部坍塌,造成直接經濟損失30萬元。事故發生后,項目法人根據水利部《關于貫徹質量發展綱要、提升水利工程質量的實施意見》(水建管[2012]581號)規定的“四不放過”原則,組織有關單位制定處理方案,對本工程事故及時進行了處理,并報上級主管部門備案。事故處理后不影響工程正常使用和工程壽命,處理事故延誤工期22天。
問題:
1.說明本工程施工圍堰的建筑物級別?別指出圖4中①、②、③所代表的材料名稱。
某攔河閘工程最大過閘流量為520m3/s,工程施工采用一次攔斷河床圍堰導流,圍堰斷面和地基情況如圖所示。
『參考答案』
1.施工圍堰建筑物級別:5級。①為大石子、②為小石子、③為粗砂。
問題:
2.指出事件1中“一崗雙責”和“四項措施”的具體內容。
『參考答案』
2.“一崗雙責”是指對分管的業務工作負責;對分管業務范圍內的安全生產負責;
“四項措施”是指安全投入措施、安全管理措施、安全裝備措施、教育培訓措施。
問題:
3.根據《水利工程質量事故處理暫行規定》(水利部令第9號),水利工程質量事故共分為哪幾類?指出事件2的質量事故類別。
但由于管涌處理不及時,圍堰局部坍塌,造成直接經濟損失30萬元。事故發生后,項目法人根據水利部《關于貫徹質量發展綱要、提升水利工程質量的實施意見》(水建管[2012]581號)規定的“四不放過”原則,組織有關單位制定處理方案,對本工程事故及時進行了處理,并報上級主管部門備案。事故處理后不影響工程正常使用和工程壽命,處理事故延誤工期22天。
『參考答案』
3.水利工程質量事故分為一般質量事故、較大質量事故、重大質量事故、特大質量事故。本工程質量事故為一般質量事故。
問題:
4.事件2中,圍堰質量事故由項目法人組織進行處理,是否正確?說明“四不放過”原則的內容。
但由于管涌處理不及時,圍堰局部坍塌,造成直接經濟損失30萬元。事故發生后,項目法人根據水利部《關于貫徹質量發展綱要、提升水利工程質量的實施意見》(水建管[2012]581號)規定的“四不放過”原則,組織有關單位制定處理方案,對本工程事故及時進行了處理,并報上級主管部門備案。事故處理后不影響工程正常使用和工程壽命,處理事故延誤工期22天。
『參考答案』
4.本工程質量事故由項目法人組織進行處理,正確。“四不放過”原則的內容:事故原因不查清楚不放過、主要事故責任者和職工未受到教育不放過、補救和防范措施不落實不放過、責任人員未受到處理不放過。
以上就是為大家分享的二級建造師《水利水電工程管理與實務》案例分析試題,希望對各位有所幫助。關于2019年二級建造師考試的更多信息請關注建設工程教育網。
相關推薦:

- · 2024年度福建省二級建造師執業資格考試報考簡章
- · 2021年二級建造師云南考試水利水電工程管理與實務試題
- · 2021年二級建造師云南考試水利水電工程管理與實務答案解析
- · 2021年二級建造師云南考試水利水電工程管理與實務試題解析
- · 2021年二級建造師云南考試水利水電工程管理與實務考試題目
- · 2021年二級建造師云南考試水利水電工程管理與實務題目解析
- · 2021年二級建造師水利水電工程管理與實務云南考試題目解析
- · 2021年二級建造師《水利水電工程管理與實務》云南考試題目解析
- · 2021年二級建造師云南考試《水利水電工程管理與實務》題目解析
- · 2021年二級建造師云南考試《水利水電工程管理與實務》考試題目
