2015年二級建造師《市政工程實務》每日一練(11.30)
某沿海城市道路改建工程4標段,道路為東西走向,全長973.5m,車行道寬度15m,兩邊人行道各3m.與道路中心線平行且向北4m,需新建DN500mm雨水管道973m.新建路面結構為150mm厚礫石砂墊層,350mm厚二灰混合料基層,80mm厚中粒式瀝青混凝土,40mm厚SMA改性瀝青混凝土面層。合同規定的開工日期為5月5日,竣工日期為當年9月30日。合同要求施工期間維持半幅交通。工程施工時正值高溫臺風季節。
某公司中標該工程以后,編制了施工組織設計,按規定獲得批準以后,開始施工。

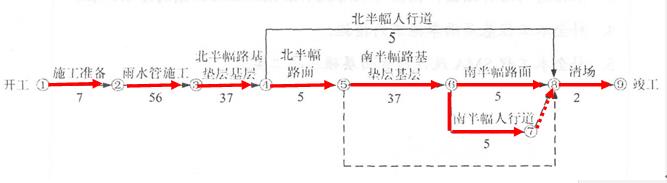

施工組織設計中繪制了以下的總網絡(luò )計劃圖:

圖中,雨水管施工時間中已包含連接管和雨水口的施工時間;路基、墊層、基層施工時間中已包含舊路翻挖、砌筑路緣石的施工時間。
施工組織設計中對二灰混合料基層雨季施工作了如下規定:混合料含水量根據氣候適當調整,使運到施工現場的混合料含水量接近最佳含水量;關注天氣預報,以預防為主。
為保證SMA改性瀝青面層施工質量,施工組織設計中規定攤鋪溫度不低于160℃,初壓開始溫度不低于150℃,碾壓終了的表面溫度不低于90℃;采用振動壓路機,由低處向高處碾壓,不得用輪胎壓路機碾壓。
1、指出本工程總網絡(luò )計劃中的關鍵線路。

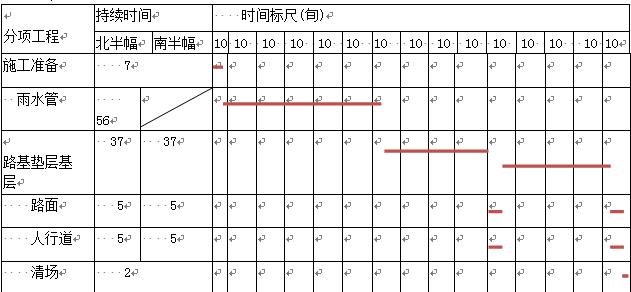

2、將本工程的總網絡(luò )計劃改成橫道圖。橫道圖模板如下,請將模板復制到專用答題卡上作答。
分項工程 | 持續時間 | 時間標尺(旬) | |||||||||||||||
北半幅 | 南半幅 | 1 2 3 4 5 6 7 8 9 10 11 12 13 14 | |||||||||||||||
施工準備 | 7 | ||||||||||||||||
雨水管 | 56 | ||||||||||||||||
路基墊層基層 | 37 | 37 | |||||||||||||||
路面 | 5 | 5 | |||||||||||||||
人行道 | 5 | 5 | |||||||||||||||
清場 | 2 |
建設工程教育網原創(chuàng )·轉載請注明出處
點擊進入“每日一練測試系統”直接做題>>

- ·二建市政公用工程管理與實務知識點練習(四)
- ·二建市政公用工程管理與實務知識點練習(三)
- ·二建市政公用工程管理與實務知識點練習(二)
- ·二級建造師模擬題
- ·2015年二級建造師《市政公用工程管理與實務》每日一練(5.23)
- ·2015年二級建造師《市政公用工程管理與實務》每日一練(5.19)
- ·2015年二級建造師《市政公用工程管理與實務》每日一練(3.27)
- ·二級建造師每日一練免費在線測試(2015.2.15)
- ·2015年二級建造師《市政工程管理與實務》每日一練(2.15)
- ·2015年二級建造師《市政工程實務》每日一練(2.13)
