二級建造師考試建筑工程施工進度管理:流水施工方法在建筑工程中的應用

2018-12-04 10:46  來源:建設工程教育網  字體:  打印 收藏

 2025年二級建造師新課熱招中 搶跑趁現在

  二級建造師考試建筑工程施工進度管理:流水施工方法在建筑工程中的應用,2018年二級建造師考試結束不久,就有許多小伙伴開始準備2019年二級建造師考試了,為了幫助大家高效備考2019年二級建造師考試,今天為大家整理了二級建造師考試建筑工程施工進度管理:流水施工方法在建筑工程中的應用,希望對大家有幫助!

  02 流水施工方法在建筑工程中的應用

  案例1

  背景

  項目經理決定:

  (1)把某二室一廳住宅中的主臥和次臥木地板裝修工程施工任務劃分成兩個施工過程:釘地龍骨、鋪實木面板;

  (2)施工區域劃分成兩個施工段(主臥、次臥);

  (3)指定a專業隊負責釘地龍骨施工,指定b專業隊負責鋪實木面板施工;

  (4)專業隊流水節拍均為4天;

  (5)組織等節奏流水施工。

  問題:1.除了等節奏流水施工組織形式外,還有哪些流水施工組織形式?

  分析與答案:

  1.除了等節奏流水施工組織形式外,還有的流水施工組織形式:異節奏流水施工、無節奏流水施工。

  考試用書:

  流水施工的組織形式

  (1)等節奏流水施工

  (2)異節奏流水施工(其特例為成倍節拍流水施工)

  (3)無節奏流水施工

  等節奏流水施工橫道圖

  異節奏流水施工橫道圖

  無節奏流水施工橫道圖

  案例2背景

  項目經理決定:

  (1)把某二室一廳住宅中的主臥和次臥木地板裝修工程施工任務劃分成兩個施工過程:釘地龍骨、鋪實木面板;

  (2)施工區域劃分成兩個施工段(主臥、次臥);

  (3)指定a專業隊負責釘地龍骨施工,指定b專業隊負責鋪實木面板施工;

  (4)專業隊流水節拍見表:

二級建造師考試建筑工程施工進度管理:流水施工方法在建筑工程中的應用
主臥
次臥
釘地龍骨
4
4
鋪實木面板
4
4

  (5)組織等節奏流水施工。

  (6)由編制人員繪制等節奏流水施工進度計劃橫道圖。

  問題:1.根據流水節拍表判斷,本施工任務是否可以組織等節奏流水施工?

  分析與答案:

  1.可以組織等節奏流水施工。

二級建造師考試建筑工程施工進度管理:流水施工方法在建筑工程中的應用
主臥
次臥
釘地龍骨
4
4
鋪實木面板
4
4

  專業隊:

  a

  b

  專業隊在施工段上作業所需時間稱為流水節拍

  案例3

  背景

  項目經理決定:

  (1)把某二室一廳住宅中的主臥和次臥木地板裝修工程施工任務劃分成兩個施工過程:釘地龍骨、鋪實木面板;

  (2)施工區域劃分成兩個施工段(主臥、次臥);

  (3)指定a專業隊負責釘地龍骨施工,指定b專業隊負責鋪實木面板施工;

  (4)專業隊流水節拍見表:

  流水節拍表(單位:天)

二級建造師考試建筑工程施工進度管理:流水施工方法在建筑工程中的應用
主臥
次臥
釘地龍骨
4
4
鋪實木面板
4
1

  (5)組織無節奏流水施工。

  (6)由編制人員繪制等節奏流水施工進度計劃橫道圖。

  問題:1.根據流水節拍表判斷,本施工任務是否可以組織無節奏流水施工?

  分析與答案:

  1.可以組織無節奏流水施工?! ?

二級建造師考試建筑工程施工進度管理:流水施工方法在建筑工程中的應用
主臥
次臥
釘地龍骨
4
4
鋪實木面板
4
1

  專業隊:

  a

  b

  案例4

  背景

  項目經理決定:

  (1)把某二室一廳住宅中的主臥和次臥木地板裝修工程施工任務劃分成兩個施工過程:釘地龍骨、鋪實木面板;

  (2)施工區域劃分成兩個施工段(主臥、次臥);

  (3)指定a專業隊負責釘地龍骨施工,指定b專業隊負責鋪實木面板施工;

  (4)專業隊流水節拍見表:

  流水節拍表(單位:天)

二級建造師考試建筑工程施工進度管理:流水施工方法在建筑工程中的應用
主臥
次臥
釘地龍骨
2
2
鋪實木面板
4
4

  (5)組織流水施工。

  (6)由編制人員繪制流水施工進度計劃橫道圖。

  問題:1.根據流水節拍表判斷,本施工任務可以組織什么流水施工?

  分析與答案:

  1.可以組織異節奏流水施工

  (1)可以按照無節奏流水施工組織施工

  (2)也可以組織成倍節拍流水施工

  流水節拍表(單位:天)

二級建造師考試建筑工程施工進度管理:流水施工方法在建筑工程中的應用
主臥
次臥
釘地龍骨
2
2
鋪實木面板
4
4

  專業隊:

  a

  b

  案例5

  背景

  項目經理決定:

  (1)把某二室一廳住宅中的主臥和次臥木地板裝修工程施工任務劃分成兩個施工過程:釘地龍骨、鋪實木面板;

  (2)施工區域劃分成兩個施工段(主臥、次臥);

  (3)指定a專業隊負責釘地龍骨施工,指定b專業隊負責鋪實木面板施工;

  (4)專業隊流水節拍見表:

  流水節拍表(單位:天)

二級建造師考試建筑工程施工進度管理:流水施工方法在建筑工程中的應用
主臥
次臥
釘地龍骨
4
4
鋪實木面板
4
4

  (5)組織等節奏流水施工。

  (6)由編制人員繪制等節奏流水施工進度計劃橫道圖。

  問題:1.根據流水節拍表判斷,a,b兩個專業隊進場最小時間差?

  分析與答案:

  1.當組織等節奏流水施工時

  a,b兩個專業隊進場最小時間差=流水節拍=4天

  流水步距=流水節拍=4天

  Kab=4天

  流水節拍表(單位:天)

二級建造師考試建筑工程施工進度管理:流水施工方法在建筑工程中的應用
主臥
次臥
釘地龍骨
4
4
鋪實木面板
4
4

  專業隊:

  a

  b

  案例6

  背景

  項目經理決定:

  (1)把某二室一廳住宅中的主臥和次臥木地板裝修工程施工任務劃分成兩個施工過程:釘地龍骨、鋪實木面板;

  (2)施工區域劃分成兩個施工段(主臥、次臥);

  (3)指定a專業隊負責釘地龍骨施工,指定b專業隊負責鋪實木面板施工;

  (4)專業隊流水節拍見表:

  流水節拍表(單位:天)

二級建造師考試建筑工程施工進度管理:流水施工方法在建筑工程中的應用
主臥
次臥
釘地龍骨
3
1
鋪實木面板
1
4

  (5)組織無節奏流水施工。

  (6)由編制人員繪制無節奏流水施工進度計劃橫道圖。

  問題:1.根據流水節拍表判斷,a,b兩個專業隊進場最小時間差?

  分析與答案:

  1.當組織無節奏流水施工時

  a,b兩個專業隊進場最小時間差=按照取大差法計算結果的最大值

  流水步距=按照取大差法計算結果的最大值

二級建造師考試建筑工程施工進度管理:流水施工方法在建筑工程中的應用

  所以Kab=3天

  流水節拍表(單位:天)

二級建造師考試建筑工程施工進度管理:流水施工方法在建筑工程中的應用
主臥
次臥
釘地龍骨
3
1
鋪實木面板
1
4

  專業隊:

  a

  b

  案例7

  背景

  項目經理決定:

  (1)把某二室一廳住宅中的主臥和次臥木地板裝修工程施工任務劃分成四個施工過程:釘地龍骨、鋪實木面板;打磨;油漆。

  (2)施工區域劃分成兩個施工段(主臥、次臥);

  (3)指定a專業隊負責釘地龍骨施工,指定b專業隊負責鋪實木面板施工;指定c專業隊負責打磨施工,指定d專業隊負責油漆施工;

  (4)專業隊流水節拍見表:

  流水節拍表(單位:天)

二級建造師考試建筑工程施工進度管理:流水施工方法在建筑工程中的應用
主臥
次臥
釘地龍骨
4
4
鋪實木面板
4
4
打磨
4
4
油漆
4
4

  打磨44

  油漆44

  (5)組織等節奏流水施工。

  問題:1.根據流水節拍表判斷各個專業隊進場最小時間差?

  分析與答案:

  1.Kab=t=4

  Kbc=t=4

  Kcd=t=4

  案例8

  背景

  項目經理決定:

  (1)把某二室一廳住宅中的主臥和次臥木地板裝修工程施工任務劃分成兩個施工過程:釘地龍骨、鋪實木面板;

  (2)施工區域劃分成兩個施工段(主臥、次臥);

  (3)指定a專業隊負責釘地龍骨施工,指定b專業隊負責鋪實木面板施工;

  (4)專業隊流水節拍見表:

  流水節拍表(單位:天)

二級建造師考試建筑工程施工進度管理:流水施工方法在建筑工程中的應用
主臥
次臥
釘地龍骨
2
2
鋪實木面板
4
4

  (5)按照無節奏流水組織施工。

  (6)由編制人員繪制無節奏流水施工進度計劃橫道圖。

  問題:1.根據流水節拍表判斷,a,b兩個專業隊進場最小時間差?

  分析與答案:

  1. 當組織無節奏流水施工時

  a,b兩個專業隊進場最小時間差=按照取大差法計算結果的最大值

  流水步距=按照取大差法計算結果的最大值

二級建造師考試建筑工程施工進度管理:流水施工方法在建筑工程中的應用

  所以Kab=2天

  流水節拍表(單位:天)

二級建造師考試建筑工程施工進度管理:流水施工方法在建筑工程中的應用
主臥
次臥
釘地龍骨
4
4
鋪實木面板
4
4

  專業隊:

  a

  b

  案例9

  背景

  項目經理決定:

  (1)把某二室一廳住宅中的主臥和次臥木地板裝修工程施工任務劃分成四個施工過程:釘地龍骨、、鋪實木面板、打磨、油漆;

  (2)施工區域劃分成兩個施工段(主臥、次臥);

  (3)指定a專業隊負責釘地龍骨施工,指定b專業隊負責鋪實木面板施工;指定c專業隊負責打磨施工,指定d專業隊負責油漆施工;

  (4)專業隊流水節拍見表:且各個施工過程之間無時間間隙。

  流水節拍表(單位:天)

二級建造師考試建筑工程施工進度管理:流水施工方法在建筑工程中的應用
主臥
次臥
釘地龍骨
4
4
鋪實木面板
4
4
打磨
4
4
油漆
4
4

  (5)組織等節奏流水施工。

  問題:

  計算流水工期。

  分析與答案:

二級建造師考試建筑工程施工進度管理:流水施工方法在建筑工程中的應用

  Kab=4

  Kbc=4

  Kcd=4

  T=∑K(流水步距之和)+∑t(最后一個施工過程專業隊在各個施工段上流水節拍之和)+∑G(施工過程之間時間間隙之和)

  =Kab+Kbc+Kcd+∑t+∑G

  =Kab+Kbc+Kcd+4+4+∑G

  =Kab+Kbc+Kcd+4+4+0

  =4+4+4+4+4+0

  =20(天)

  案例10

  背景

  項目經理決定:

  (1)把某三室一廳住宅中的主臥、次臥1、次臥2木地板裝修工程施工任務劃分成兩個施工過程:釘地龍骨、鋪實木面板;

  (2)施工區域劃分成三個施工段(主臥、次臥1、次臥2);

  (3)指定a專業隊負責釘地龍骨施工,指定b專業隊負責鋪實木面板施工;

  (4)專業隊流水節拍見表:且各個施工過程之間無時間間隙。

  (5)組織無節奏流水施工。

  流水節拍表(單位:天)

二級建造師考試建筑工程施工進度管理:流水施工方法在建筑工程中的應用
主臥
次臥1
次臥2
釘地龍骨
2
4
3
鋪實木面板
1
4
1

  問題:

  計算流水工期。

  分析與答案:

  流水節拍表(單位:天)

二級建造師考試建筑工程施工進度管理:流水施工方法在建筑工程中的應用

  Kab=?

二級建造師考試建筑工程施工進度管理:流水施工方法在建筑工程中的應用

  Kab=5天

  T=∑K+∑t+∑G

  =Kab+∑t+∑G

  =Kab+1+4+1+∑G

  =Kab+1+4+1+0

  =5+1+4+1+0

  =11(天)

  案例11

  背景

  項目經理決定:

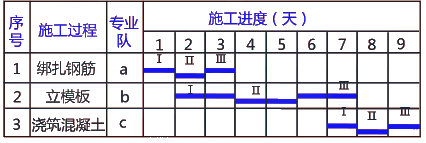

  (1)把一層樓30根現澆鋼筋混凝土框架柱施工任務劃分成三個施工過程:綁扎鋼筋、立模板、澆筑混凝土;

  (2)每10根框架柱為一個施工段,共劃分成三個施工段;

  (3)指定a專業隊負責綁扎鋼筋施工,指定b專業隊負責立模板施工;指定c專業隊

  負責澆筑混凝土施工;

  (4)專業隊流水節拍見表:立模板過程完成后監理工程師隱蔽工程驗收需要1天。

  流水節拍表(單位:天)

二級建造師考試建筑工程施工進度管理:流水施工方法在建筑工程中的應用
綁扎鋼筋
2
2
2
立模板
4
4
4
澆筑混凝土
1
1
1

  (5)按照無節奏流水組織施工。

  問題:

  計算流水工期。

  分析與答案:

二級建造師考試建筑工程施工進度管理:流水施工方法在建筑工程中的應用

  Kab=?

  Kbc=?

二級建造師考試建筑工程施工進度管理:流水施工方法在建筑工程中的應用

  Kab=2天

二級建造師考試建筑工程施工進度管理:流水施工方法在建筑工程中的應用

  Kbc=10天

  T=∑K+∑t+∑G

  =Kab+Kbc+∑t+∑G

  =Kab+Kbc+1+1+1+∑G

  =Kab+Kbc+1+1+1+1

  =2+10+1+1+1+1

  =16(天)

  案例12

  背景

  項目經理決定:

  1,某二室一廳住宅裝修工程施工任務被劃分成兩個施工過程:釘地龍骨、鋪木地板;

  2,施工區域劃分成兩個施工段(主臥、次臥);

  3,指定a專業隊負責釘地龍骨施工,指定b專業隊負責鋪木地板施工;

  4,專業隊流水節拍為4天;

  5,流水步距為4天,組織流水施工;

  6,流水工期為12天。

  問題:

  1.流水施工參數包括哪些?

  分析與答案:

  (1)工藝參數,指組織流水施工時,用以表達流水施工在施工工藝方面進展狀態的參數,通常包括施工過程和流水強度兩個參數。

  (2)空間參數,指組織流水施工時,表達流水施工在空間布置上劃分的個數,可以是施工區(段),也可以是多層的施工層數,數目一般用M表示。

  (3)時間參數,指在組織流水施工時,用以表達流水施工在時間安排上所處狀態的參數,主要包括流水節拍t、流水步距K和流水施工工期T三個方面。

  案例13

  背景

  項目經理決定:

  (1)把某二室一廳住宅中的主臥和次臥木地板裝修工程施工任務劃分成兩個施工過程:釘地龍骨、鋪實木面板;

  (2)施工區域劃分成兩個施工段(主臥、次臥);

  (3)指定a專業隊負責釘地龍骨施工,指定b專業隊負責鋪實木面板施工;

  (4)專業隊流水節拍見表:

  流水節拍表(單位:天)

二級建造師考試建筑工程施工進度管理:流水施工方法在建筑工程中的應用
主臥
次臥
釘地龍骨
2
2
鋪實木面板
2
2

  (5)組織等節奏流水施工;

  (6)由編制人員繪制等節奏流水施工進度計劃橫道圖。

  問題:

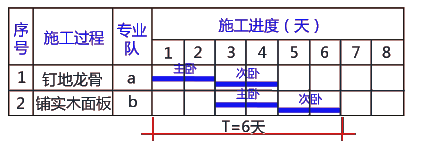

  1.繪制等節奏流水施工進度計劃橫道圖。

  分析與答案:

  流水節拍表(單位:天)

二級建造師考試建筑工程施工進度管理:流水施工方法在建筑工程中的應用
主臥
次臥
釘地龍骨
2
2
鋪實木面板
2
2

專業隊
a
b

  Kab=2天

起點
長度
分段
a
第1天上班時刻
2,2
2
b
根據Kab確定
2,2
2

  流水節拍表(單位:天)

  繪制步驟:①畫表格②填信息;③畫橫道;④標出施工地點

二級建造師考試建筑工程施工進度管理:流水施工方法在建筑工程中的應用

  T=∑K+∑t+∑G=2+2+2+0=6天

  案例14

  背景

  項目經理決定:

  (1)把某三室一廳住宅中的主臥、次臥1、次臥2木地板裝修工程施工任務劃分成兩個施工過程:釘地龍骨、鋪實木面板;

  (2)施工區域劃分成三個施工段(M1-主臥、M2-次臥1、M3-次臥2);

  (3)指定a專業隊負責釘地龍骨施工,指定b專業隊負責鋪實木面板施工;

  (4)專業隊流水節拍見表:且各個施工過程之間無時間間隙。

  流水節拍表(單位:天)

二級建造師考試建筑工程施工進度管理:流水施工方法在建筑工程中的應用
M1
M2
M3
釘地龍骨
2
1
3
鋪實木面板
1
4
1

  (5)組織無節奏流水施工。

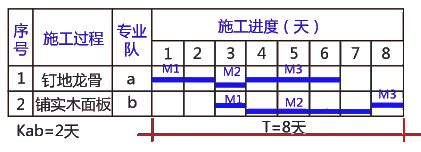

  問題:

  1.流水步距是多少?

  2.繪制無節奏流水施工橫道圖。

  分析與答案1:

  流水節拍表(單位:天)

二級建造師考試建筑工程施工進度管理:流水施工方法在建筑工程中的應用

  Kab=?

二級建造師考試建筑工程施工進度管理:流水施工方法在建筑工程中的應用

  Kab=2天

起點
長度
分段
a
第1天上班時刻
2,2
2
b
根據Kab確定
2,2
2

  分析與答案2:

  繪制步驟:

 ?、佼?huà)表格;

 ?、谔钚畔?

 ?、郛?huà)橫道;

 ?、軜顺鍪┕さ攸c(diǎn)

二級建造師考試建筑工程施工進度管理:流水施工方法在建筑工程中的應用

  案例15

  背景

  項目經理決定:

  (1)把一層樓30根現澆鋼筋混凝土框架柱施工任務劃分成三個施工過程:綁扎鋼筋、立模板、澆筑混凝土;

  (2)每10根框架柱為一個施工段,共劃分成三個施工段;

  (3)指定a專業隊負責綁扎鋼筋施工,指定b專業隊負責立模板施工;指定c專業隊

  負責澆筑混凝土施工;

  (4)專業隊流水節拍見表:立模板過程完成后監理工程師隱蔽工程驗收需要1天;

  流水節拍表(單位:天)

二級建造師考試建筑工程施工進度管理:流水施工方法在建筑工程中的應用
綁扎鋼筋
1
1
1
立模板
2
2
2
澆筑混凝土
1
1
1

(5)按照無節奏流水組織施工。

  問題:

  1.計算流水步距

  2.繪制無節奏流水施工橫道圖。

  分析與答案1:

  流水節拍表(單位:天)

二級建造師考試建筑工程施工進度管理:流水施工方法在建筑工程中的應用
綁扎鋼筋
1
1
1
立模板
2
2
2
澆筑混凝土
1
1
1

二級建造師考試建筑工程施工進度管理:流水施工方法在建筑工程中的應用

  Kab=?

  Kbc=?

二級建造師考試建筑工程施工進度管理:流水施工方法在建筑工程中的應用

  Kab=1天

二級建造師考試建筑工程施工進度管理:流水施工方法在建筑工程中的應用

  Kbc=4天

  分析與答案2:

二級建造師考試建筑工程施工進度管理:流水施工方法在建筑工程中的應用
綁扎鋼筋
1
1
1
立模板
2
2
2
澆筑混凝土
1
1
1

起點
長度
分段
a
第1天上班時刻
1,1,1
3
b
根據Kab確定
2,2,2
3
c
根據Kbc+G確定
1,1,1
3

  繪制步驟:

 ?、佼?huà)表格;

 ?、谔钚畔?

 ?、郛?huà)橫道;

 ?、軜顺鍪┕さ攸c(diǎn)

二級建造師考試建筑工程施工進度管理:流水施工方法在建筑工程中的應用

  案例16

  背景

  某工程包括三個結構形式與建造規模完全一樣的單體建筑,施工過程共由五個施工過程組成,分別為:土方開挖、基礎施工、地上結構、二次砌筑、裝飾裝修。根據施工工藝要求,地上結構施工完畢后,需要等待2周后才能進行二次砌筑。項目部決定將每個單體建筑作為一個施工段,每個施工過程由一個專業隊負責施工,組織無節奏流水施工。流水節拍表如下:

  流水節拍表

施工過程編號
施工過程
流水節拍(周)
土方開挖
2
基礎施工
2
地上結構
6
二次砌筑
4
裝飾裝修
4

  問題:

  1.流水步距有幾個,并計算流水步距。

  2.計算流水工期。

  分析與答案:

  (標準)流水節拍表

二級建造師考試建筑工程施工進度管理:流水施工方法在建筑工程中的應用

  Kab

  Kbc

  Kcd

  Kde

  項目部決定將每個單體建筑(共有三個單體建筑)作為一個施工段,每個施工過程由一個專業隊負責施工,組織無節奏流水施工。流水節拍表如下:

  流水節拍表:

施工過程編號
施工過程
流水節拍(周)
土方開挖
2
基礎施工
3
地上結構
6
二次砌筑
4
裝飾裝修
4

  Kab=2(周)

二級建造師考試建筑工程施工進度管理:流水施工方法在建筑工程中的應用

  根據施工工藝要求,地上結構施工完畢后,需要等待2周后才能進行二次砌筑。

  T=ΣK+Σtn+ΣG

  =Kab+Kbc+Kcd+Kde+4+4+4+2

  =2+2+10+4+4+4+4+2=32(周)

  相關推薦:

  全國各地2019年二級建造師考試報考指南

  2018年二級建造師考試成績查詢入口匯總(含分數線)

  全國2018年二級建造師合格證書領取時間及公告匯總

  建設工程教育網2019年二級建造師新課已開通,網??偨Y多年成功輔導經驗,從學員實際需求出發,結合二級建造師考試命題規律、重點、難點,融入先進的教學理念,全新推出2019年二級建造師 精品提升班|高端無憂班|零基礎直達班立即購買>>

閱讀排行

二建機考系統
微信二維碼活碼

立即掃碼添加學習顧問

報考指導

考情速遞

備考計劃

幫你選課

免費視頻

更多

免費題庫

更多

免費資料下載排行

更多
  • 下載 1.二級建造師報名常見問題及解答
  • 下載 2.《建設工程施工管理》數字考點總結
  • 下載 3.法規科目數字考點總結
網站地圖
回到頂部
折疊
济南市| 卢氏县| 阿巴嘎旗| 南投市| 平凉市| 日土县| 新乡市| 沂水县| 长汀县| 曲阳县| 镇平县| 新民市| 长武县| 阿拉善左旗| 阳新县| 托克托县| 宿松县| 清徐县| 湄潭县| 乐安县| 时尚| 城口县| 安龙县| 鄂尔多斯市| 金乡县| 平凉市| 东乌珠穆沁旗| 清镇市| 乌兰县| 吐鲁番市| 大厂| 湘潭县| 武安市| 泗阳县| 科技| 通州市| 元氏县| 曲松县| 桂阳县| 浦县| 大港区|
