建設工程投資控制考點:資金使用計劃的形式
2020年監理工程師備考已經開始,建設工程教育網為考生準備了監理工程師建設質量控制考點,希望考生能夠跟著小編的步伐,一起備考2020年監理工程師考試。同時,也希望大家保持一個好的心態,堅持每天學習,不要松懈,相信大家通過堅持不懈的努力,一定可以取得一個好的成績。
資金使用計劃的形式
(1)按子項目分解
◆6項內容(工程分項的投資支出計劃):工程分項編碼;工程內容;計量單位;工程數量;計劃綜合單價;本分項總計(合價)。
◇留有余地:應當考慮建設項目的預備費,主要工程分項的不可預見費等。
(2)時間—投資累計曲線
◆兩種具體形式:?jiǎn)挝粫r(shí)間-投資曲線,圖5-4;時間— (累計)投資曲線(S形曲線),圖5-5。
◇繪制步驟:①確定工程進度計劃,編制橫道圖;②根據單位時間內的實物工程量、投入資源量,計算、標注其投資額(圖5-4);③計算某時刻的計劃累計完成投資額(式5-1);④將…累計完成投資額標注在時標網絡(luò )圖上,描點生成S形曲線(圖5-5)。
(3)綜合分解的資金使用計劃表
◇將不同形式的資金使用計劃相結合,得到更為詳盡有效的綜合資金使用計劃表。

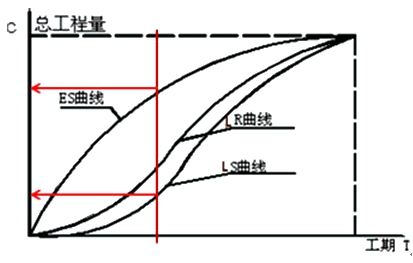

◇香蕉型圖:基于S形曲線,若所有的工作都按最早開始時間(ES)或最遲開始時間(LS)進行,則形成兩者圍合的“香蕉型圖&rdquo1473借助此圖,促成節約投資(計劃PK支出)與保證工期的有機結合。
【例題】(2016)將項目總投資按單項工程及單位工程等分解編制而成的資金使用計劃稱為按( )分解的資金使用計劃。
A.投資構成
B.子項目
C.時間進度
D.專業工程
『正確答案』B
『答案解析』本題考查的是資金使用計劃的編制。在按子項目分解的資金使用計劃中,首先要把項目總投資分解到單項工程和單位工程中。而且,其子項的內容(工程分項的投資支出計劃)中,應當包括工程分項編碼、工程內容、計量單位、工程數量、計劃綜合單價和本分項總計(合價)。參見教材P111。
