    某工程由4個施工過程組成,分為4個施工段進行流水施工

    2021-03-23 14:01 來源:建設工程教育網
    打印
    字體:

    不舉步,跨不過柵欄,不邁腿,登不上高山。2021年監理工程師考試時間為5月15日、16日,留給2021年監理考生備考的時間不多了,小編為大家整理了監理工程師目標控制(土建)知識點相關習題,小伙伴們快做起來吧!

    某工程由4個施工過程組成,分為4個施工段進行流水施工,其流水節拍(天)見下表,則施工過程甲與乙、乙與丙、丙與丁之間的流水步距分別為( )。

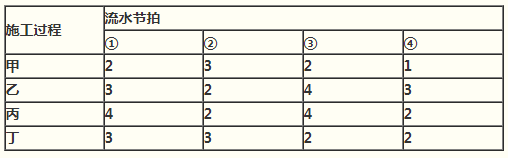

    流水步距

    A、4天,3天,4天

    B、2天,3天,4天

    C、3天,4天,1天

    D、1天,3天,5天

    【正確答案】 B

    【答案解析】 本題考查的是流水施工工期的確定。依題意,可根據累加數列錯位相減取大差法計算,施工過程流水節拍的累加數列為:

    施工過程甲:2,5,7,8

    施工過程乙:3,5,9,12

    施工過程丙:4,6,10,12

    施工過程?。?,6,8,10

    根據累計相加,錯位相減取大差的方法,可以得出各個過程之間的流水步距分別為:

    施工過程甲與乙之間的流水步距:K甲,乙=max{2,2,2,-1,-12}=2(天),

    施工過程乙與丙之間的流水步距:K乙,丙=max{3,1,3,2,-12}=3(天),

    施工過程丙與丁之間的流水步距:K丙,丁=max{4,3,4,4,-10}=4(天)。參見教材P32。

    • 公開課
    • 輔導課程
    • 免費直播
    更多免費試聽課程點擊查看
    精品題
    建筑刷題寶

    · 全國聯考

    · 模擬實戰

    · 歷年真題

    免費掃碼免費做題
    學習社區
    • 備考交流
    • 微信
    • 抖音
    • 視頻號
    拒絕盲目備考,加學習群共同進步!
    尋找學習搭子
    回到頂部
    折疊
