2014年監理工程師考試《建設工程監理案例分析》模擬試題(一)

2013-12-24 13:27  來源:建設工程教育網  字體:  打印 收藏

  一、閱讀理解

  1、某工程,建設單位與甲施工單位簽訂了施工總承包合同,并委托一家監理單位實施施工階段監理。經建設單位同意,甲施工單位將工程劃分為A1、A2標段,并將A2標段分包給乙施工單位。根據監理工作需要,監理單位設立了投資控制組、進度控制組、質量控制組、安全管理組、合同管理組和信息管理組六個職能管理部門,同時設立了A1和A2兩個標段的項目監理組,并按專業分別設置了若干專業監理小組,組成職能制項目監理組織機構。

  為有效地開展監理工作,總監理工程師安排項目監理組負責人分別主持編制A1、A2標段兩個監理規劃??偙O理工程師要求:①六個職能管理部門根據A1、A2標段的特點,直接對A1、A2標段的施工單位進行管理;②在施工過程中,A1標段出現的質量隱患由A1標段項目監理組的專業監理工程師直接通知甲施工單位整改,A2標段出現的質量隱患由A2標段項目監理組的專業監理工程師直接通知乙施工單位整改,如未整改,則由相應標段項目監理組負責人簽發“工程暫停令”,要求停工整改??偙O理工程師主持召開了第一次工地會(huì )議。會(huì )后,總監理工程師對監理規劃審核批準后報送建設單位。

  在報送的監理規劃中,項目監理人員的部分職責分工如下:

 ?。?)投資控制組負責人審核工程款支付申請,并簽發工程款支付證書,但竣工結算須由總監理工程師簽認;

 ?。?)合同管理組負責調解建設單位與施工單位的合同爭議,處理工程索賠;

 ?。?)進度控制組負責審查施工進度計劃及其執行情況,并由該組負責人審批工程延期;

 ?。?)質量控制組負責人審批項目監理實施細則;

 ?。?)A1、A2兩個標段項目監理組負責人分別組織、指導、檢查和監督本標段監理人員的工作,及時調換不稱職的監理人員。

  1)、繪制監理單位設置的項目監理機構的組織機構圖,說明其缺點。

  正確答案:監理單位設置的項目監理機構的組織機構圖如下圖所示。

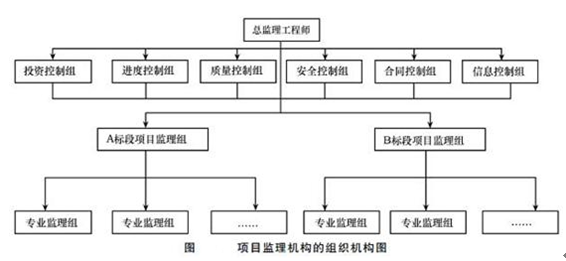

項目監理機構的組織結構圖

  項目監理機構的缺點:由于直線指揮部門人員受職能部門多頭指令,如果這些指令相互矛盾,將使直線指揮部門人員在監理工作中無所適從。

  2)、指出總監理工程師工作中的不妥之處,并寫出正確做法。

  正確答案:總監理工程師工作中的不妥之處:

 ?。?)不妥之處:總監理工程師安排項目監理組負責人分別主持編制A1、A2標段兩個監理規劃。

  正確做法:總監理工程師主持編制A1、A2標段兩個監理規劃。

 ?。?)不妥之處:六個職能部門根據A1、A2標段的特點,直接對A1、A2標段的施工單位進行管理。

  正確做法:由A1和A2兩個標段的項目監理組直接對A1、A2標段的施工單位進行監理。

 ?。?)不妥之處:由相應標段項目監理負責人簽發“工程暫停令”要求停工整改。

  正確做法:“工程暫停令”應由總監理工程師簽發。

 ?。?)不妥之處:總監理工程師主持召開了第一次工地會(huì )議。

  正確做法:應由建設單位主持召開第一次工地會(huì )議。

 ?。?)不妥之處:第一次工地會(huì )議后,總監理工程師對監理規劃審核批準后報送建設單位。

  正確做法:監理規劃應在簽訂委托監理合同及收到設計文件后開始編制,完成后必須經監理單位技術負責人審核批準,并應在召開第一次工地會(huì )議前報送建設單位。

  3)、指出項目監理人員職責分工中的不妥之處,并寫出正確做法。

  正確答案:項目監理人員職責分工中的不妥之處:

 ?。?)不妥之處:投資控制組負責人審核工程款支付申請,并簽發工程款支付證書。

  正確做法:應由總監理工程師審核工程款支付申請,并簽發工程款支付證書。

 ?。?)不妥之處:合同管理組負責調解建設單位與施工單位的合同爭議、處理工程索賠。

  正確做法:應由總監理工程師負責調解建設單位與施工單位的合同爭議、處理工程索賠。

 ?。?)不妥之處:進度控制組負責人審批工程延期。

  正確做法:應由總監理工程師負責審批工程延期。

 ?。?)不妥之處:質量控制組負責人審批項目監理實施細則。

  正確做法:應由總監理工程師負責審批項目監理實施細則。

 ?。?)不妥之處:A1、A2兩個階段項目監理組負責人及時調換不稱職的監理人員。

  正確做法:應由總監理工程師及時調換不稱職的監理人員。

  2、某實行監理的工程,實施過程中發生下列事件:

  事件1:建設單位于2005年11月底向中標的監理單位發出監理中標通知書,監理中標價為280萬元;建設單位與監理單位協商后,于2006年1月10日簽訂了委托監理合同。監理合同約定:合同價為260萬元;因非監理單位原因導致監理服務期延長,每延長一個月增加監理費8萬元;監理服務自合同簽訂之日起開始,服務期26個月。

  建設單位通過招標確定了施工單位,并與施工單位簽訂了施工承包合同,合同約定:開工日期為2006年2月10日,施工總工期為24個月。

  事件2:由于吊裝作業危險性較大,施工項目部編了專項施工方案,并送現場監理員簽收。吊裝作業前,吊車司機使用風速儀檢測到風力過大,拒絕進行吊裝作業。

  施工項目經理便安排另一名吊車司機進行吊裝作業,監理員發現后立即向專業監理工程師匯報,該專業監理工程師回答說:這是施工單位內部的事情。

  事件3:監理員將施工項目部編制的專項施工方案交給總監理工程師后,發現現場吊裝作業吊車發生故障。為了不影響進度,施工項目經理調來另一臺吊車,該吊車比施工方案確定的吊車噸位稍小,但經安全檢測可以使用。監理員立即將此事向總監理工程師匯報,總監理工程師以專項施工方案未經審查批準就實施為由,簽發了停止吊裝作業的指令。施工項目經理簽收暫停令后,仍要求施工人員繼續進行吊裝??偙O理工程師報告了建設單位,建設單位負責人稱工期緊迫,要求總監理工程師收回吊裝作業暫停令。

  事件4:由于施工單位的原因,施工總工期延誤5個月,監理服務期達30個月。

  監理單位要求建設單位增加監理費32萬元,而建設單位認為監理服務期延長是施工單位造成的,監理單位對此負有責任,不同意增加監理費。

  1)、指出事件1中建設單位做法的不妥之處,寫出正確做法。

  正確答案:(1)2006年1月10日簽訂委托監理合同不妥,應在發出監理中標通知書后的30天內簽訂監理合同;(2)監理合同價為260萬元不妥,應為280萬元。

  2)、指出事件2中專業監理工程師的不妥之處,寫出正確做法。

  正確答案:回答“這是施工單位內部的事情”不妥,應及時制止并向總監理工程師匯報。

  3)、指出事件2和事件3中施工項目經理在吊裝作業中的不妥之處,寫出正確做法。

  正確答案:(1)安排另一名司機進行吊裝作業不妥,應停止吊裝作業;(2)專項施工方案未經總監理工程師批準便實施不妥,應經總監理工程師批準后實施;(3)簽收工程暫停令后仍要求繼續吊裝作業不妥,應停止吊裝作業。

  4)、分別指出事件3中建設單位、總監理工程師工作中的不妥之處,寫出正確做法。

  正確答案:(1)建設單位要求總監理工程師收回吊裝作業暫停令不妥,應支持總監理工程師的決定;(2)總監理工程師未報告政府主管部門不妥,應及時報告政府主管部門。

  5)、事件4中,監理單位要求建設單位增加監理費是否合理?說明理由。

  正確答案:合理,因為監理合同中有相關約定且非監理單位的原因。
