2019年監理工程師案例分析試題第28題

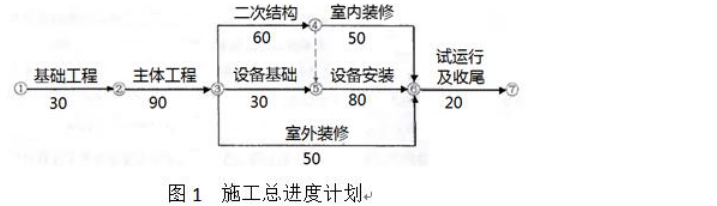

某實施監理的工程,建設單位與承包商按照《建設工程施工合同(示范文本)》簽訂的施工合同約定:項目成套設備由建設單位采購,工程合同價為500萬元,開工日期為6月1日,合同工期為280天;預付款為合同價的15%。工程項目開工前,承包商編制了施工總進度計劃,如圖1所示(時間單位:天)并得到總監理工程師的批準。工期提前或拖后時,獎勵或罰款1萬元/天。
工程項目施工過程中,發生了如下事件:
事件1:基礎施工時,地基局部存在軟弱土層,因等待地基處理方案導致承包商窩工60個工日、甲機械閑置4個臺班,地基處理產生人材機費用6000元,共造成廠房基礎作業時間延長6天。
事件2:7月10日~7月11日,用于主體結構的施工機械出現故障;7月12日~7月13日,該地區供電全面中斷。施工機械故障和供電中斷導致主體結構工程停工4天,工人窩工120工日,乙機械閑置4個臺班。
事件3:在室外裝飾裝修和設備安裝施工過程中,因遭遇臺風侵襲,導致進場的部分生產設備和承包商采購尚未安裝的門窗損壞,承包商窩工40個工日。承包商重新購置門窗的材料費用7000元,作業時間延長2天。業主方花費2天時間修復損壞的設備,費用為5萬元。
事件4:鑒于工期拖延較多,征得監理人同意后,承包商增加投入2萬元,使設備安裝與收尾工程進行搭接5天,并采取加快施工措施使收尾工作作業時間縮短2天,發生趕工費2.5萬元(含規稅)。
部分人材機單價如下:
人工費:人工費100元/工日,窩工補償50元/工日;
甲機械:臺班費1200元/臺班,臺班折舊費為700元/臺班;
乙機械:租賃費1500元/天。
管理費和利潤為人材機費用之和的15%,規費和稅金綜合費率為10%。
<1> 、分別說明承包商能否就上述事件1~4向業主提出工期和(或)費用索賠,并說明理由。
<2> 、承包商在事件1~4中得到的工期索賠各為多少天?工期索賠共計多少天?該工程的實際工期為多少天?工期獎(罰)款為多少萬元?
<3> 、分別計算承包商在事件1~4中得到的費用索賠各位多少元?費用索賠總額為多少元?(費用以元為單位取整)
<4> 、事件4中,從經濟角度分析施工方的采取的趕工是否合理。
【正確答案】 事件1:可以提出工期和費用索賠。因為地基局部存在軟弱土層,屬于應由業主承擔的風險,且基礎施工是關鍵工作。
事件2:7月10日~7月11日不能提出工期和費用索賠。
因為施工機械出現故障,應是承包商承擔的責任,由此導致的費用利工期損失不能索賠。
7月12日~7月13日可以索賠工期和費用。
因為停電的風險屬于應由業主承擔的風險,且主體工程施工是關鍵工作。
事件3:(1)可以提出工期補償。
因為臺風屬于不可抗力,造成的工期延誤屬于業主應承擔的風險,且設備安裝工程屬于關鍵工作。室外裝飾裝修屬于非關鍵工作,總時差90天,耽誤2天不影響工期。
(2)承包商可提出重新購置門窗費用7000元的費用索賠。
因為不可抗力造成的施工現場的材料和待安裝的設備的損壞,業主應承擔風險。
事件4:不可提出工期和費用索賠。
因為是承包商自己為趕工采取的措施。
【正確答案】 事件1工期索賠6天;事件2工期索賠2天:事件3工期索賠2天;事件4工期索賠0天。工期索賠總計:10天
實際工期為:280+2+10-5-2=285天
工期獎勵為:(原計劃工期+可索賠工期-實際工期)×獎罰標準=(280+10-285)×1=5萬元。
【正確答案】 事件1:(60×50+4×700)×(1+10%)+6000×(1+15%)×(1+10%)=13970元
事件2:(60×50+1500×2)×(1+10%)=6600元
事件3:7000×(1+10%)=7700元
事件4:不可索賠費用。
總索賠額:13970+6600+7700=28270元
【正確答案】 承包商增加投入2萬元,使設備安裝與收尾工程進行搭接5天的措施合理,因為增加2萬元投入,可以提前5天完工,獲得工期獎勵5萬元,實際收益增加5-2=3萬元。
采取加快施工措施使收尾工作作業時間縮短2天,發生趕工費2.5萬元不合理,因為增加的2.5萬元只能獲得2萬元的工期獎勵,實際收益是減少5000萬元。

- · 【考點回顧】2025年監理工程師考試《案例分析(土建)》科目考點回顧
- · ?2025年監理工程師考試《土建案例》試題及答案
- · 2025年監理工程師考試《土建案例》科目考情分析
- · 2025年監理工程師考試真題及答案解析匯總
- · #現場報道#2025年全國監理工程師考試正式拉開帷幕!
- · #考前提醒#2025年監理工程師考試考前溫馨提示(注意事項)
- · 廣東2025年度監理工程師職業資格考試報考須知
- · 青海關于2025年度監理工程師職業資格考試報名安排的通知
- · 上海關于做好2025年度全國監理工程師職業資格考試工作的通知
- · 湖南關于做好2025年監理工程師職業資格考試考務工作的通知
