2022年《建設工程監理案例分析(土建)》考后點評
2022年因為疫情的影響,監理工程師部分省份沒有組織考試,但就《建設工程監理案例分析(土木建筑工程)》科目的考試來看,今年依然沿襲之前年份的考試思路,注重常規題目和常規知識點的考查,遵循“重者恒重”的考試規律。
無論是項目監理機構各類人員基本職責,還是關于暫停令、通知單的簽發,已經監理規劃的編審程序等等。相關的問答型考題還是比較常規的,當然今年也考查了一個合同的分類,在案例教材上沒有相關描述,但是在概論教材中是一個比較重要的考點。
在計算題方面考查了費用偏差、關鍵線路的查找、總時差和自由時差、工期索賠和費用索賠,包含最后一道題目的預付款和措施項目工程款、進度款竣工結算等等。這種類型的題目在網校的教材精講班和習題強化班老師都進行了系統的講解和練習。
可以說,緊跟網校的課程設置思路,經過教材精講班的全面復習、習題強化班的題目強化、考前直播課程與考前資料對重點內容的再次強化復習,通過本門科目的考試完全沒有問題。
下面我們挑選了部分試題內容進行對比分析。
【試題一】
某工程,實施過程中發生如下事件:
事件1:開工前,總監理工程師將下列工作委托總監理工程師代表負責:①組織召開監理例會(huì );②組織編制監理實施細則;③組織審核竣工結算;④調解建設單位與施工單位的合同爭議:⑤處理工程索賠。
事件2:監理人員在巡視時,發現施工單位存在下列問題:①未按施工方案施工;②使用不合格配件;③施工不當出現嚴重的安全事故隱患;④未按設計文件施工;⑤未經批準擅自施工;⑥實際施工進度嚴重滯后于計劃進度且影響總工期;⑦違反強制性標準。
針對上述問題,項目監理機構分別簽發了《監理通知單》或《工程暫停令》,要求施工單位整改或停工。
事件3:因工程實際情況發生變化,總監理工程師委托總監理工程師代表組織編制了監理規劃。調整后的監理規劃經總監理工程師審核確認后即報送建設單位。
事件4:基坑開挖過程中發現實際地質情況與勘察設計文件不符,施工單位向項目監理機構提出設計變更申請,項目監理機構收到申請后進行了下列工作:①審查設計變更申請;②建議建設單位組織設計、施工等單位召開論證會(huì );③提請建設單位聯系設計單位修改設計;④評估設計變更對工程費用的影響。
問題:

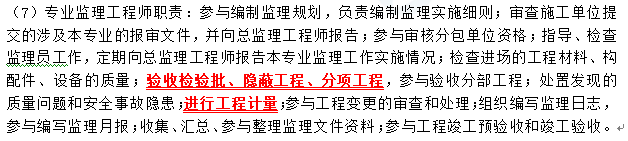

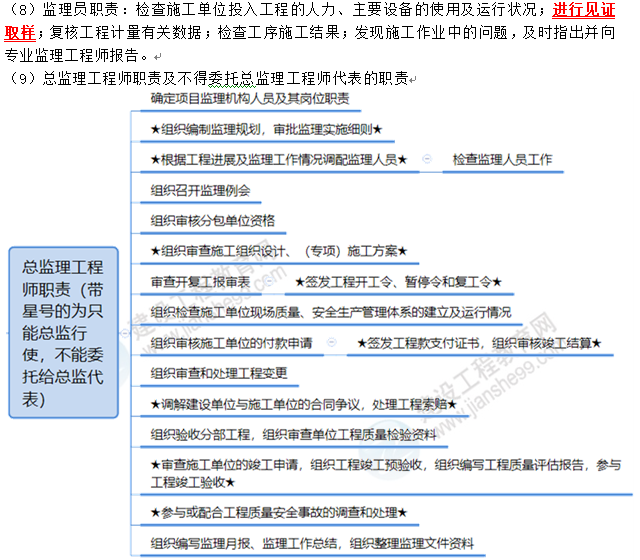

1.依據《建設工程監理規范》,逐項指出事件1中總監理工程師委托的工作是否妥當?
本題考查的是項目監理機構各類人員基本職責,在《沖關寶典》中有相關知識點的描述(如下圖所示)。
2.針對事件2中施工單位存在的問題,逐項指出項目監理機構應簽發《監理通知單》,還是應簽發《工程暫停令》。
本題考查的是簽發《監理通知單》和《工程暫停令》的情形,在《沖關寶典》中有相關知識點的描述(如下圖所示)。
3.指出事件3中的不妥之處,寫出正確做法。

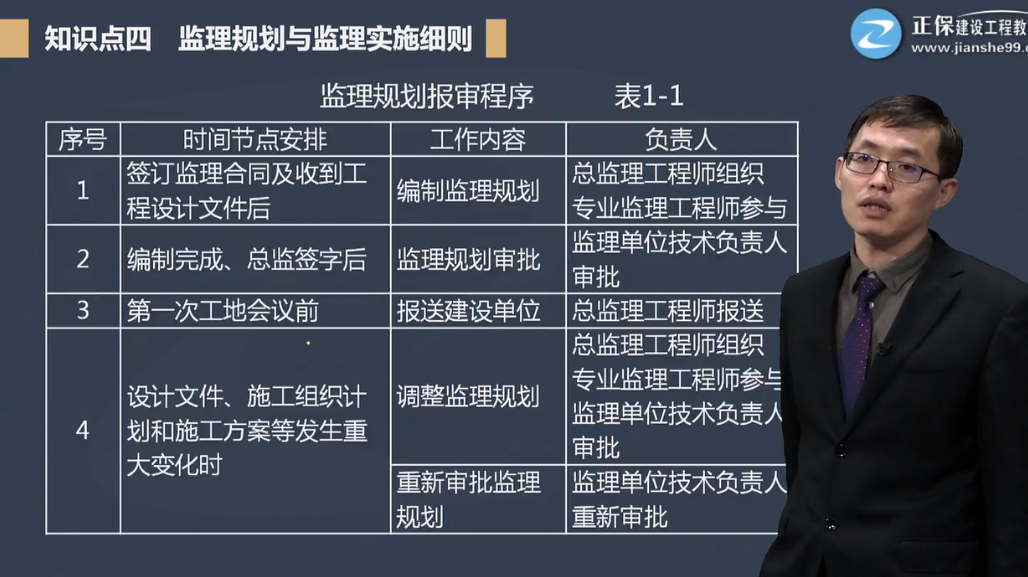

本題考查的是監理規劃的報審程序,在教材精講班專題一第5講中進行了詳細的講解。在《沖關寶典》中有相關知識點的描述(如下圖所示)。
【試題二】
某工程,實施過程中發生如下事件。
事件1;項目監理機構收到施工單位報送的施工控制測量成果報驗表后,安排監理員檢查、復核報驗表所附的測量設備檢定證書、高程控制網和臨時水準點的測量成果等內容,并簽署意見。
事件2:建設單位對施工單位正在使用的保溫材料質量提出質疑,立刻指令施工單位暫停施工。經復檢,保溫材料的質量符合要求。為此,施工單位向項目監理機構提交了暫停施工造成的人員窩工及機械閑置的費用索賠申請。

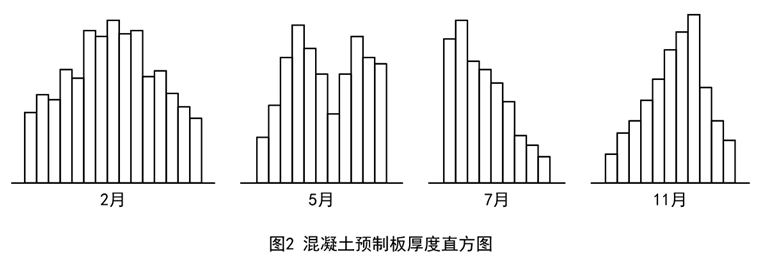

事件3:項目監理機構審查施工單位提交的混凝土預制板厚度檢測數據報告時,發現施工單位繪制的2、5、7、11四個月的混凝土預制板厚度直方圖屬非正常型,如圖2所示。
事件4:總監理工程師檢查項目監理機構整理的危險性較大分部分項工程安全管理檔案時,發現只有監理實施細則、專項巡視檢查的相關資料。為此,總監理工程師要求依據《危險性較大的分部分項工程安全管理規定》,補充完善安全管理檔案所需資料。
問題:
1.針對事件1,指出項目監理機構的不妥之處,寫出正確做法。項目監理機構對施工控制測量成果的檢查、復測還應包括哪些內容?
本題考查的是施工控制測量成果報驗表的編寫和內容,在《沖關寶典》中有相關知識點的描述(如下圖所示)。

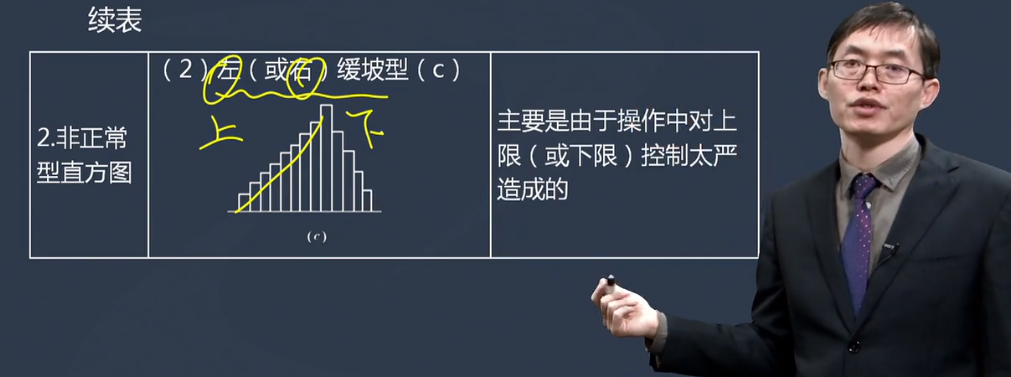

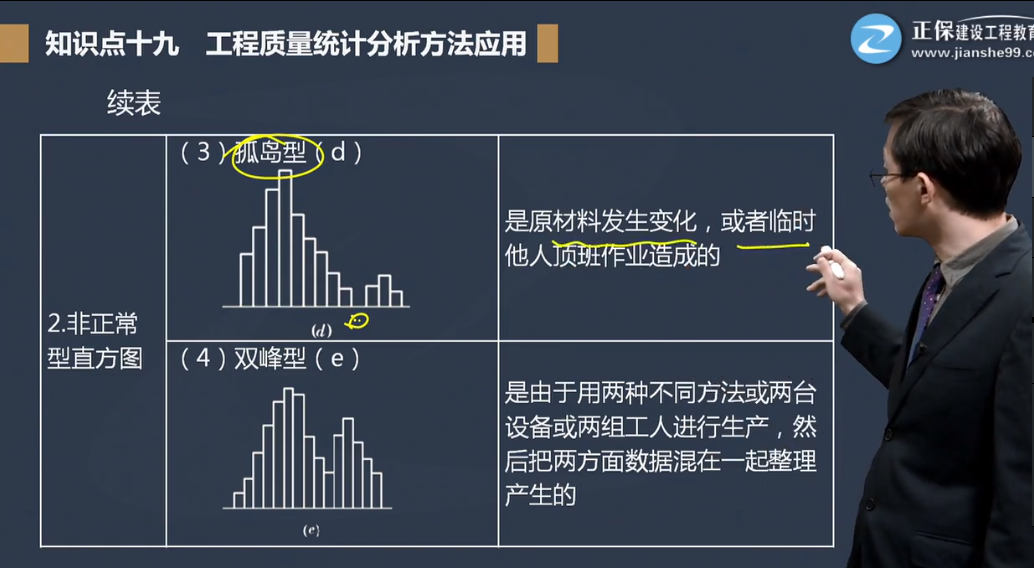

3.事件3中,2、5、7、11四個月的直方圖分別屬于哪種非正常型?分別說明其形成原因。

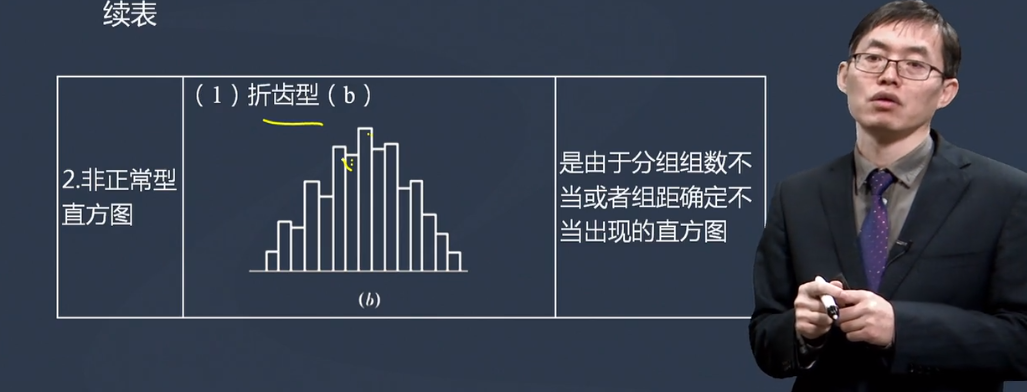

本題考查的是直方圖的識別和形成的原因,在教材精講班專題三第7講中有詳細的介紹,在《沖關寶典》中也有相關的原因說明。
【試題三】
某工程,建設單位委托工程監理單位實施勘察設計管理和施工監理,工程實施過程中發生如下事件:
事件1:建設單位要求項目監理機構在勘察設計階段完成下列工作:①編制工程勘察方案并報建設單位審批;②簽署工程勘察費支付證書;③組織編制各階段、各專業設計進度計劃;④依據設計成果評估報告的意見優化設計。
事件2:開工前,項目監理機構審查施工單位提交的施工總進度計劃和階段性施工進度計劃時提出:①施工進度計劃中主要工程項目沒有遺漏,可以滿足分批投入試運行、分批動用的需要;②施工進度計劃符合建設單位提供的資金、施工圖紙、施工場地、物資等條件。
事件3:監理員巡視時發現,現澆鋼筋混凝土柱拆模后有蜂窩、麻面等質量缺陷,隨即下達《監理通知單》,并報告了專業監理工程師。專業監理工程師提出了質量缺陷處理方案,并要求施工單位整改。
事件4:工程施工過程中發生不可抗力事件,導致建設單位采購待安裝的設備損失30萬元;施工單位支付受傷工人醫療費6萬元;已完工程修復費用25萬元;監管工程費用4萬元;同時造成工程停工15天。施工單位在合同約定期限內向項目監理機構提交了費用補償和工程延期申請。
問題:
3.針對事件3,指出監理人員做法的不妥之處,寫出正確做法。

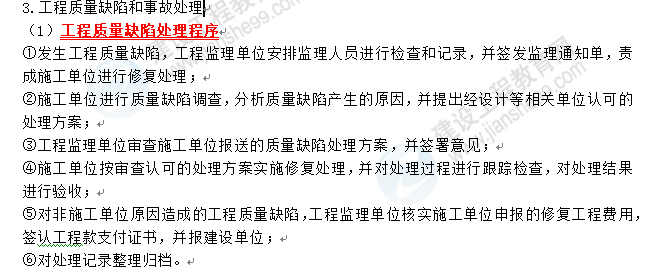

本題考查的是質量缺陷的處理程序,在《沖關寶典》中有相關知識點的描述(如下圖所示)。
