土建案例課程:條條大路通羅馬種種方法找線路
2022年監理工程師怎么學?建設工程教育網準備了系列小課堂,通過知識點+習題的方式幫助大家更好的汲取知識,趕快來看看吧~
雙代號網絡(luò )計劃:
◇箭線及其兩端帶編號的節點表示一項工作;
◇箭線的箭尾節點i表示工作開始,箭頭節點j表示工作完成;
◇一條箭線表示項目中的一個施工過程。

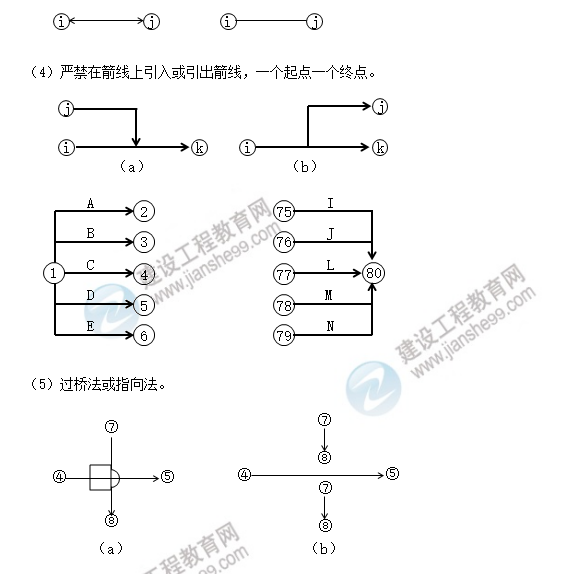

(3)不合格箭線:箭頭指向左方的、雙向箭頭和無箭頭的連線、嚴禁出現沒有箭尾節點的箭線和沒有箭頭節點的箭線。
一、依次羅列法
此方法就是將所有的線路都羅列出來,然后匯總持續時間,持續時間最長的線路即為關鍵線路。
上述網絡(luò )計劃中一共存在8條線路,分別是:
(1)A→F→H(或①→③→④→⑥),持續時間=4+6+5=15(月);
(2)A→F→G(或①→③→④→⑤→⑥),持續時間=4+6+3=13(月);
(3)A→E→G(或①→③→⑤→⑥);持續時間=4+5+3=12(月);
(4)B→C→F→H(或①→②→③→④→⑥);持續時間=2+3+6+5=16(月);
(5)B→C→F→G(或①→②→③→④→⑤→⑥),持續時間=2+3+6+3=14(月);
(6)B→C→E→G(或①→②→③→⑤→⑥),持續時間=2+3+5+3=13(月);
(7)B→D→H(或①→②→④→⑥);持續時間=2+3+5=10(月);
(8)B→D→G(或①→②→④→⑤→⑥);持續時間=2+3+3=8(月)。
綜上所述,關鍵線路為B→C→F→H(或①→②→③→④→⑥);關鍵工作為B工作、C工作、F工作、H工作。計算工期為16個月。

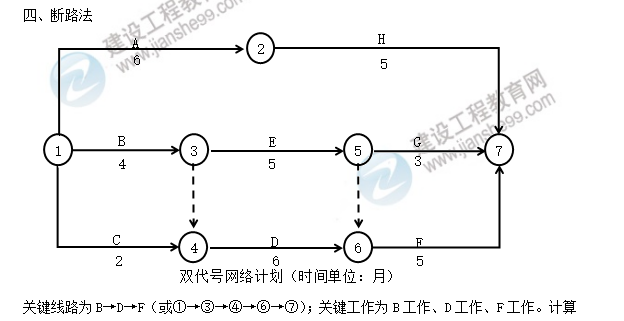

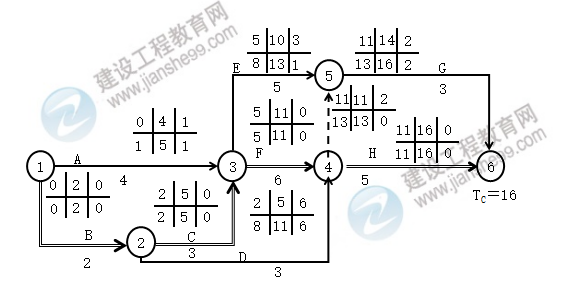

二、六時標注法
六個時間參數
三、標號法
標號法是一種快速尋求網絡(luò )計劃計算工期和關鍵線路的方法。

- · 2025年監理工程師臨考突破班 打破瓶頸助你逆襲!
- · 陳江潮老師監理工程師土建案例講得怎么樣?
- · 2025年監理工程師新教材變化解讀
- · 2025年監理工程師合同管理學習計劃時間表
- · 2025年監理工程師監理概論學習計劃時間表
- · 2025年監理工程師土建控制學習計劃時間表
- · 2025年監理工程師土建案例學習計劃時間表
- · 【考情】2024年監理工程師《目標控制土建》考試考點回顧
- · 【考情】2024年注冊監理工程師《理論和法規》考試考點回顧
- · 2024年監理工程師土建案例考試考情分析
