監理工程師試題精選——進度控制(八)
1.在工程網絡(luò )計劃中,關鍵線路上(?。??!?006年試題】
A.相鄰兩項工作之間的時間間隔全部為零
B.工作的持續時間總和即為計算工期
C.工作的總時差等于計劃工期與計算工期之差
D.相鄰兩項工作之間的時距全部為零
E.節點的最早時間等于最遲時間
答案:AC
解析:在工程網絡(luò )計劃中,總持續時間最長的線路稱為關鍵線路,關鍵線路的長度就是網絡(luò )計劃的總工期。網絡(luò )計劃終點節點n所代表的工作的總時差應等于計劃工期與計算工期之差,即:相鄰兩項工作之間的時間間隔全部為零。工作的總時差等于計劃工期與計算工期之差。

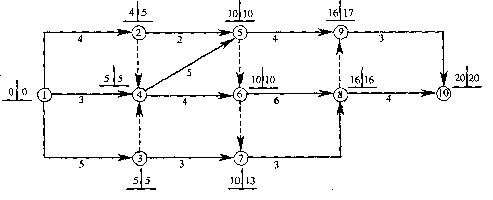

2.某工程雙代號網絡(luò )計劃如下圖所示,圖中已標出每個節點的最早時間和最遲時間,該計劃表明(?。??!?006年試題】
A.工作4-6為關鍵工作
B.工作2-5的總時差為4
C.工作7-8的自由時差為3
D.工作3-7的自由時差為2
E.工作5-9的總時差為1
答案:BCD
解析:該雙代號網絡(luò )圖的關鍵線路為①-③-④-⑤-⑥-⑧-⑩,所以工作4-6不是關鍵工作;工作2-5的總時差=10-4-2=4;工作7-8的自由時差=16-10-3=3;工作3~7的自由時差=10-5-3=2;工作5-9的總時差=17-10-4=3。
3.工程網絡(luò )計劃的資源優化是指通過改變(?。?,使資源按照時間的分布符合優化目標?!?006年試題】
A.工作的持續時間
B.工作的開始時間
C.工作之間的邏輯關系
D.工作的完成時間
E.工作的資源強度
答案:BD
解析:資源優化的目的是通過改變工作的開始時間和完成時間,使資源按照時間的分布符合優化目標。
4.某工程雙代號網絡(luò )計劃中各項工作的最早開始時間和最遲開始時間如下圖所示,該計劃表明(?。??!?005年試題】
A.工作2-6與工作3-5的自由時差相等
B.工作4-5與工作6-7的總時差相差
C.工作3-7的總時差與自由時差相等
D.工作1-2與工作1-3的自由時差相等
E.工作1-3的總時差與自由時差相等m.100thplant.com
答案:BCD
解析:工作2-6的自由時差=11-5-3=3;工作3-5的自由時差=min{11-3-3,11-3-3}=5;工作4-5的總時差=7-5=2,工作6-7的總時差=13-11=2;工作3-7的總時差=10-3=7,工作3-7的自由時差=18-3-8=7;由于工作1-2的總時差為0,故其自由時差也必為0;工作1-3的自由時差=min{3-0-3,3-0-3,5-0-3}=0;工作1-3的總時差=4-0=4。
5.下列關于雙代號時標網絡(luò )計劃的表述中,正確的有(?。??!?005年試題】
A.工作箭線左端節點中心所對應的時標值為該工作的最早開始時間
B.工作箭線中波形線的水平投影長度表示該工作與其緊后工作之間的時距
C.工作箭線中實線部分的水平投影長度表示該工作的持續時間
D.工作箭線中不存在波形線時,表明該工作的總時差為零
E.工作箭線中不存在波形線時,表明該工作與其緊后工作之間的時間間隔為零
答案:AC
解析:雙代號時標網絡(luò )計劃中的工作箭線中的實箭線的水平投影長度表示該工作的持續時間,波形線的水平投影長度表示工作與其緊后工作之間的時間間隔;工作箭線左端點節點中心所對應的時標值為該工作的攝早開始時間。m.100thplant.com

- ·單代號網絡(luò )計劃時間參數的計算試題及答案
- ·2017監理工程師進度控制第一章練習題精選(57)
- ·2015年監理工程師《進度控制》每日一練(9.5)
- ·2014年監理工程師《進度控制》每日一練(2.28)
- ·監理工程師進度控制復習要點:?jiǎn)未柎罱泳W(wǎng)絡(luò )圖
- ·監理工程師進度控制復習要點:網絡(luò )計劃的總時差
- ·監理工程師進度控制復習要點:關鍵線路
- ·監理工程師建設工程進度控制復習要點:時間間隔
- ·監理工程師答疑精華:?jiǎn)未柧W(wǎng)絡(luò )
- ·2013年監理工程師《進度控制》每日一練(3.13)
