當前位置:建設工程教育網 > 監理工程師 > 試題中心 > 模擬試題 > 正文

監理師建設工程監理案例分析(六)

2007-03-16 10:06  來源:  字體:  打印 收藏

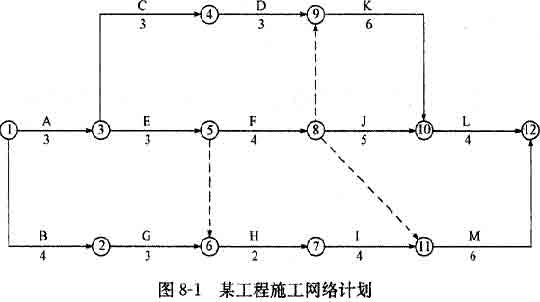

  某建筑公司(承包方)與某建設單位(發包方)簽訂了建筑面積為2100㎡的單層工業廠房的施工合同,合同工期為20周。承包方按時提交了施工方案和施工網絡(luò )計劃,見下圖和表,并獲得工程師代表的批準。該項工程中各項工作的計劃資金需用量由承包方提交,經工程師代表審查批準后,作為施工階段投資控制的依據。

hspace=0

工作名稱  A  B  C  D  E  F  G  H  I  J  K  L  M
持續時間(周)  3  4  3  3  3  4  3  2  4  5  6  4  6
費用(萬元)  10  12  8  15  24  28  22  16  12  26  30  23  24

   實際施工過程中發生了如下幾項事件:

 ?。?)在工程進行到第9周結束時,檢查發現A、B、C、E、G工作均全部完成,D、F和H三項工作實際完成的資金用量分別為15萬元、14萬元和8萬元。且前9周各項工作的實際投資均與計劃投資相符。

 ?。?)在隨后的施工過程中,J工作由于施工質量問題,工程師代表下達了停工令使其暫停施工,并進行返工處理1周,造成返工費用2萬元;M工作因發包方要求的設計變更,使該工作因施工圖紙晚到,推遲2周施工,并造成承包方因停工和機械閑置而造成1.2萬元。為此承包方向發包方提出了3周工期索賠和3.2萬元的費用索賠。

  問題:

  1、試繪制該工程的早時標網絡(luò )進度計劃,根據第9周末的檢查結果標出實際進度前鋒線,分析D、F和H三項工作的實際進度與計劃進度的偏差;到第9周末的實際累計投資額是多少?

  2、如果后續施工按計劃進行,試分析上述三項工作的進度偏差對計劃工期產生什么影響?其總工期是否大于合同工期?

  3、試重新繪制第10擊開始至完工的早時標網絡(luò )進度計劃。

  4、承包方提出的索賠要求是否合理?并說明原因。

  5、正確的工期索賠應如何計算?索賠工期多少周?

  6、承包方合理的費用索賠額是多少?

  參考答案:

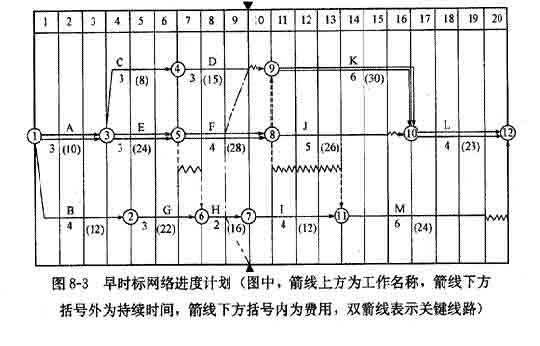

  1、該工程早時標網絡(luò )進度計劃及第9周末的實際進度前鋒線見下圖:

hspace=0

  早時標網絡(luò )進度計劃(圖中,箭線上方為工作名稱,箭線下方括號外為持續時間,箭線下方括號內為費用,雙箭線表示關鍵線路)

  通過分析可知:D工作的ES=6,F工作的ES=6,H工作的ES=7;故按計劃進度第9周末:D、H工作應剛好完成,F工作應完成3周的工作量。而實際檢查:D工作完成15/15=100%,F完成工作14/28=50%.H工作完成8/16=50%;說明D工作進度正常,F工作實際完成2周的工作量而比計劃進度拖延1周,H工作實際完成1周的工作量也比計劃進度拖延1周。

  第9周末的實際累計投資額為10+12+8+15+24+14+22+8=113萬元。

  2、通過分析可知:F工作的總時差TF=0,即F工作為關鍵工作。故其任何拖延都會(huì )造成計劃工期延長;H工作的總時差TF=0(周),等于其實際進度偏差,故其實際進度偏差僅對其后續工作有影響,而不會(huì )使計劃工期延長。由計算可知,F工作的拖延使計劃工期延長1周,即工期延長到21周,大于合同工期。

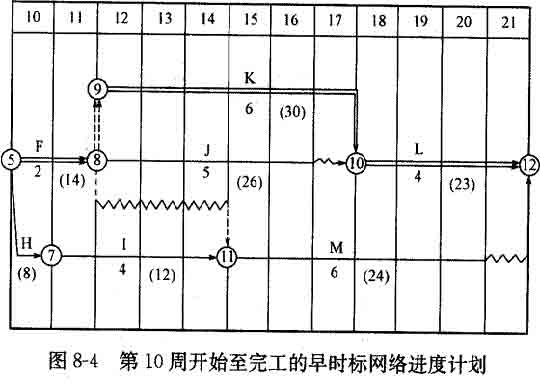

  3、重新繪制的第10周開始完成工期的時標網絡(luò )計劃,見下圖:

hspace=0

  4、承包方提出的索賠要求不合理。因為J工作由于施工質量問題造成返工,其責任在承包方;而M工作造成的損失屬于非承包方的責任。故承包方僅能就設計變更使M工作造成的損失向發包方提出索賠。

  5、M工作本身拖延時間為2周,而根據上圖的分析M工作的總時差EF=1周。由此可知M工作的拖延使計劃工期又延長1周,實際工期達到22周??伤髻r工期為1周。

  6、承包方合理的費用索賠為M工作因停工和機械閑置造成的損失1.2萬元。
