    05監理工程師——建設工程質量、投資、進度控制試題及答案

    2006-05-29 16:31 來源:
    打印
    字體:

      一、單項選擇題(共80題,每題1分。每題的備選項中。只有1個最符合題意)

      1. 從性質上分析影響工程質量的因素,可分為偶然性因素和系統性因素。下列引起質量波動的因素中,屬于偶然性因素的是( )。

      A.設計計算失誤 B.操作未按規程進行 C.施工方法不當 D.機械設備正常磨損

      2. 政府、勘察設計單位、建設單位都要對工程質量進行控制,按控制的主體劃分,政府屬于工程質量控制的( )。

      A.自控主體 B.外控主體 C.間控主體 D.監控主體

      3.工程開工前,應由( )到工程質量監督站辦理工程質量監督手續。

      A.施工單位 B.監理單位 C.建設單位 D.監理單位協助建設單位

      4.建設工程質量的特性中,“在規定的時間和規定的條件下完成規定功能的能力”是指工程的( )。

      A.耐久性 B.安全性 C.可靠性 D.適用性

      5.初步設計階段,監理工程師對設計圖紙的審核側重于( )。

      A.技術方案的比較、分析 B.使用功能及質量要求是否得到了滿足

      C.各專業設計是否符合預定的質量標準和要求 D.所采用的技術方案是否符合總體方案的要求

      6.我國建設工程質量保修制度規定,在正常使用條件下,基礎設施工程、房屋建筑工程的地基基礎和主體結構工程的最低保修期限為其合理使用年限,合理使用年限應在( )中給出。

      A.總體設計文件 B.初步設計文件 C.技術設計文件 D.施工圖設計文件

      7.設計單位向施工單位和承擔施工階段監理任務的監理單位等進行設計交底,交底會(huì )議紀要應由( )整理,與會(huì )各方會(huì )簽。

      A.施工單位 B.監理單位 C.設計單位 D.建設單位

      8.為了便于過程控制和終端把關,按施工層次劃分的質量控制系統過程,是指分別對( )所進行的控制過程。

      A.檢驗批、分項、分部、單位工程 B.資源投入、生產過程、產出品

      C.施工準備、施工過程、竣工驗收 D.施工人員、檢驗人員、監理人員

      9.工程開工前,應該對建設單位給定的原始基準點、基準線和標高等測量控制點進行復核,該復測工作應由( )完成。

      A.勘察單位 B.設計單位 C.施工單位 D.監理單位

      10.施工階段監理工程師對分包單位審核合格后通知總包單位,總包單位應盡快與分包單位簽訂分包協議,并將協議的副本報( )備案。

      A.建設單位 B.項目監理機構 C.質量監督站 D.建設行政主管部門

      11.為了確保工程質量,對于大宗器材和材料的采購,一般宜( )。

      A.考核合格供貨廠家后直接向廠家訂貨 B.貨比三家,直接在市場上采購

      C.通過樣品試驗、鑒定后,請中介機構代為采購 D.采用招標的方式采購

      12.監理工程師對施工質量的檢查與驗收,必須是在承包單位( )的基礎上進行。

      A.班組自檢和互檢 B.組自檢和專檢 C.自檢并確認合格 D.班組自檢合格

      13.施工過程中,監理單位見證取樣的試驗費用應該由( )支付。

      A.施工單位 B.建設單位 C.監理單位 D.施工和監理單位共同

      14.設備的購置是影響設備質量的關鍵環節,設備安裝單位直接從市場上采購設備時,設備采購方案最終需獲得( )批準。

      A.設計單位現場代表 B.建設單位項目負責人 C.監理單位項目總監 D.總包單位項目負責人

      15.設備監造是根據設備采購要求和設備訂貨合同對設備制造過程進行的監督活動,監造人員原則上由( )派出。

      A.總承包單位 B.設備安裝單位 C.監理單位 D.設備采購單位

      16.全面考核項目建設成果,檢查設計與施工質量,確認項目能否投入使用的最主要 環節是( )。

      A.過程控制 B.中間驗收 C.竣工驗收 D.工程評估

      17.《建筑施工質量驗收統一標準》規定,( )是按主要工種、材料、施工工藝、設備類別等進行劃分的。

      A.檢驗批 B.分項工程 C.分部工程 D.單位工程

      18.各類房屋建筑工程和市政基礎設施工程,竣工驗收合格后,都應該在規定的時間內將工程竣工驗收報告和有關文件,由( )報建設行政主管部門備案。

      A.施工單位 B.建設單位 C.監理單位 D.建設單位與監理單位共同

      19.經返修或加固的分項、分部工程,雖然改變了外形尺寸但仍能滿足安全使用的要求,可以按技術處理方案和( )進行驗收。

      A.設計單位意見 B.協商文件 C.建設單位意見 D.質量監督部門意見

      20.“影響使用功能和工程結構安全,造成永久質量缺陷”的質量事故,是認定( )的一個條件。

      A.一般質量事故 B.嚴重質量事故 C.一級重大質量事故 D.四級重大質量事故

      21.工程質量事故處理完成后,整理編寫質量事故處理報告的是( )。

      A.施工單位 B.監理單位 C.事故調查組 D.事故單位

      22.在進行質量問題成因分析中,首先要做的工作是( )。

      A.收集有關資料 B.現場調查研究 C.進行必要的計算 D.分析、比較可能的因素

      23.在質量數據特征值中,可以用來描述離散趨勢的特征值是( )。

      A.總體平均值 B.樣本平均值 C.中位數 D.變異系數

      24.在下列質量控制的統計分析方法中,應采用等距抽樣的是( )。

      A.相關圖法 B.排列圖法 C.管理圖法 D.直方圖法

      25.在工程質量統計分析方法中,尋找影響質量主次因素的方法一般采用( )。

      A.排列圖法 B.因果分析圖法 C.直方圖法 D.控制圖法

      26.下列不屬于原國家質量技術監督局2000年正式發布的質量管理國家標準的是( )。

      A.GB/T 19000—2000

      B.GB/T 19001—2000

      C.GB/T 19002—2000

      D.GB/T 19004—2000

      27.根據質量管理體系理論,質量管理體系的目的就是要( )。

      A.提高企業經濟效益 B.幫助組織增進顧客滿意 C.持續改進產品質量 D.提高組織的聲譽和效率

      28.下列認證合格標志中,只能用于宣傳不能用在具體的產品上的是( )。

      A.方圓標志 B.3C標志 C.長城標志 D.質量管理體系認證標志

      29.在建設項目中,凡是具有獨立的設計文件,竣工后可以獨立發揮生產能力或工程效益的工程稱為( )。

      A.分項工程 B.分部工程 C.單位工程 D.單項工程

      30.進口設備關稅的計算公式為:進口關稅=( )×人民幣外匯牌價×進口關稅率。

      A.離岸價 B.到岸價 C.離岸價+國外運費 D.離岸價+國外運輸保險費

      31.在建設項目中,按規定支付給商品檢驗部門的進口設備檢驗鑒定費用應計入( )。

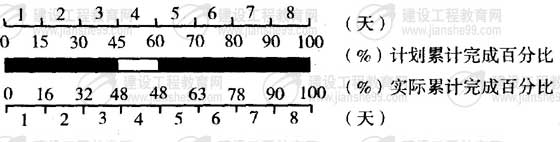

      A.引進技術和進口設備其他費 B.建設單位管理費

      C.設備安裝工程費 D.進口設備購置費

      32.某土建工程,以直接費為計算基礎,其中直接費為100萬元,間接費費率為10%,利潤率為8%,稅率為3.41%,則該工程的含稅造價為( )萬元。

      A.121.41  B.122.02  C.122.21  D.122.85

      33.生產單位提前進廠參加施工、設備安裝、調試的人員,其工資、工資性補貼等費用應從( )中支付。

      A.建筑安裝工程費 B.設備工器具購置費 C.建設單位管理費 D.生產準備費

      34.某項目建設期為2年,在建設期第一年貸款2000萬元,第2年貸款3000萬元,貸款年利率為8%,則該項目的建設期貸款利息估算為( )萬元。

      A.286.40 B.366.40 C.560.00 D.572.80

      35.與初步設計深度相適應,概算定額是在預算定額的基礎上以( )為對象編制而成的,以作為編制設計概算的依據。

      A.單項工程 B.單位工程 C.擴大分部分項工程 D.分項工程

      36.某招標工程按《建設工程工程量清單計價規范》(GB50500—2003)編制工程量清單,其中分部分項工程量清單的項目編碼十至十二位應( )。

      A.按附錄的規定設置 B.按規定的統一項目編碼編制

      C.由清單編制人設置 D.由投標人自001起順序編制

      37.某施工企業定額水平高于當地現行的預算定額水平,這說明該企業的( )。

      A.市場競爭力較強 B.市場競爭力較弱 C.生產要素價格較高 D.生產要素成本較高

      38.某公司向銀行借款,貸款年利率為6%。第1年初借款100萬元,每年計息一次;第2年末又借款200萬元,每半年計息一次,兩筆借款均在第3年末還本付息,則復本利和為( )萬元。

      A.324.54  B.331.10  C.331.28  D.343.82

      39.某項目投資方案的現金流量如下圖所示,從投資回收期的角度評價項目,如基準靜態投資回收期Pc為7.5年,則該項目的靜態投資回收期( )。

      A.>Pc,項目不可行 B.=Pc,項目不可行 C.=Pc,項目可行 D. <Pc,項目可行

      40.在投資項目的財務評價中,計算利息備付率這一評價指標的目的是要對項目的( )進行分析。

      A.負債水平 B.償債能力 C.盈利水平 D.保障能力

      41.投資利潤率計算公式為。投資利潤率= ×100%下列說明正確的是( )。

      A.年利潤總額=年產品銷售收入-年總成本費用 B.年平均利潤總額=計算期內年平均利潤總額

      C.項目總投資=建設投資+流動資金 D.項目總投資=建設投資+鋪底流動資金

      42.假定某投資項目的現金流量如下表,基準收益率為10%,則項目的財務凈現值為( )萬元。

      A.48.14 B.76.24 C.83.87 D.111.97

      43.在投資項目的國民經濟評價中,被視為國民經濟內部“轉移支付”的是( )。

      A.地方政府的稅收 B.國外銀行借款利息 C.間接費用 D.工人的工資和福利費

      44.開展價值工程活動通常分為準備、分析、創(chuàng )新和實施4個階段,其中分析階段主要應回答的問題是( )。

      A.價值工程的對象是什么 B.價值工程對象的用途是什么

      C.提高價值是否有替代方案 D.提高價值的方案成本是多少

      45.某建筑工程按擴大單價法編制單位工程概算,由于設計深度的原因,其零星工程如散水、臺階等無設計尺寸。對此部分工程可以按( )計算。

      A.預算定額中劃分的項目 B.概算定額中劃分的項目

      C.主要工程費用的百分率 D.主要材料消耗量的百分比

      46.單價法與實物法編制施工圖預算的區別主要在于( )不同。

      A.分項工程項目的劃分 B.工程量的計算方法

      C.直接工程費的計算方法 D.間接費、利潤、稅金等的計算方法

      47.某工程采用實物法編制施工圖預算,對該施工圖預算審查的重點內容之一是( )。

      A.補充單位計價表計算是否準確 B.定額消耗量標準是否合理

      C.分項工程單價是否與預算單價相符 D.有關取費標準是否符合規定

      48.某施工項目,發包方與承包方按固定總價簽訂了工程承包合同。合同實施過程中可以對合同總價作相應變更的情況是( )。

      A.人工費上漲 B.定額消耗量變化

      C.遇雨季導致工期延長 D.工程范圍調整

      49.工料單價法中的工料單價是由完成單位工程、分部工程、分項工程所需的( )所構成。

      A.人工費和材料費 B.人工費、材料費和機械使用費

      C.人工費、材料費和措施費 D.人工費、材料費、機械使用費和措施費

      50.為了得到工程施工的承包資格,需按招標文件的要求進行報價,投標價格是投標人確定的( )。

      A.招標人的預期價格 B.招標工程的概算價格

      C.招標工程社會(huì )平均水平的建造價格 D.招標工程賣方的要價

      51.在FIDIC合同條件下,保養氣象記錄設備和維護工地清潔等項目適宜采用( )進行計量支付。

      A.均攤法 B.估價法 C.分解計量法 D.憑據法

      52.在建設單位和承包單位未能就工程變更的費用達成協議時,( )應提出一個暫定的價格,作為臨時支付工程款的依據。

      A.建設單位 B.承包單位 C.項目監理機構 D.工程造價管理機構

      53.按照FIDIC《施工合同條件》的約定,如果遇到了“一個有經驗的承包商難以合理預見”的地質條件變化,導致承包商工期延長和成本增加,則承包商有權索賠( )。

      A.工期、成本和利潤 B.工期、成本,但不包括利潤

      C.工期,但不包括成本 D.成本,但不包括工期

      54.2005年3月完成的某工程,按基準日期的價格計算工程進度款為200萬元,合同支付中不能調值的部分占合同總價的20%;相關成本要素除水泥價格上漲15%外,其余均未發生變化,水泥費用在合同總價中所占的比重系數為0.3.按調值公式計算2005年3月實際工程結算款應為( )萬元。

      A.200.00 B.207.20 C.209.00 D.230.00

      55.在投資偏差分析中,可把進度偏差表示為( )與已完工程計劃投資的差異。

      A.已完工程實際投資 B.擬完工程計劃投資 C.未完工程計劃投資 D.擬完工程實際投資

      56.工程項目竣工投入運營后,生產準備費形成新增( )。

      A.其他資產 B.流動資產 C.無形資產 D.固定資產

      57.建設工程進度控制是監理工程師的主要任務之一,其最終目的是確保建設項目( )。

      A.在實施過程中應用動態控制原理 B.按預定的時間動用或提前交付使用

      C.進度控制計劃免受風險因素的干擾 D.各方參建單位的進度關系得到協調

      58.建立進度計劃審核制度和進度計劃實施中的檢查分析制度屬于監理工程師實施進度控制的( )。

      A.技術措施 B.合同措施 C.組織措施 D.經濟措施

      59.橫道計劃作為控制建設工程進度的方法之一,其局限性是不能( )。

      A.反映出建設工程實施過程中勞動力的需求量 B.明確反映出各項工作之間錯綜復雜的相互關系

      C.反映出建設工程實施過程中材料的需求量 D.直觀地反映出建設工程的施工期限

      60.建設工程組織流水施工時,用來表達流水施工在施工工藝方面的狀態參數有( )。

      A.流水節拍 B.流水步距 C.間歇時間 D.流水強度

      61.建設工程組織流水施工時,如果存在間歇時間和提前插入時間,則( )。

      A.間歇時間會(huì )使流水施工工期延長,而提前插入時間會(huì )使流水施工工期縮短

      B.間歇時間會(huì )使流水施工工期縮短,而提前插入時間會(huì )使流水施工工期延長

      C.無論是間歇時間還是提前插入時間,均會(huì )使流水施工工期延長

      D.無論是間歇時間還是提前插入時間,均會(huì )使流水施工工期縮短

      62.某分部工程有3個施工過程,分為4個流水節拍相等的施工段組織加快的成倍節拍流水施工,已知各施工過程的流水節拍分別為6、4、4天,則流水步距和專業工作隊數分別為( )。

      A.6天和3個 B.4天和4個 C.4天和3個 D.2天和7個

      63.某分部工程有兩個施工過程,分為4個施工段組織流水施工,流水節拍分別為2、4、3、5和3、5、4、4天,則流水步距和流水施工工期分別為( )天。

      A.2和17 B.3和17 C.3和19 D.4和19

      64.某工程雙代號網絡(luò )計劃如下圖所示,其關鍵線路有( )條。

      A.1 B.2  C.3  D.4

      65.在工程網絡(luò )計劃中,關鍵線路是指( )的線路。

      A.雙代號時標網絡(luò )計劃中無波形線 B.單代號搭接網絡(luò )計劃中時距總和最大

      C.雙代號網絡(luò )計劃中由關鍵節點組成 D.單代號網絡(luò )計劃中由關鍵工作組成

      66.在工程網絡(luò )劃中,如果某項工作的最早開始時間和最早完成時間分別為3天和天,則明該工作實際上最早應從開工后( )。

      A.第3天上班時刻開始,第8天下班刻完成 B.第3天上班時刻開始,第9天下班時刻完成

      C.第4天上班時刻開始,第8天下班時刻完成 D.第4天上班時刻開始,第9天下班時刻完成

      67.下列關于工程網絡(luò )計劃關鍵工作的表述中,正確的是( )。

      A.單代號搭接網絡(luò )計劃中關鍵工作與其緊后工作之間的搭接時距最長

      B.單代號網絡(luò )計劃中關鍵工作與其緊后工作之間的時間間隔為零

      C.工程網絡(luò )計劃中關鍵工作的自由時差與總時差全部為零

      D.雙代號網絡(luò )計劃中關鍵工作兩端的節點必為關鍵節點

      68.在某工程雙代號網絡(luò )計劃中,工作M的持續時間及開始節點和完成節點的最早時間與最遲時間如下圖所示,則工作M的總時差為( )。

      A.4  B.3  C.2  D.1

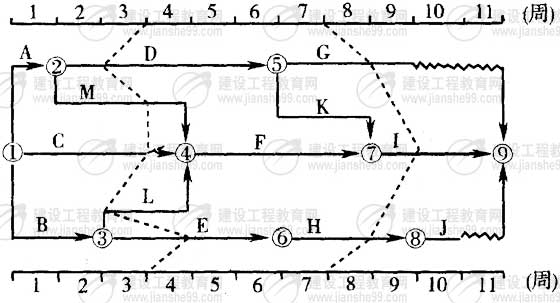

      69.某工程雙代號時標網絡(luò )計劃如下圖所示。

      如果B、D、G三項工作共用一臺施工機械而必須順序施工,則在不影響總工期的前提下,該施工機械在現場的最小閑置時間是( )周。

      A.1  B.2  C.3  D.4

      70.工程網絡(luò )計劃的工期優化是通過( ),使計算工期滿足要求工期。

      A.改變關鍵工作之間的邏輯關系   B.將關鍵工作壓縮成非關鍵工作

      C.壓縮直接費最小的工作的持續時間 D.壓縮關鍵工作的持續時間

      71.工程網絡(luò )計劃的費用優化是指尋求( )的過程。

      A.工程總成本固定條件下最短工期安排 B.工程總成本最低時資源均衡使用

      C.工程總成本最低時工期安排 D.資源均衡使用條件下工程總成本最低

      72.在建設工程進度調整的系統過程中,當分析進度偏差產生的原因之后,首先需要( )。

      A.確定后續工作和總工期的限制條件 B.采取措施調整進度計劃

      C.實施調整后的進度計劃 D.分析進度偏差對后續工作和總工期的影響

      73.當利用S曲線比較實際進度與計劃進度時,如果檢查日期實際進展點落在計劃S曲線的左側,則該實際進展點與計劃S曲線在縱坐標方向的距離表示工程項目( )。

      A.實際進度超前的時間  B.實際進度拖后的時間

      C.實際超額完成的任務量 D.實際拖欠的任務量

      74.在建設工程進度計劃的執行過程中,縮短某些工作的持續時間是調整建設工程進度計劃的有效方法之一,這些被壓縮的工作應該是關鍵線路和超過計劃工期的非關鍵線路上( )的工作。

      A.持續時間較長 B.直接費用率最小 C.所需資源有限 D.自由時差為零

      75.監理單位受業主的委托進行建設工程設計階段的監理時,控制設計進度的工作內容有( )。

      A.編制設計工作年度計劃 B.核查分析設計圖紙進度表

      C.編制各專業設計出圖計劃 D.建立工程設計技術經濟定額

      76.在建設工程施工階段,由于承包商自身的原因造成工期延誤時,監理工程師對承包商修改后的進度計劃的批準意味著( )。

      A.同意延長施工合同工期 B.免除承包商的誤期損失賠償

      C.確認承包商在合理的狀態下施工 D.同意支付承包商趕工的全部額外開支

      77.在建設工程施工階段,按項目組成分解建設工程施工進度總目標是指( )。

      A.明確各承包商之間的工作交接條件和時間 B.確定各單位工程的開工及交工動用日期

      C.明確設備采購及安裝等各階段的起止時間標志 D.確定年度、季度、月(旬)工程量及形象進度

      78.某項工作的工程量為320m3,時間定額為0.5工日/m3如果每天安排2個工作班次、每班8人去完成該工作,則其持續時間為( )天。

      A.10  B.20  C.40  D.80

      79.在建設工程施工過程中,加快施工進度的技術措施可以是( )。

      A.增加施工機械的數量 B.采用更先進的施工機械 C.實施強有力的施工調度 D.改善外部配合條件

      80.物資供應計劃是用來指導和組織建設工程物資供應工作的計劃,其編制依據主要包括貨源資料和( )。

      A.物資加工計劃、物資訂貨計劃 B.物資采購計劃、物資加工計劃

      C.物資需求計劃、物資儲備計劃 D.物資申請計劃、物資采購計劃

      二、多項選擇題(共40題,每題2分。每題的備選項中,有2個或2個以上符合題意,至少有1個錯項。錯選。本題不得分;少選,所選的每個選項得0.5分)

      81.建設工程質量特性中的“與環境的協調性”是指工程與( )的協調。

      A.所在地區社會(huì )環境 B.周?chē)鷳B(tài)環境 C.周?chē)呀üこ?D.周?chē)瞽h(huán)境E.所在地區經濟環境

      82.監理工程師在工程質量控制中應遵循的原則包括( )。

      A.質量第一,堅持標準

      B.以人為核心,預防為主

      C.旁站監督,平行檢測

      D.科學、公正、守法的職業道德 E.審核文件、報告、報表

      83.對設計工作進行監理時,在設計準備階段,監理工程師的工作內容應包括( )。

      A.編制設計準備階段投資進度計劃

      B.組織設計招標或設計方案競賽

      C.組織對設計的咨詢

      D.編制設計大綱

      E.協助建設單位簽訂設計合同

      84.監理工程師在工程開工前,應對承包單位進場的施工機械配置情況進行檢查控制,主要檢查內容是( )。

      A.性能選擇是否恰當 B.工作狀態是否良好

      C.是否已按計劃備妥 D.配備數量是否足夠

      E.是否經當地勞動安全部門鑒定

      85.分包工程開工前,總包單位向監理工程師提交的《分包單位資格報審表》,其內容一般應包括( )。

      A.分包單位施工準備情況

      B.分包工程的施工方案

      C.關于擬分包工程情況

      D.關于分包單位的基本情況

      E.分包協議草案

      86.施工階段設計交底是正確執行施工程序的一項重要工作,監理工程師參加設計交底工作應著重了解的內容包括( )。

      A.有關設計意圖    B.有關自然條件

      C.設計中存在的問題 D.施工應注意的事項

      E.主管部門及其它部門對本工程的要求

      87.設備安裝完成后,需在安裝單位自檢達到試運行條件以及現場監理工程師檢查并確認滿足設備試運行條件后,經總監理工程師批準進行試運行。應參加試運行的單位有( )。

      A.建設單位 B.設計單位 C.生產單位 D.安裝單位 E.監理單位

      88.按《建筑工程施工質量驗收統一標準》規定,下列驗收層次中包括有觀感質量驗收項目的是( )。

      A.檢驗批 B.分項工程 C.分部工程 D.子單位工程 E.單位工程

      89.在工程質量驗收過程中,發現質量不符合要求時,下列情況中只有( )可以進行驗收。

      A.返工重做的檢驗批 B.有資質的檢測單位鑒定達到設計要求的檢驗批

      C.經原設計單位核算認可能滿足結構安全和使用功能的檢驗批

      D.經論證,不影響結構安全和正常使用的建筑錯位 E.無結構和安全問題,建設單位認可的檢驗批

      90.對于返工、返修就可以彌補的質量問題,監理工程師的處理程序中包括( )。

      A.發出監理通知 B.發出《工程暫停令》C.按規定上報 D.進行原因分析E.組織檢查、鑒定、驗收

      91.工程質量事故與其它行業的質量事故相比,其具有的特點是( )。

      A.復雜性 B.嚴重性 C.多發性 D.不變性 E.隨機性

      92.計數標準型二次抽樣檢驗方案為(n1、C1、r1;n2、C2),其中c為合格判定數,r為不合格判定數,若n1中有d1個不合格品,n2中有d2個不合格品,則可判斷送檢品合格的情況有( )。

      A.d1=c1 B.d1 C.d22 D.d2=c2 E.d1+d22

      93.在下列質量統計分析方法中,可用于過程評價或過程控制的是( )。

      A.排列圖 B.因果分析圖 C.直方圖 D.控制圖 E.相關圖

      94.下列屬于GB/T 19000—2000族標準中的質量管理原則的是( )。

      A.過程方法 B.統計技術的應用 C.管理的系統方法 D.質量管理體系方法 E.全員參與

      95.建設工程投資中的動態投資部分包括( )。

      A.工程建設其他費 B.設備工器具購置費 C.漲價預備費 D.建設期利息 E.建筑安裝工程費

      96.項目監理機構在施工階段投資控制的主要任務包括( )。

      A.協商確定工程變更價款 B.協助業主與承包單位簽訂承包合同

      C.對工程項目造價目標進行風險分析 D.審查設計概算 E.為處理費用索賠提供證據

      97.建筑安裝工程直接工程費中的人工費包括生產工人( )。

      A.勞動保險費 B.因氣候影響的停工工資 C.培訓期間的工資

      D.勞動保護費 E.病假在六個月以?xún)鹊墓べY

      98.按照《建筑安裝工程費用項目組成》(建標[2003]206號)的規定,建筑安裝工程直接工程費中的材料費包括材料( )。

      A.運雜費 B.二次搬運費 C.運輸損耗費 D.檢驗試驗費 E.采購及保管費

      99.按照《建筑安裝工程費用項目組成》(建標[2003]206號)的規定,下列屬于建筑安裝工程措施費的有( )。

      A.大型機械設備進出場費 B.安全施工費 C.工程排污費 D.混凝土模板及支架費 E.文明施工費

      100.按照《建設工程工程量清單計價規范》(GB 50500—2003)的規定,工程量清單應采用綜合單價計價,其綜合單價是由完成一個規定計量單位項目所需的( )等所組成。

      A.措施費 B.人工費、材料費和機械使用費 C.管理費 D.利潤 E.稅金

      101.下列屬于環境影響評價內容的有( )。

      A.城市化進程的影響 B.技術文化條件的影響 C.噪聲對居民生活的影響

      D.森林草地植被的破壞 E.社會(huì )環境、文物古跡的破壞

      102.在下列關于不確定性分析的表述中,正確的有( )。

      A.生產能力利用率表示的盈虧平衡點越高,項目抗風險能力越強

      B.產量表示的盈虧平衡點越低,項目適應市場變化的能力越強

      C.盈虧平衡點應按項目計算期內的平均值計算 D.敏感因素是指敏感度系數大的不確定性因素

      E.敏感因素是指臨界點大的不確定性因素

      103.工程設計標準是國家經濟建設的重要技術規范,對提高建設工程設計階段的投資控制水平具有重要作用,其主要體現在( )等方面。

      A.提高工程計量支付的準確性

      B.對工程建設規模、標準進行控制

      C.促進建筑工業化、裝配化

      D.減少項目經濟評價的工作量

      E.提高設計經濟合理性

      104.采用實物法編制單位工程施工圖預算,在計算工程量之前,需列出計算工程量的分項工程項目名稱,其主要依據是( )。

      A.設計概算文件 B.施工圖設計文件 C.工程量計算規則 D.施工組織設計文件 E.預算定額

      105.在工程實踐中,選用總價合同、單價合同還是成本加酬金合同形式,需綜合考慮( )等因素后確定。

      A.項目的復雜程度 B.工程設計工作的深度

      C.工程施工的難易程度 D.工程進度要求的緊迫程度

      E.業主、監理單位、承包商之間的信任程度

      106.下列屬于施工階段投資控制經濟措施的有( )。

      A.編制投資控制工作流程圖 B.對設計變更方案進行嚴格論證

      C.落實投資控制人員的任務分工和職能分工 D.編制資金使用計劃 E.定期地進行投資偏差分析

      107.按照FIDIC《施工合同條件》的約定,如果遇到下列情況造成承包商成本增加和工期延長,則承包商可同時索賠成本、工期和合理利潤的有( )。

      A.業主未能按時提供現場 B.工程暫停 C.難以合理預見的地下障礙物

      D.由業主委托的設計單位所做的工程設計的錯誤 E.業主提前占用合同規定以外的永久工程

      108.竣工決算是建設工程經濟效益的全面反映,包括( )。

      A.工程造價比較分析 B.竣工財務決算報表 C.竣工工程平面示意圖 D.施工方案技術經濟分析 E.竣工財務決算說明書

      109.影響建設工程進度的不利因素有很多,其中屬于組織管理因素的有( )。

      A.地下埋藏文物的保護及處理 B.臨時停水停電 C.施工安全措施不當

      D.計劃安排原因導致相關作業脫節 E.向有關部門提出各種申請審批手續的延誤

      110.工程項目建設總進度計劃是對工程項目從開始建設至竣工投產全過程的統一部署,其主要內容有( )。

      A.投資計劃年度分配表 B.設計總進度計劃表 C.工程項目一覽表

      D.年度建設資金平衡表 E.工程項目進度平衡表

      111.建設工程組織平行施工時的特點包括( )。

      A.能夠充分利用工作面進行施工 B.施工現場的組織管理比較簡單

      C.單位時間內投入的資源量成倍增加D.勞動力及施工機具等資源能均衡使用

      E.各專業工作隊能夠連續施工

      112.建設工程組織非節奏流水施工時的特點包括( )。

      A.各專業工作隊不能在施工段上連續作業 B.各施工過程在各施工段的流水節拍不全相等

      C.相鄰專業工作隊的流水步距不盡相等 D.專業工作隊數小于施工過程數

      E.有些施工段之間可能有空閑時間

      113.某分部工程中各項工作間邏輯關系見下表,相應的雙代號網絡(luò )計劃如下圖所示,圖中錯誤有( )。

      A.多個終點節點

      B.多個起點節點

      C.工作代號重復

      D.不符合給定邏輯關系

      E.節點編號有誤

      114.某工程雙代號網絡(luò )計劃中各項工作的最早開始時間和最遲開始時間如下圖所示,該計劃表明( )。

      A. 工作2~6與工作3~5的自由時差相等 B.工作4~5與工作6~7的總時差相差

      C.工作3~7的總時差與自由時差相等 D.工作l~2與工作1~3的自由時差相等

     ?。? 工作1~3的總時差與自由時差相等

      115.下列關于雙代號時標網絡(luò )計劃的表述中,正確的有( )。

      A.工作箭線左端節點中心所對應的時標值為該工作的最早開始時間

      B.工作箭線中波形線的水平投影長度表示該工作與其緊后工作之間的時距

      C.工作箭線中實線部分的水平投影長度表示該工作的持續時間

      D.工作箭線中不存在波形線時,表明該工作的總時差為零

      E.工作箭線中不存在波形線時,表明該工作與其緊后工作之間的時間間隔為零

      116.某工程單代號搭接網絡(luò )計劃如下圖所示,節點中下方數字為該工作的持續時間,其中的關鍵工作有( )。

      A.工作A  B.工作B  C.工作C  D.工作D  E.工作E

      117.某工作計劃進度與實際進度如下圖所示,從圖中可獲得的正確信息有( )。

      A.前3天實際進度和計劃進度均為勻速進展

      B.第6天計劃工作量大于實際完成工作量

      C.實際施工時間與計劃施工時間相同

      D.第4天實際停工1天

      E.第5天至第6天實際進度為勻速進展

      118.某工程雙代號時標網絡(luò )計劃執行到第3周末和第7周末時,檢查其實際進度如下圖前鋒線所示,檢查結果表明( )。

      A.第3周末檢查時工作D拖后l周,但不影響總工期

      B.第3周末檢查時工作L拖后l周,但不影響總工期

      C.第7周末檢查時工作I提前2周,總工期預計縮短2周

      D.第7周末檢查時工作G提前1周,將不影響總工期

      E.第4周至第7周內工作E和工作H的實際進度正常

      119.建設工程施工進度控制工作細則的內容包括( )。

      A.施工進度控制目標分解圖

      B.施工現場材料二次搬運安排

      C.施工進度控制的方法和措施

      D.分包單位進出場時間安排

      E.施工進度控制人員的職責分工

      120.在建設工程實施階段,監理工程師控制物資供應進度的工作內容包括( )。

      A.編制或審核物資供應計劃

      B.確定物資供應分包合同清單

      C.選定物資供應單位

      D.審查物資供應情況分析報告

      E.監測物資到場情況

      2005年度全國監理工程師執業資格考試試卷標準答案建設工程質量、投資、進度控制

      一、單項選擇題(共80題,每題1分。每題的備選項中,只有1個最符合題意)

      1.D 2.D 3.C 4.C 5.D 6.D 7.C 8.A 9.C 10.B

      11.D 12.C 13.A 14.B 15.D 16.C 17.B 18.B 19.B 20.A

      21.D 22.B 23.D 24.C 25.A 26.C 27.B 28.D 29.D 30.B

      31.A 32.D 33.D 34.B 35.C 36.C 37.A 38.C 39.A 40.B

      41.C 42.D43.A 44.B 45.C 46.C 47.D 48.D 49.B 50.D

      51.A 52.C 53.B 54.C 55.B 56.A 57.B 58.C 59.B 60.D

      61.A 62.D 63.C 64.B 65.A 66.C 67.D 68.B 69.C 70.D

      71.C 72.D 73.C 74.B 75.B 76.C 77.B 78.A 79.B 80.C

      二、多項選擇題(共40題,每題2分。每題的備選項中,有2個或2個以上符合題意,至少有1個錯項。錯選。本題不得分;少選,所選的每個選項得0.5分)

      81.BCE 82.ABD 83.ABDE 84.ACD 85.CDE 86.ABDE 87.ABDE 88.CDE

      89.ABCD 90.ADE 91.ABC 92.ABE 93.CD 94.ACE 95.CD 96.ACE

      97.BCDE 98.ACDE 99.ABDE 100.BCD 101.CDE 102.BD 103.BCE 104.BDE

      105.ABCD 106.DE 107.ADE 108.ABCE 109.DE 110.ACE 111.AC 112.BCE

      113.BDE 114.BCD 115.AC 116.ABD 117.ADE 118.CDE 119.ACE 120.ADE

    • 公開課
    • 輔導課程
    • 免費直播
    更多免費試聽課程點擊查看
    精品題
    上千道典型習題
    仿真密卷 3
    仿真歷年考點題
    專業題目解析
    原價:¥99
    復購正課享優惠
    查看詳情
    建筑刷題寶

    · 全國聯考

    · 模擬實戰

    · 歷年真題

    免費掃碼免費做題
    學習社區
    • 備考交流
    • 微信
    • 抖音
    • 視頻號
    拒絕盲目備考,加學習群共同進步!
    尋找學習搭子
    回到頂部
    折疊
