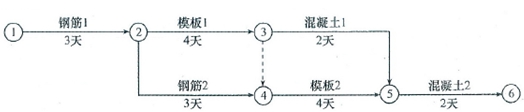

  場景(七) 某工程為框架結構辦公樓,第二層現澆鋼筋混凝土柱有鋼筋.模板和混凝土3道施工工序,在平面上分為兩個施工區域組織搭接施工,承包商對其進度計劃安排如下列雙代號網絡(luò )圖所示。



 雙代號網絡(luò )圖

  根據場景(七),回答下列問題:

  31.該辦公樓第二層現澆鋼筋混凝土柱的施工計劃工期為(  )天。
  A.12
  B.13
  C.14
  D.15

  32.實施性施工進度計劃的編制應結合工程施工的具體條件,并以(  )所確定的里程碑事件的進度目標為依據。
  A.控制性施工進度計劃
  B.指導性施工進度計劃
  C.規劃性施工進度計劃
  D.施工總進度計劃

  33.節點是網絡(luò )圖中剪線之間的連接點,在時間上節點表示指向某節點的工作全部完成后該節點后面的工作才能開始的(  )。
  A.過程
  B.時點
  C.標志
  D.瞬間

  34.上述雙代號網絡(luò )圖中體現組織關系的工作是(  )。
  A.鋼筋1和模板1
  B.鋼筋1和鋼筋2
  C.模板1和混凝土1
  D.混凝土1和模板2

  35.如果鋼筋2工作延誤4天,則會(huì )影響施工計劃工期(  )天。
  A.2
  B.3
  C.4
  D.5

  36.與工程網絡(luò )計劃相比,橫道圖進度計劃的缺點是不能(  )
  A.確定實施計劃所需要的資源數量
  B.確定計劃中的關鍵工作和時差
  C.直觀表示計劃中的工作的持續時間
  D.直觀表示計劃完成所需要的時間

  37.最早開始時間是指(  )。
  A.在緊前工作的約束下,本工作有可能開始的最早時刻
  B.在緊前工作的約束下,本工作有可能完成的最早時刻
  C.在緊后工作的約束下,本工作必須開始的最早時刻
  D.在緊后工作的約束下,本工作必須開始的最遲時刻雙代號網絡(luò )計劃

  38.在雙代號網絡(luò )計劃中,關鍵工作是指(  )的工作。
  A.最遲完成時間與最早完成時間相差最小
  B.持續時間最長
  C.兩端節點均為關鍵節點
  D.自由時差最小

  39.雙代號網絡(luò )計劃中的虛工作(  )。
  A.既消耗時間,又消耗資源
  B.只消耗時間,不能消耗資源
  C.既不消耗時間,也不消耗資源
  D.不能消耗時間,只能消耗資源

  40.雙代號網絡(luò )圖應符合(  )原則。
  A.只有一個起點節點
  B.只有一個結束工作
  C.起點節點可有多條內向箭線
  D.終點節點可有多條外向箭線

  31.B 32.A 33.D 34.B 35.B
  36.B 37.A 38.A 39.C 40.A
