2021年監理工程師土建案例試題第五題
2021年監理工程師土建案例試題第五題,建設工程教育網小編已經為大家進行整理,具體內容如下。
2021年監理工程師土建案例試題第五題
第五題:

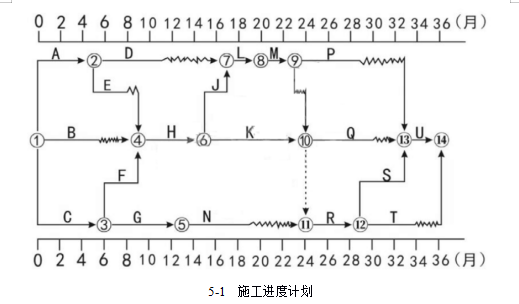

某工程項目,建設單位與施工單位按照《建設工程施工合同(示范文本)》簽訂施工合同,工期36個月。施工進度計劃見下圖。
施工過程中發生如下事件:
事件1:第2個月,施工中遇到勘察報告未提及的地下障礙物,需要補充勘察并修改設計,A工作延誤1個月,B工作延誤2.5個月,施工的機械設備閑置15萬元,人員窩工損失12萬元,施工單位提出工期順延2.5個月,費用補償27萬元。
事件2:施工至第19個月末,進度檢查發現,L工作拖后3個月,K工作正常,N工作拖后4個月。
事件3:第20個月初,建設單位要求施工單位按期完成工程,施工單位計劃將R和S工作組織流水施工,R和S工作均分為3個施工段,流水節拍如下表所示。
問題:
1.針對事件1,項目監理機構應批準的工期索賠和費用索賠各為多少?說明理由。
2.事件1發生之后,請指出關鍵線路,計算D工作和G工作的總時差和自由時差。
3.針對事件2,請指出L、K、N工作拖后對總工期的影響,說明理由。
4.針對事件3,計算R和S工作的流水步距、流水工期,以及該工程項目的最終完工時間,說明理由。
【參考答案】
1.(1)工期索賠不成立;理由:A工作有1個月總時差,延誤1個月未超過其總時差,故不影響工期;B工作有3個月總時差,延誤2.5個月,未超過其總時差,故不影響工期。
(2)費用索賠成立;理由:施工中遇到勘察報告未提及的地下障礙物屬于建設單位應承擔的責任,損失應由建設單位承擔。
2.(1)發生事件1后,關鍵線路有2條:C→F→H→K→R→S→U;A→E→H→K→R→S→U;
(2)D工作,總時差6個月,自由時差5個月;G工作,總時差2個月,自由時差0。
3.(1)L工作,總時差1個月,拖后3個月,超過總時差2個月,故對總工期影響2個月;
K工作正常,對總工期沒有影響;
N工作,總時差5個月,拖后4個月,未超出其總時差,故對總工期沒有影響。
4.(1)采用錯位相減取大差法計算R、S工作的流水步距:
KRS=3個月
(2)流水工期=ΣK+Tn=3+(1+1+2)=7個月
(3)考慮事件2時延誤的2個月工期,R、S工作,原計劃工期9個月,現在組織流水施工后調整為7個月,縮短2個月,U工作可以早開始2個月,綜合考慮P、Q和T工作的總時差,工期可以縮短2個月,再考慮前期延誤的2個月工期,最終完工時間仍為36個月。

- · 2026年監理工程師《案例分析(土建)》學習計劃時間表
- · 【考點回顧】2025年監理工程師考試《案例分析(土建)》科目考點回顧
- · ?2025年監理工程師考試《土建案例》試題及答案
- · 2025年監理工程師考試《土建案例》科目考情分析
- · 2025年監理工程師考試真題及答案解析匯總
- · 陳江潮老師監理工程師土建案例講得怎么樣?
- · 2025年監理工程師合同管理學習計劃時間表
- · 2025年監理工程師監理概論學習計劃時間表
- · 2025年監理工程師土建控制學習計劃時間表
- · 2025年監理工程師土建案例學習計劃時間表
